电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

薄壁空心墩滑模工法

薄壁空心墩滑模工法_第1页
1/8
薄壁空心墩滑模工法_第2页
2/8
薄壁空心墩滑模工法_第3页
3/8

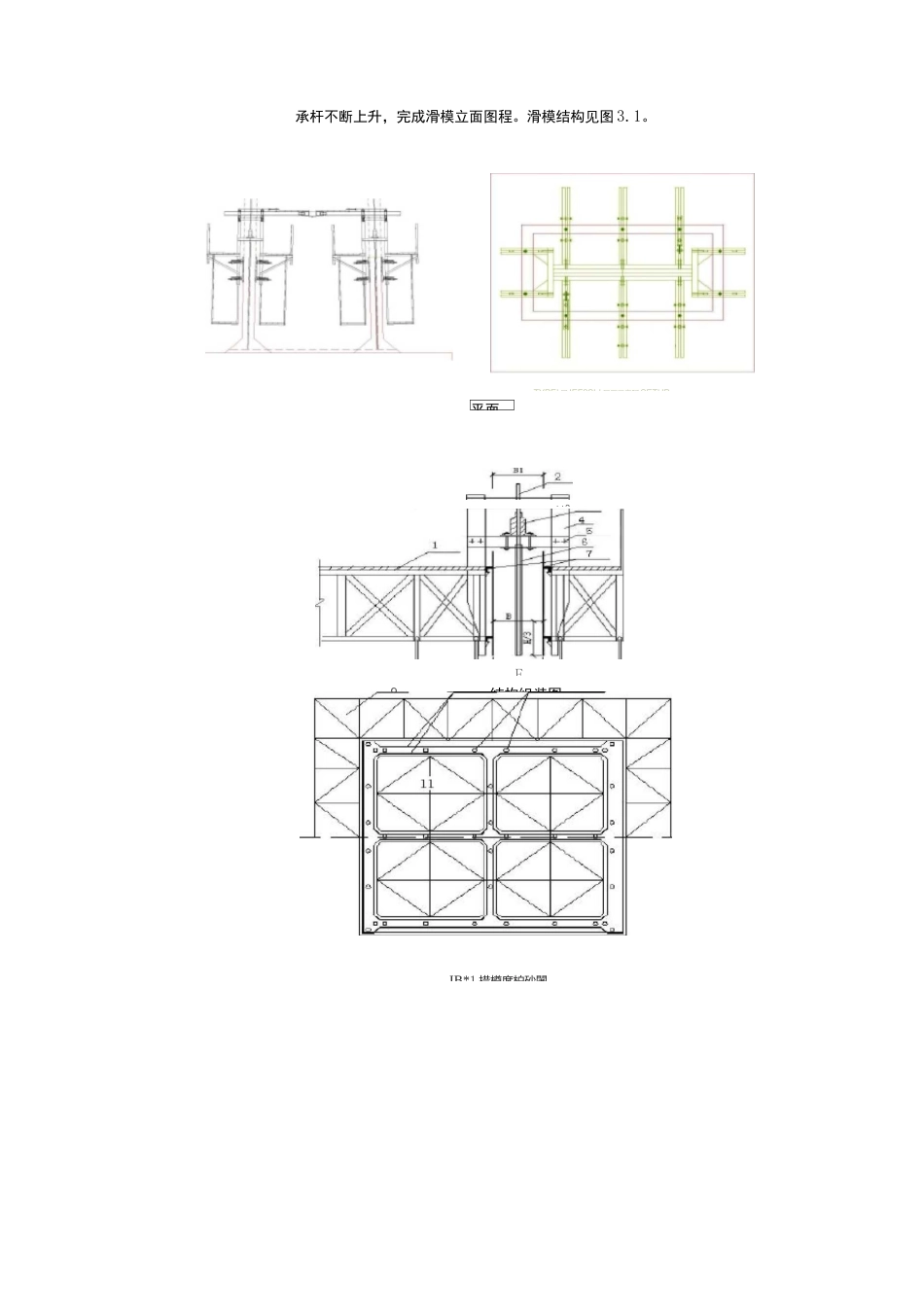

变截面薄壁空心墩滑模施工工法1、前言:桥梁高墩施工是大型桥梁建设经常遇到的内容,墩身高度已经由 30-50 米发展到超百米,高墩施工亟待标准化、规范化,以保证工程质量和施工安全。另外,在高墩桥梁施工中,墩身工期一般处于关键线路,对总工期有重要影响,所以探索高墩施工效率,加快施工速度也成为需要解决的问题之一。液压滑升模板是一种具有自升设备,利用液压千斤顶沿支承杆向上爬升,带动整个滑模装置边浇筑边上升的一种连续成型的快速施工方法。作为现代工程结构高效率的快速机械施工方式,在土木建筑工程各行各业中,都有广泛的应用。实践证明,本工法具有优质高效的优点,技术先进,有明显的社会和经济效益。2、特点及适用范围:2.1、本工法施工方便、灵活,滑模施工不用支架,同一断面不需周期拆装,用材省,劳力消耗少,施工进度快,结构整体性好,安全可靠。把常规的固定模板变为滑移式活动钢模,模板从墩底连续不断向上滑动施工至墩顶,一次连续施工完成整个墩身。而施工中变截面几何尺寸变化则是通过模板滑动过程中调整支架不断收缩来完成截面变化的。具有质量可靠,便于施工等优点。2.2、相对于常规施工方式,施工中滑模不需要重复拆卸、安装模板工序,节约了大量人力,对场地要求不高,适用于各种地形施工。模板高度小,实际高度只有 1.2m,不需要传统的落地脚手架及支撑架,节省大量的非结构用材。2.3、一次性完成砼浇筑,整套拼模为一次组装,多次使用,而且装拆模简便,混凝土强度达到0.05〜0.20MPa 时即可出模,加快了模板的周转使用,施工进度得到加快,无施工缝,但外观光洁度稍差。2.4、整套模板由液压系统提升,混凝土保持连续浇注,可避免施工缝,结构的整体性好,施工周期短。但对后场要求较高,保证各种材料能够及时进场,以保证 24 小时不间断施工,若有中断,则需要对中断截面位置进行处理后方可继续施工。滑模施工时对现场技术细节要求较高。2.5、施工无需投入大型起重设备,造价经济,具有较高的投入产出比;墩身越高,成本越低。节省施工用地,施工现场简洁,施工过程对环境影响很小,有利于环保。2.6、构件壁厚小于 20cm 或保护层小于 3cm 的,施工现场气温低于 5°C 时,不宜用本工法。3、滑模系统3.1、滑模系统的组成3.1.1、滑模荷载分析计算滑模结构自重钢结构:15.8 吨木板:4m3x0.8=3.2 吨 G1=19 吨施工荷载工作人员:30X75kg/人=2.25 吨一般工具:0.5 吨钢筋及支撑杆:1 吨 G2=2.25+0....

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

薄壁空心墩滑模工法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
