三水平中央变电所,泵房,水仓修复与浇灌安全技术措施 根据矿生产计划安排,三水平水仓浇灌将由我区十队进行浇灌施工
三水平平中央变电所,泵房,内外仓通道由于受地压影响,有背板断裂,掉顶,底鼓现象,需先进行修复
为了确保施工的安全顺利进行,特编制如下措施
一、技术要求:1、水仓硐室浇灌净宽、净高以设计尺寸为准,浇灌厚度为200mm
2、内外仓吸水井规格:长*宽*深=3600*2000*5500mm
连通吸水井通道规格:长*宽*深=2400*1600*5500mm
3、绞车基础规格:长*宽*深=1200*1200*100mm
4、卧道要求巷道腰线到道面为 1
二、安全技术措施1、施工之前,施施工场地点附近要备有足够的模板,撑木,各种材料及应急备用料
2、施工之前,内外仓通道口的风水管路由通风区负责改道
3、每班施工之前由班队长负责对施施工场地点进行安全隐患排查,在确认无安全隐患,认真认真填写安全确认牌板后,方可施工
4、内外仓通道的修复:① 修复前,首先需摘掉通道口的 U 型钢支架棚腿
② 摘棚腿前,先用加工的卡缆固定好两道工字钢,且工字钢与每一个棚梁都必须连接紧固,螺母扭距不得低于 150Nm
③ 安装好工字钢棚梁,确认无安全隐患后,方可逐个摘除棚腿
④ 内外仓通道卧道要求轨枕间距不大于 1
轨道间距误差不大于 10mm,不小于 5mm,轨道接头间隙不大于 10mm,内错差不大于5mm
要求构件齐全,紧固有效,严禁出现阴、阳道,腐朽的道板要给予更换
⑤ 对于巷道破损地段需重新更换背板
5、临时水仓的修复:① 在每班时施工之前,首先加强顶板管理,严格执行敲帮问顶制度,找净顶板的浮矸活石

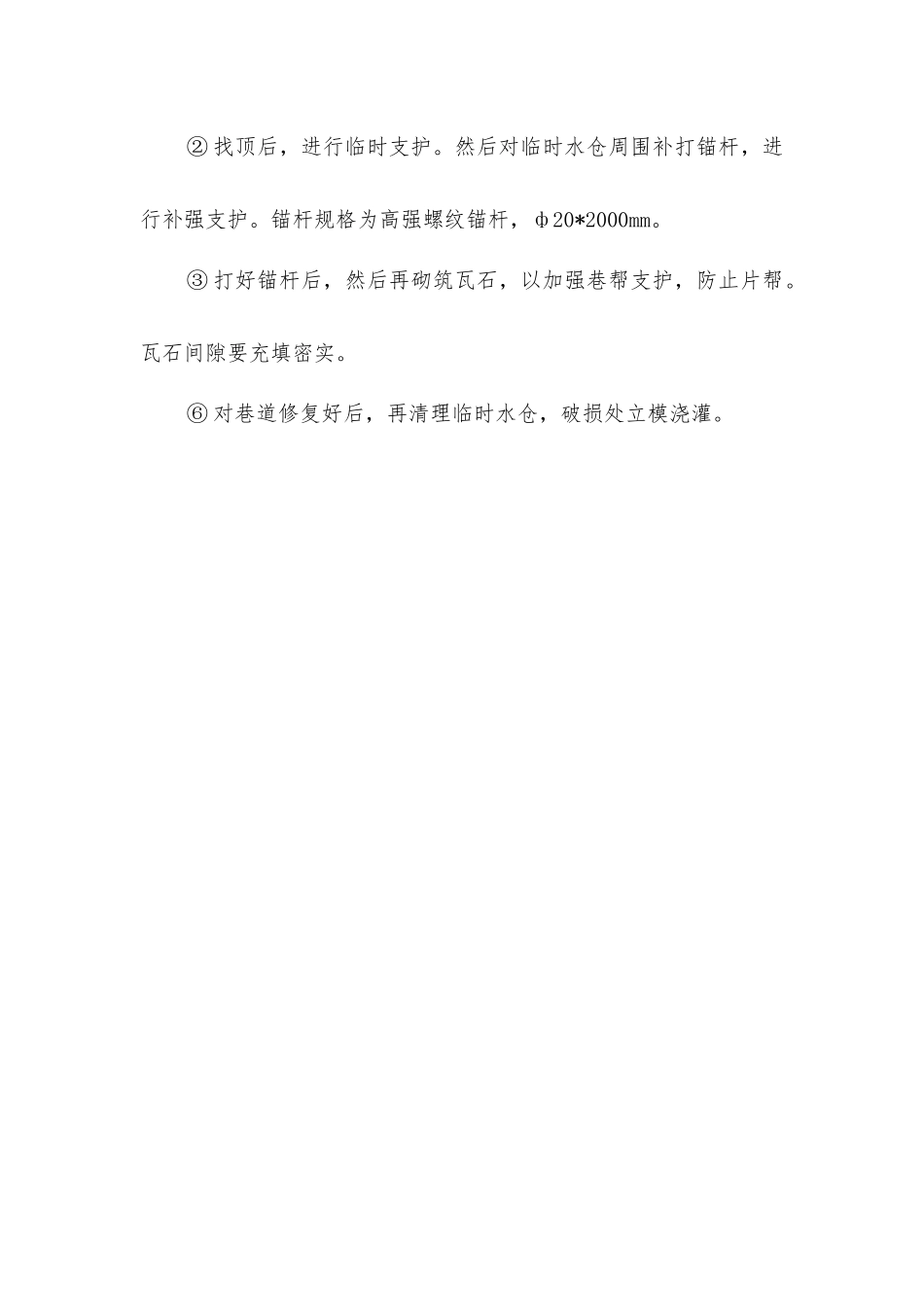

② 找顶后,进行临时支护
然后对临时水仓周围补打锚杆,进行补强支护
锚杆规格为高强螺纹锚杆,ф20*2000mm
③ 打好锚杆后,然后再砌筑瓦石,以加强巷帮支护,防止片帮
瓦石间隙要充填
