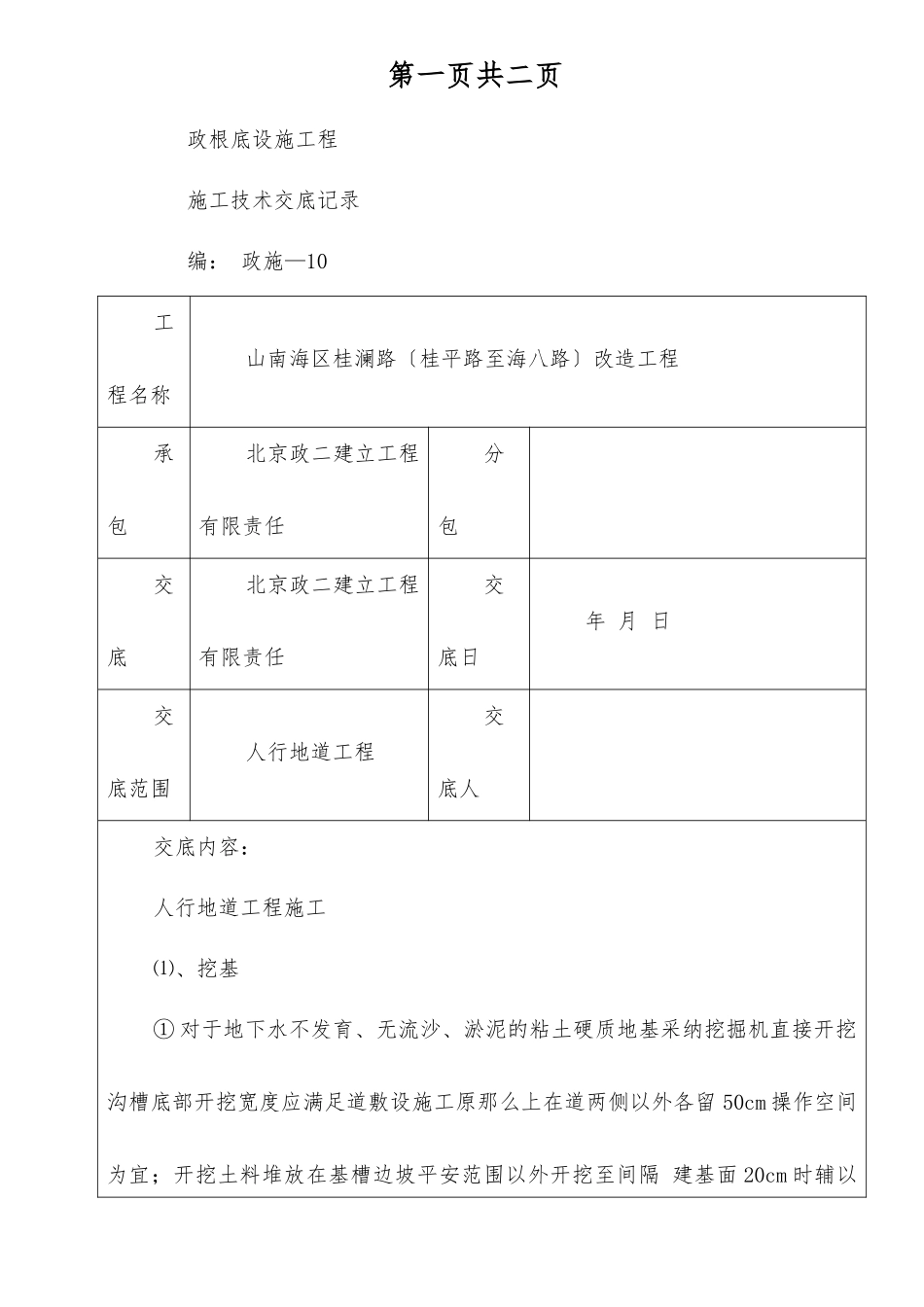

第一页共二页政根底设施工程施工技术交底记录编: 政施—10工程名称山南海区桂澜路〔桂平路至海八路〕改造工程承包北京政二建立工程有限责任分包交底北京政二建立工程有限责任交底日年 月 日交底范围人行地道工程交底人交底内容:人行地道工程施工⑴、挖基① 对于地下水不发育、无流沙、淤泥的粘土硬质地基采纳挖掘机直接开挖沟槽底部开挖宽度应满足道敷设施工原那么上在道两侧以外各留 50cm 操作空间为宜;开挖土料堆放在基槽边坡平安范围以外开挖至间隔 建基面 20cm 时辅以人工修整测量人员随开挖进度检测开挖断面尺寸和基底标高

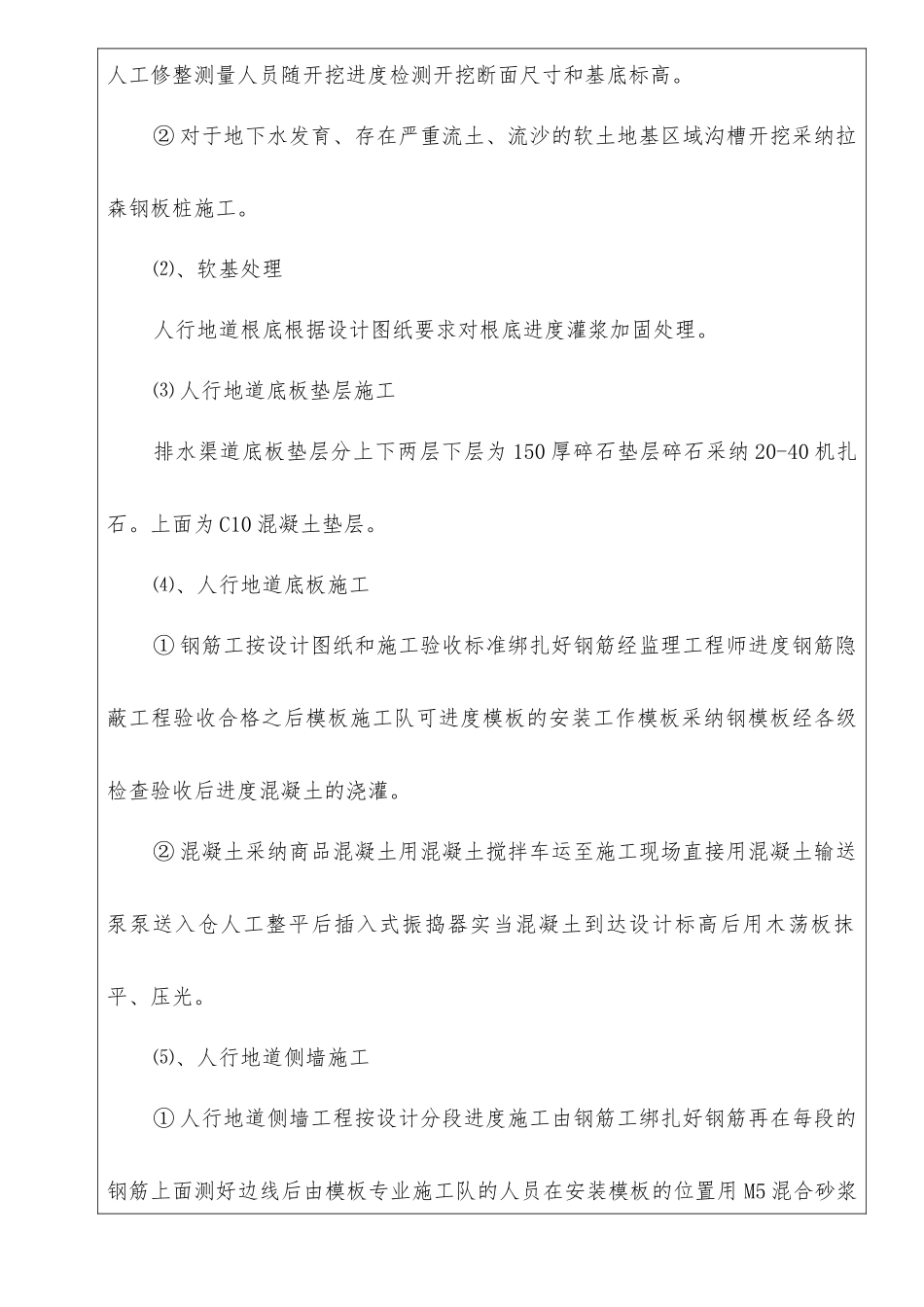

② 对于地下水发育、存在严重流土、流沙的软土地基区域沟槽开挖采纳拉森钢板桩施工
⑵、软基处理人行地道根底根据设计图纸要求对根底进度灌浆加固处理
⑶ 人行地道底板垫层施工排水渠道底板垫层分上下两层下层为 150 厚碎石垫层碎石采纳 20-40 机扎石
上面为 C10 混凝土垫层
⑷、人行地道底板施工① 钢筋工按设计图纸和施工验收标准绑扎好钢筋经监理工程师进度钢筋隐蔽工程验收合格之后模板施工队可进度模板的安装工作模板采纳钢模板经各级检查验收后进度混凝土的浇灌
② 混凝土采纳商品混凝土用混凝土搅拌车运至施工现场直接用混凝土输送泵泵送入仓人工整平后插入式振捣器实当混凝土到达设计标高后用木荡板抹平、压光
⑸、人行地道侧墙施工① 人行地道侧墙工程按设计分段进度施工由钢筋工绑扎好钢筋再在每段的钢筋上面测好边线后由模板专业施工队的人员在安装模板的位置用 M5 混合砂浆找平当所找平的砂浆到达一定程度后才进度模板的安装
② 墙壁模板外侧采纳新钢模内侧采纳夹板用 Φ10 螺杆对拉并在对拉螺杆上面焊接 Φ104cm 长定位内撑杆以保证墙壁的内空尺寸用钢固定每侧采纳两道钢丝绳斜拉当监理工程师和有关人员对整个质量和平安检验合格之后才可以进度混凝土的浇筑

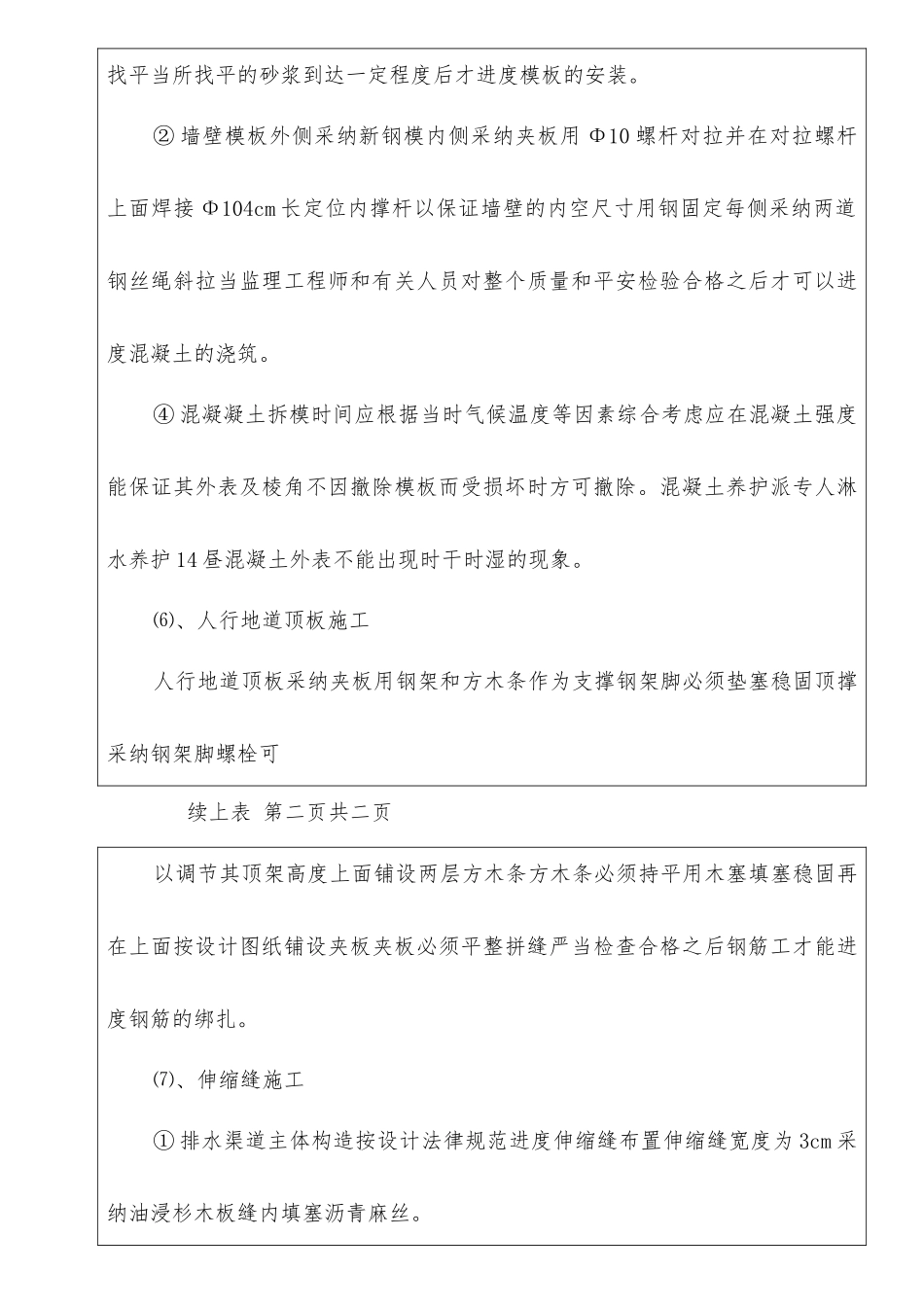

④ 混凝凝土拆模时间应根据当时气候温度等因素
