工程竣工结算书审查时间:2011 年 6 月 1 日综合车间工程竣工结算书建设单位:XXXXXXXXXXX 有限公司审查人:施工单位编制人:工程名称:综合车间工程1、工程概况:总建筑面积:8469(原设计 7288

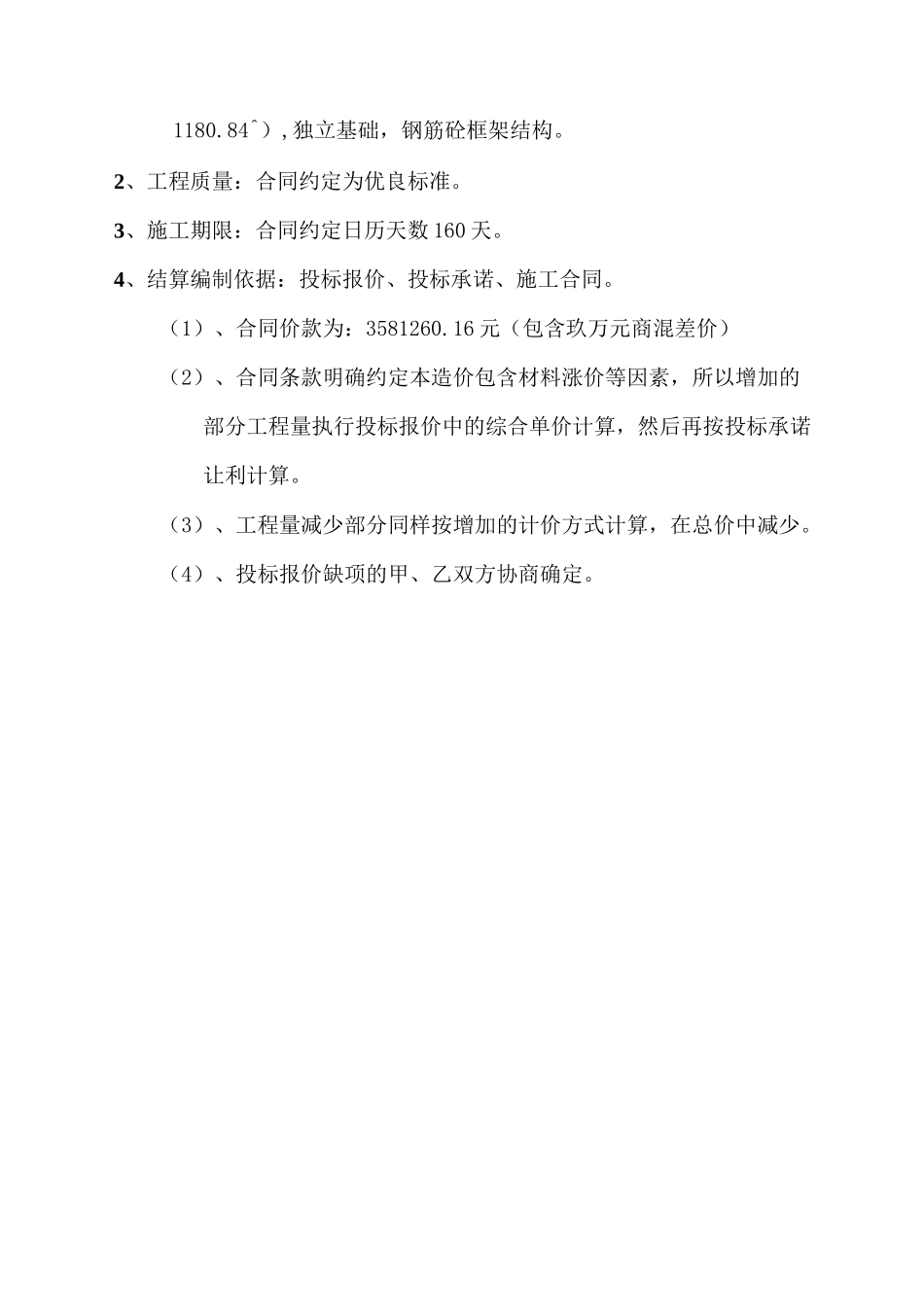

16^,后增加1180
84^),独立基础,钢筋砼框架结构
2、工程质量:合同约定为优良标准
3、施工期限:合同约定日历天数 160 天
4、结算编制依据:投标报价、投标承诺、施工合同
(1)、合同价款为:3581260
16 元(包含玖万元商混差价)(2)、合同条款明确约定本造价包含材料涨价等因素,所以增加的部分工程量执行投标报价中的综合单价计算,然后再按投标承诺让利计算
(3)、工程量减少部分同样按增加的计价方式计算,在总价中减少
(4)、投标报价缺项的甲、乙双方协商确定
单位工程费用汇总表工程名称:综合车间工程序号分部工程名称金额(元)一一合同价款3581260
16二变更建筑工程部分343842
85三变更装饰工程部分-228071
31四增加层水、电、卫安装工程部分40593
29五工程质量罚款-20000
00六工程总价款3717624
99注:水卫工程投标报价 170538
89 元;电气工程投标报价 150167
59 元,去掉未安装的灯具还剩 127264
93 元,让利后的水、电、卫安装工程造价合计 250542
根据原设计图纸的建筑面积是 7288
16^,故水、电、卫安装工程每平方米建筑面积造价为 34
38 元/^
新增加一层建筑面积1180
84^,增加层水、电、卫安装工程造价为 40593
分部工程费用汇总表工程名称:综合车间工程(变更建筑工程部分)序号项目名称金额—一分部分项工程量计价合计252173
32二措施项目计价合计116785
75三费前合计(一)+(二)368959
07四规费18669
