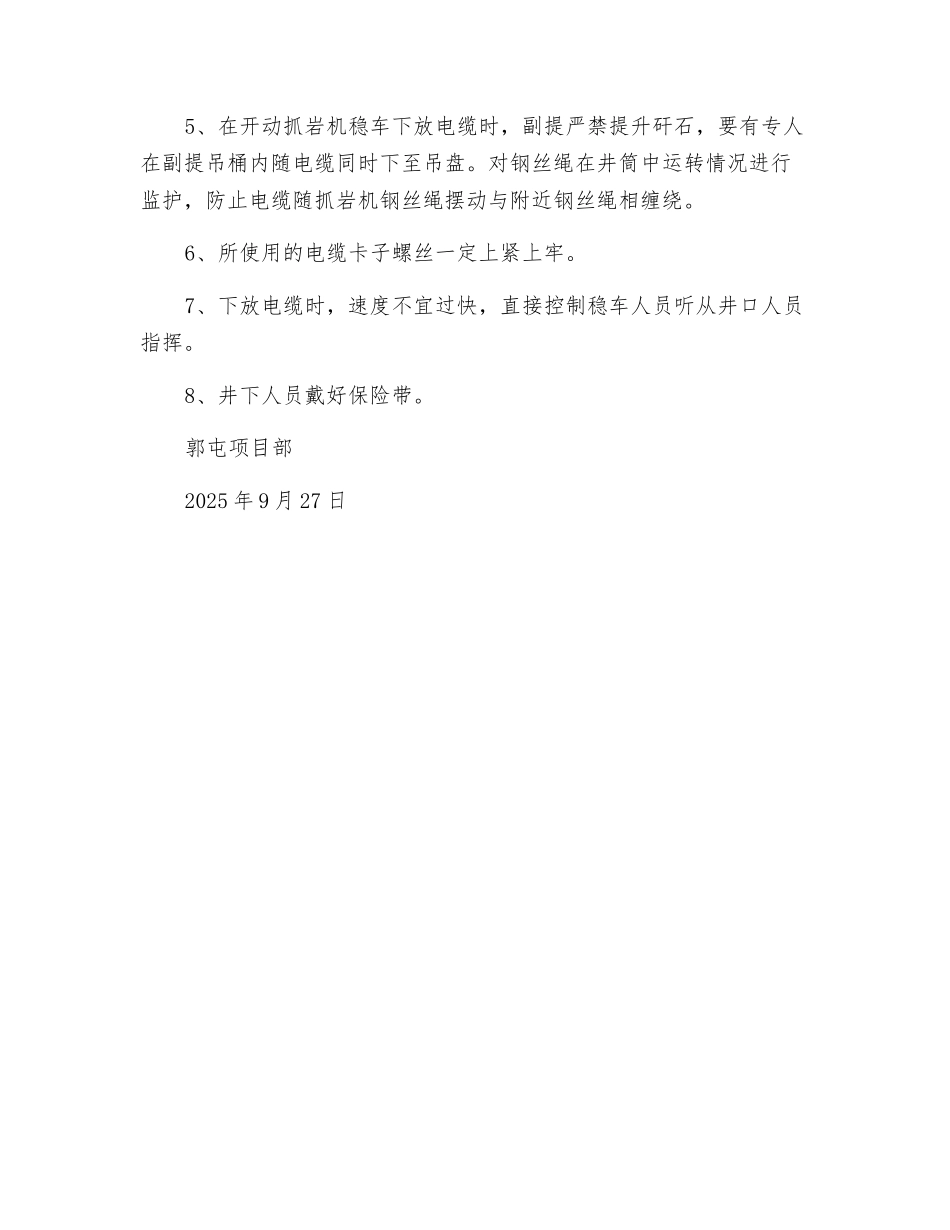

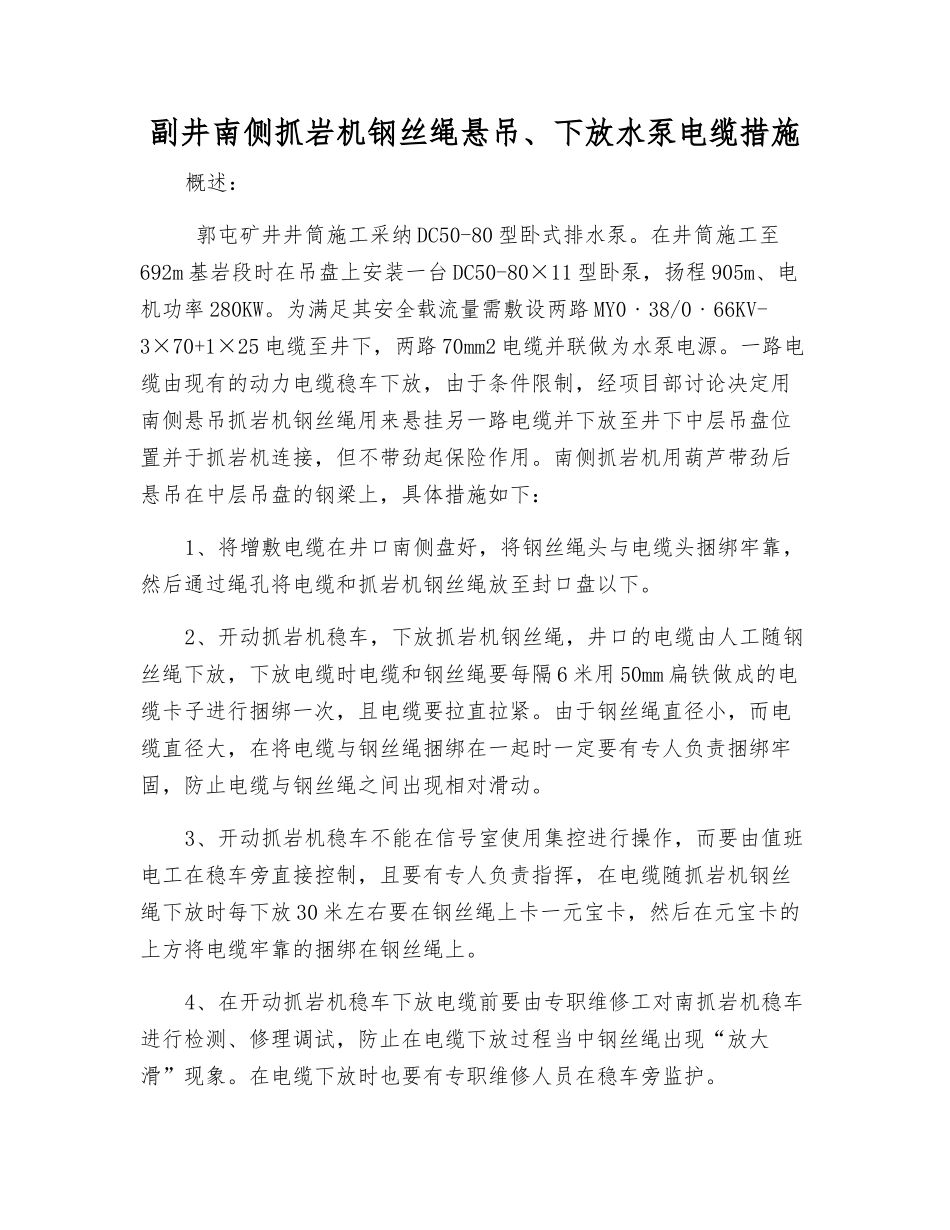

副井南侧抓岩机钢丝绳悬吊、下放水泵电缆措施概述: 郭屯矿井井筒施工采纳 DC50-80 型卧式排水泵。在井筒施工至692m 基岩段时在吊盘上安装一台 DC50-80×11 型卧泵,扬程 905m、电机功率 280KW。为满足其安全载流量需敷设两路 MY0﹒38/0﹒66KV-3×70+1×25 电缆至井下,两路 70mm2 电缆并联做为水泵电源。一路电缆由现有的动力电缆稳车下放,由于条件限制,经项目部讨论决定用南侧悬吊抓岩机钢丝绳用来悬挂另一路电缆并下放至井下中层吊盘位置并于抓岩机连接,但不带劲起保险作用。南侧抓岩机用葫芦带劲后悬吊在中层吊盘的钢梁上,具体措施如下:1、将增敷电缆在井口南侧盘好,将钢丝绳头与电缆头捆绑牢靠,然后通过绳孔将电缆和抓岩机钢丝绳放至封口盘以下。2、开动抓岩机稳车,下放抓岩机钢丝绳,井口的电缆由人工随钢丝绳下放,下放电缆时电缆和钢丝绳要每隔 6 米用 50mm 扁铁做成的电缆卡子进行捆绑一次,且电缆要拉直拉紧。由于钢丝绳直径小,而电缆直径大,在将电缆与钢丝绳捆绑在一起时一定要有专人负责捆绑牢固,防止电缆与钢丝绳之间出现相对滑动。3、开动抓岩机稳车不能在信号室使用集控进行操作,而要由值班电工在稳车旁直接控制,且要有专人负责指挥,在电缆随抓岩机钢丝绳下放时每下放 30 米左右要在钢丝绳上卡一元宝卡,然后在元宝卡的上方将电缆牢靠的捆绑在钢丝绳上。4、在开动抓岩机稳车下放电缆前要由专职维修工对南抓岩机稳车进行检测、修理调试,防止在电缆下放过程当中钢丝绳出现“放大滑”现象。在电缆下放时也要有专职维修人员在稳车旁监护。5、在开动抓岩机稳车下放电缆时,副提严禁提升矸石,要有专人在副提吊桶内随电缆同时下至吊盘。对钢丝绳在井筒中运转情况进行监护,防止电缆随抓岩机钢丝绳摆动与附近钢丝绳相缠绕。6、所使用的电缆卡子螺丝一定上紧上牢。7、下放电缆时,速度不宜过快,直接控制稳车人员听从井口人员指挥。8、井下人员戴好保险带。郭屯项目部2025 年 9 月 27 日
