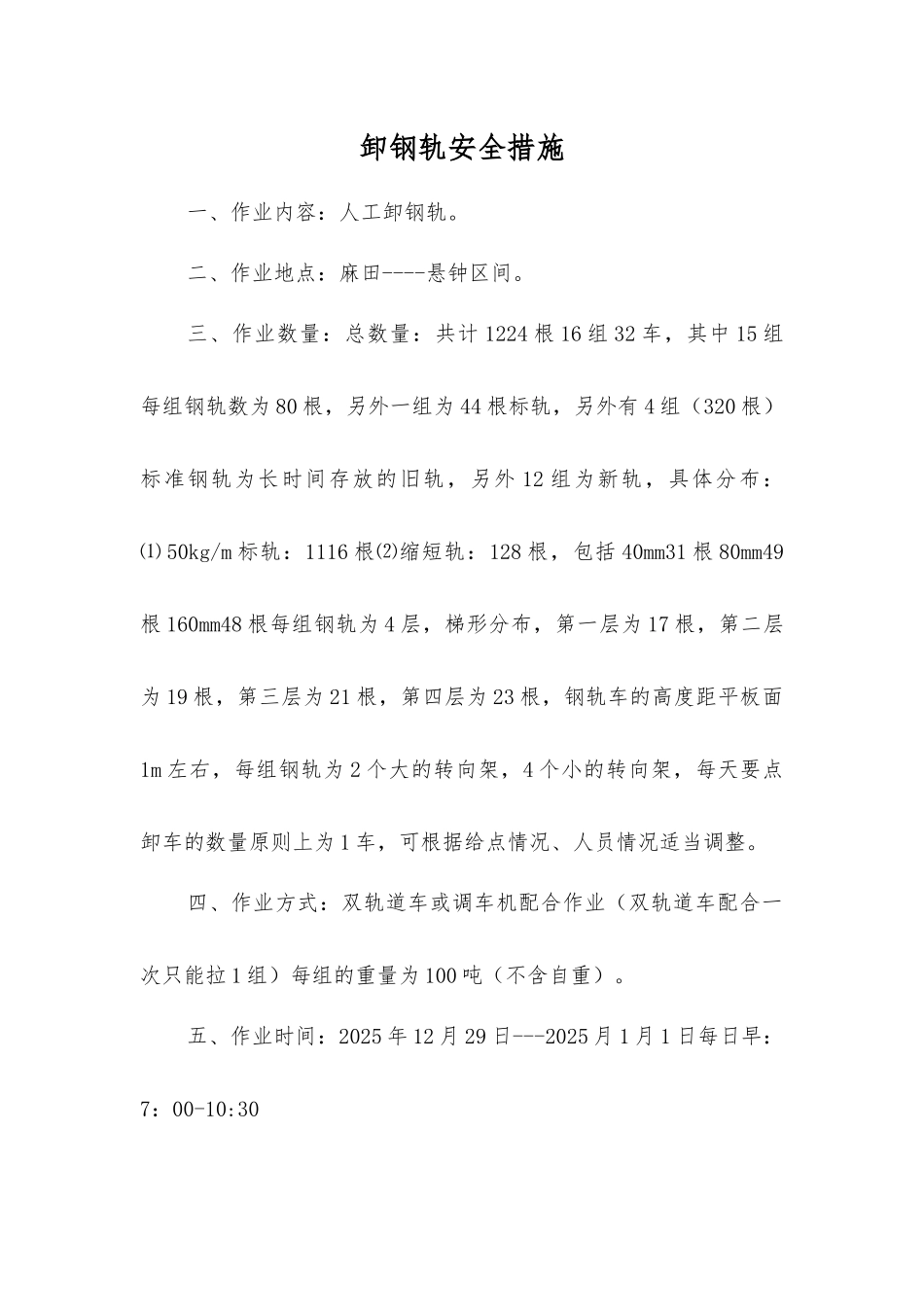

卸钢轨安全措施一、作业内容:人工卸钢轨
二、作业地点:麻田----悬钟区间
三、作业数量:总数量:共计 1224 根 16 组 32 车,其中 15 组每组钢轨数为 80 根,另外一组为 44 根标轨,另外有 4 组(320 根)标准钢轨为长时间存放的旧轨,另外 12 组为新轨,具体分布:⑴ 50kg/m 标轨:1116 根⑵缩短轨:128 根,包括 40mm31 根 80mm49根 160mm48 根每组钢轨为 4 层,梯形分布,第一层为 17 根,第二层为 19 根,第三层为 21 根,第四层为 23 根,钢轨车的高度距平板面1m 左右,每组钢轨为 2 个大的转向架,4 个小的转向架,每天要点卸车的数量原则上为 1 车,可根据给点情况、人员情况适当调整
四、作业方式:双轨道车或调车机配合作业(双轨道车配合一次只能拉 1 组)每组的重量为 100 吨(不含自重)

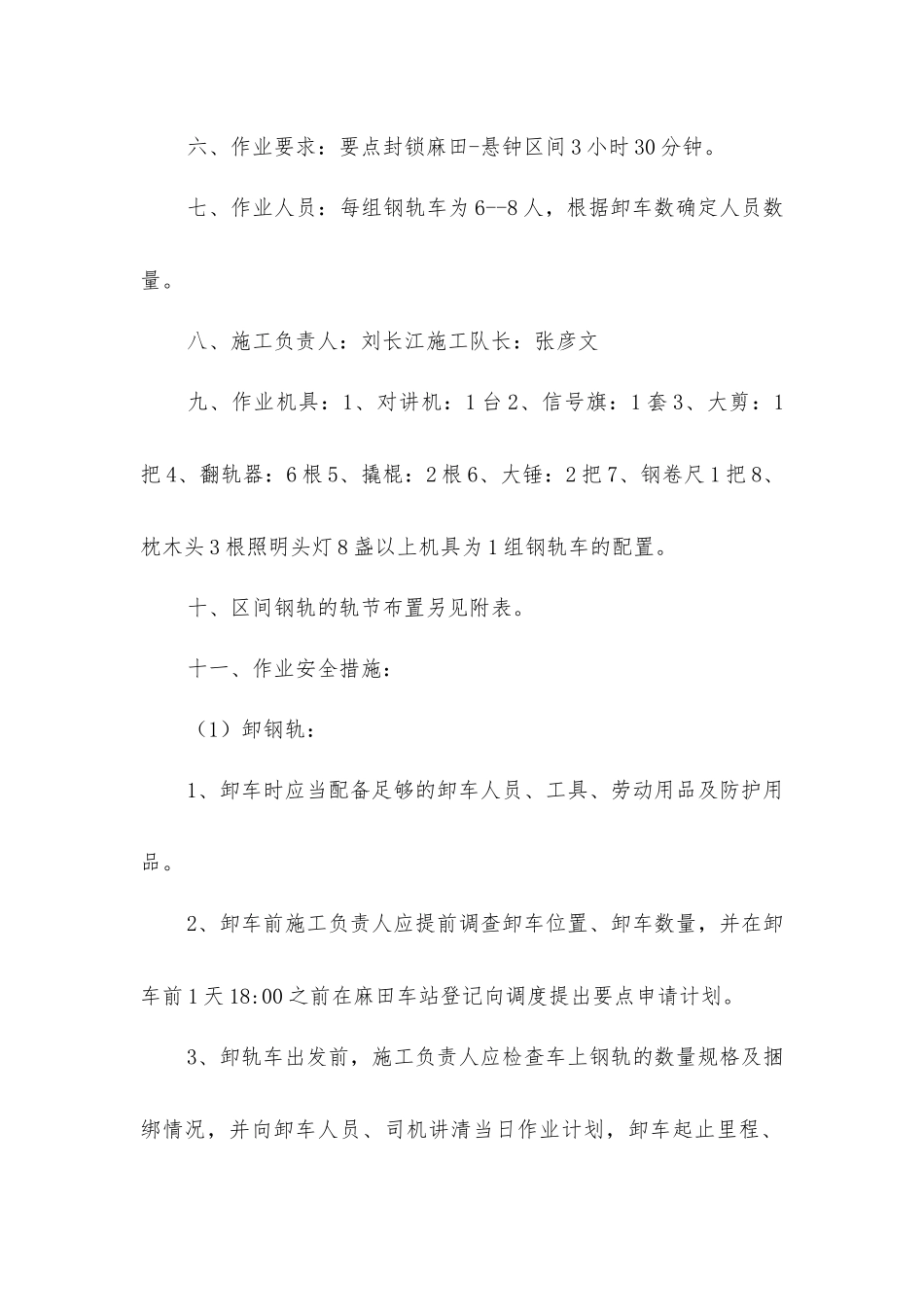

五、作业时间:2025 年 12 月 29 日---2025 月 1 月 1 日每日早:7:00-10:30六、作业要求:要点封锁麻田-悬钟区间 3 小时 30 分钟
七、作业人员:每组钢轨车为 6--8 人,根据卸车数确定人员数量
八、施工负责人:刘长江施工队长:张彦文九、作业机具:1、对讲机:1 台 2、信号旗:1 套 3、大剪:1把 4、翻轨器:6 根 5、撬棍:2 根 6、大锤:2 把 7、钢卷尺 1 把 8、枕木头 3 根照明头灯 8 盏以上机具为 1 组钢轨车的配置
十、区间钢轨的轨节布置另见附表
十一、作业安全措施:(1)卸钢轨:1、卸车时应当配备足够的卸车人员、工具、劳动用品及防护用品
2、卸车前施工负责人应提前调查卸车位置、卸车数量,并在卸车前 1 天 18:00 之前在麻田车站登记向调度提出要点申请计划

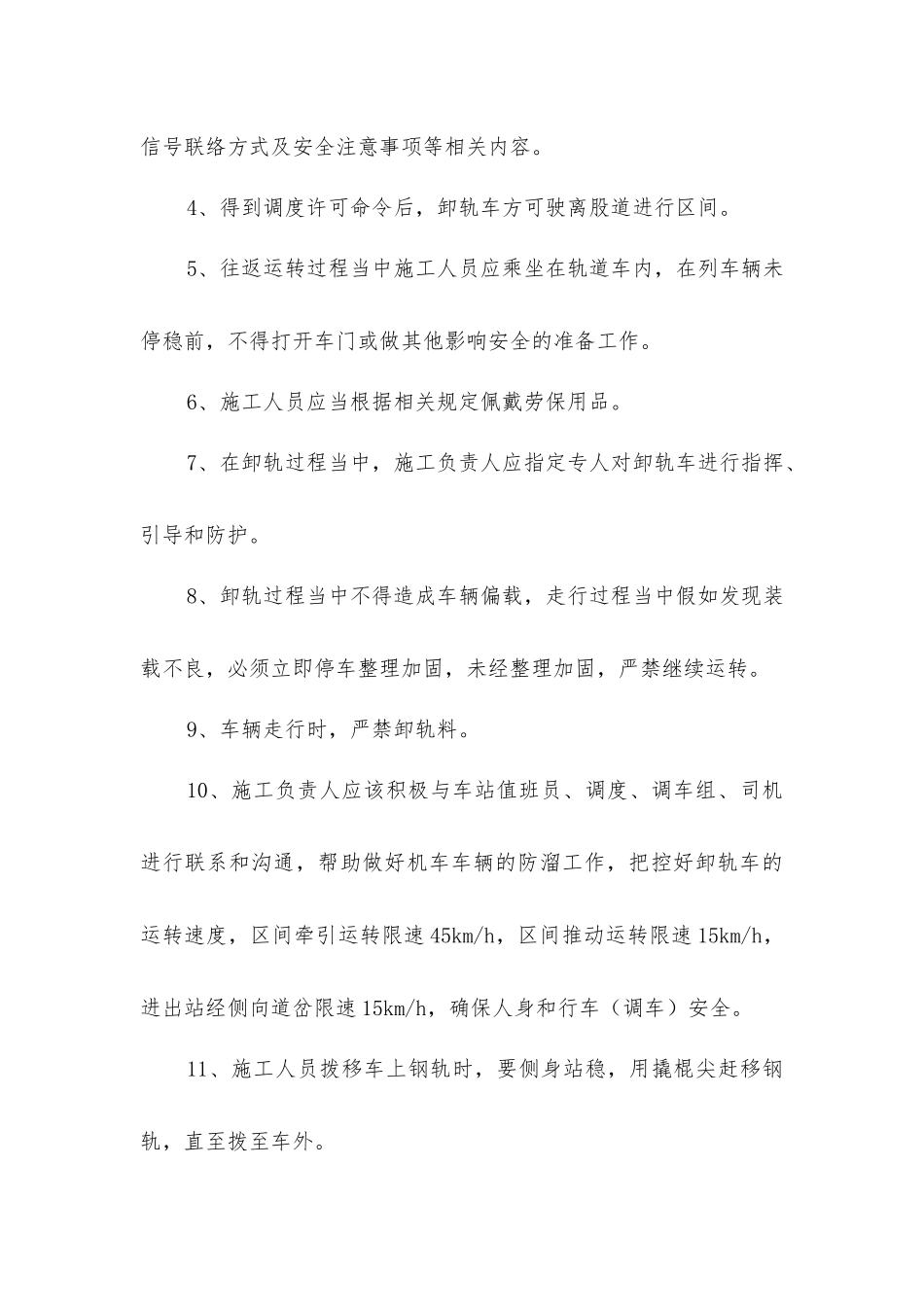

3、卸轨车出发前,施工负责人应检查车上钢轨的数量规格及捆绑情况,并向卸车人员、司机讲清当日
