园路地面铺装注意事项一
首先,我们要根据坐标网格找出铺装地的中心点或园路的相交点或坐标
并根据这些点之间的方位角和距离,用经纬仪从两端进行闭合校核,确保其测绘的准确性,然后根据控制点再进行局部放样
根据所放之样进行路基的施工,路基要做得略宽些,即利于施工方便,同时也保证了路基
对于夯实的土要做含水量和密实度实验
如含水量过高,要进行翻晒处理,如过干,则洒水湿润,使含水达到最佳值,这样有利于土粒之间的摩阻系数达到最好值,以确保土基的密实度
由于块料面层的基层是素砼,抗折强度较低,为此要确保土基的密实度达到 97%以上
因为没有地质报告,在施工中要注意随机应变,必要时要钻土取样进行分析
对于暗浜则要挖掉淤土,用砂石和土每 30CM 一层分层压实,对于弹簧土就要翻开晾晒并撒石灰粉,等干后再夯实,或者加碎石夯实挤紧
假如遇到承载力较低的地基且面积较小,则可将水泥或沥青注入其中来改善土粒之间的胶结状态以提高地基的承载力
在地基完成后要快速浇捣砼基层,不可让地基暴露在外太久
基层砼由于用量较少,为节约造价故而决定采纳现场搅拌混凝土
混凝土搅拌时要严格根据配合比下料,现场要设置磅秤,每次的搅拌时间要控制在 2-3MIN 之间,确保粗细骨料和水泥浆之间紧密结合,又防止由于搅拌时间太长从而降低石子的强度
当然现场采纳的砼原料都要送实验室进行测试,质量合格的才允许使用
当混凝土铺好后,要用平板式振动机横向纵向振捣两次
每次振捣时要沿前进方向搭接 30-50CM(保证有 1/3 的搭接面),振捣至混凝土不再下陷、浆水不再上溢为止
由于是砼基层找坡,浇捣时要注意泛水(用水准仪跟踪控制)
为了便于和面料紧密结合,可在其强度比较小时用竹丝扫帚大面积拉毛
待砂浆强度达到 70%以上(三天后)就可铺贴广场砖、及预制砼板面层

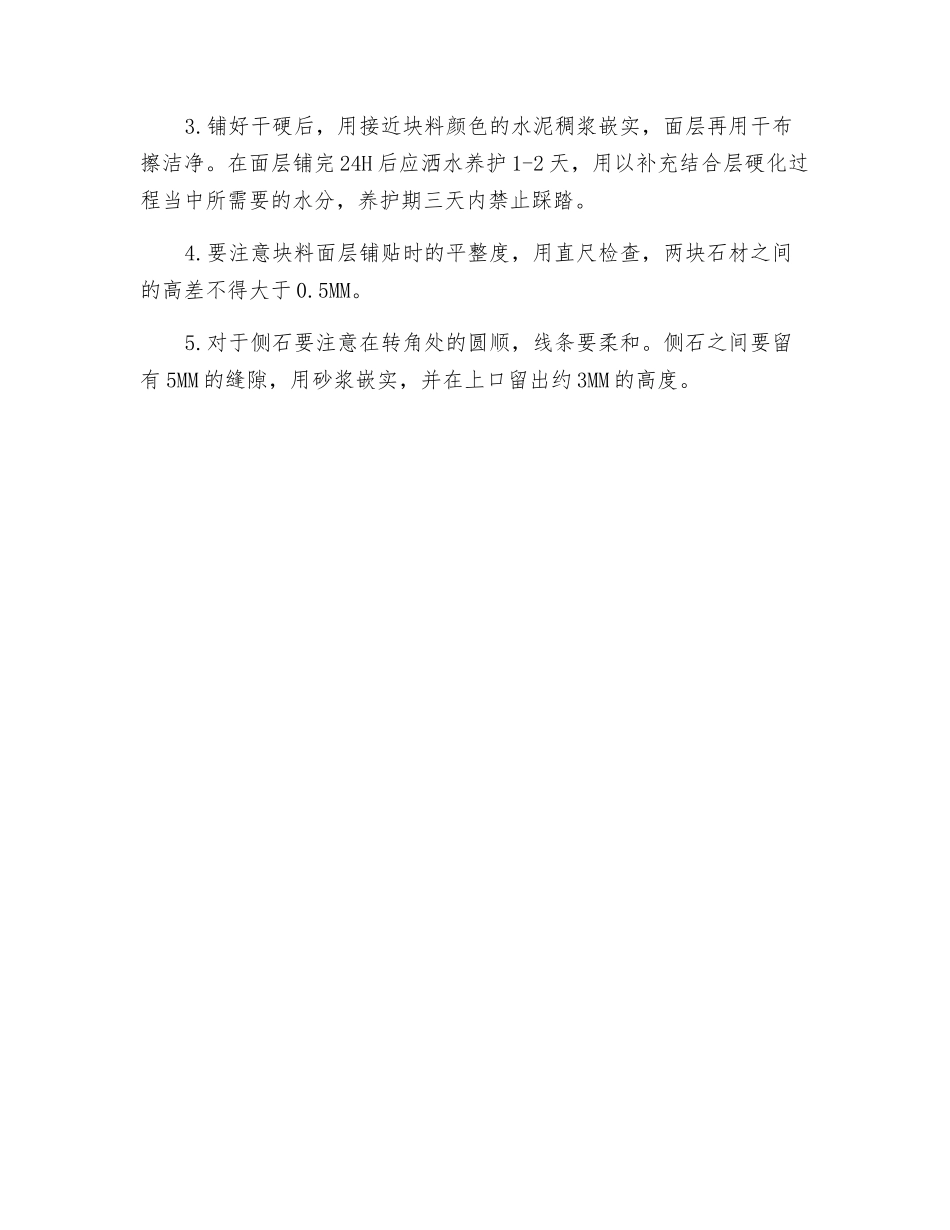

块料要选择表面平整光滑
