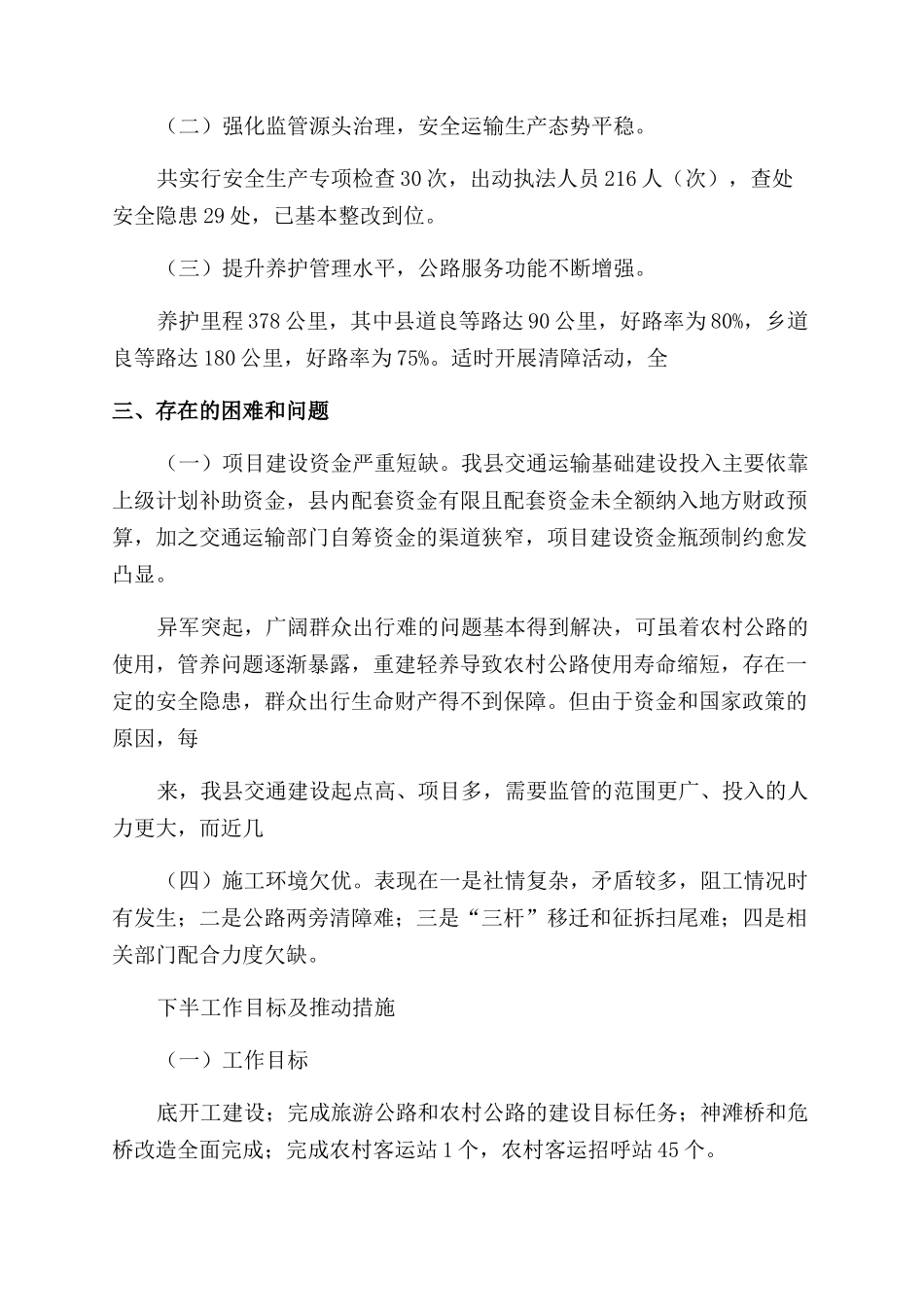

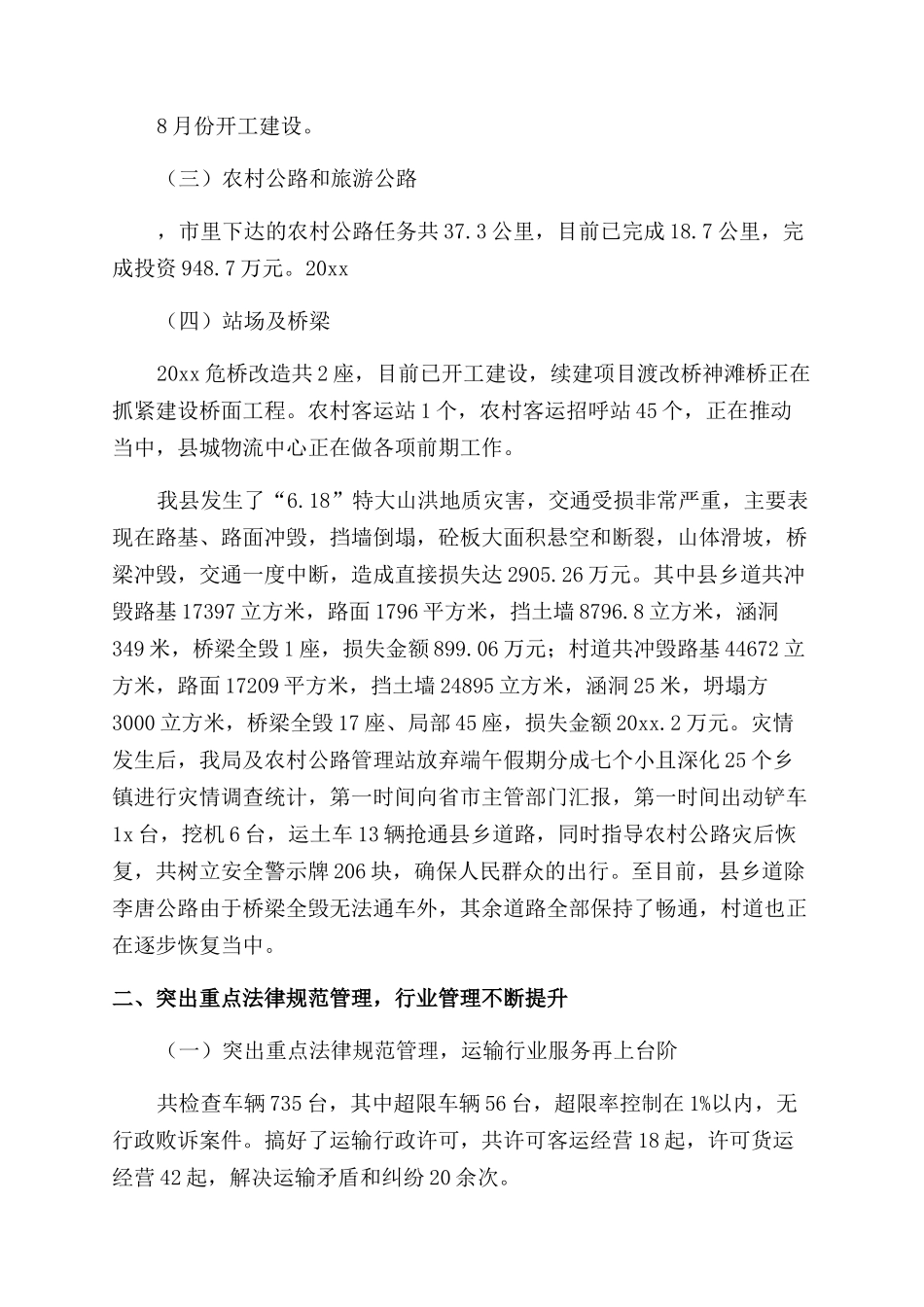

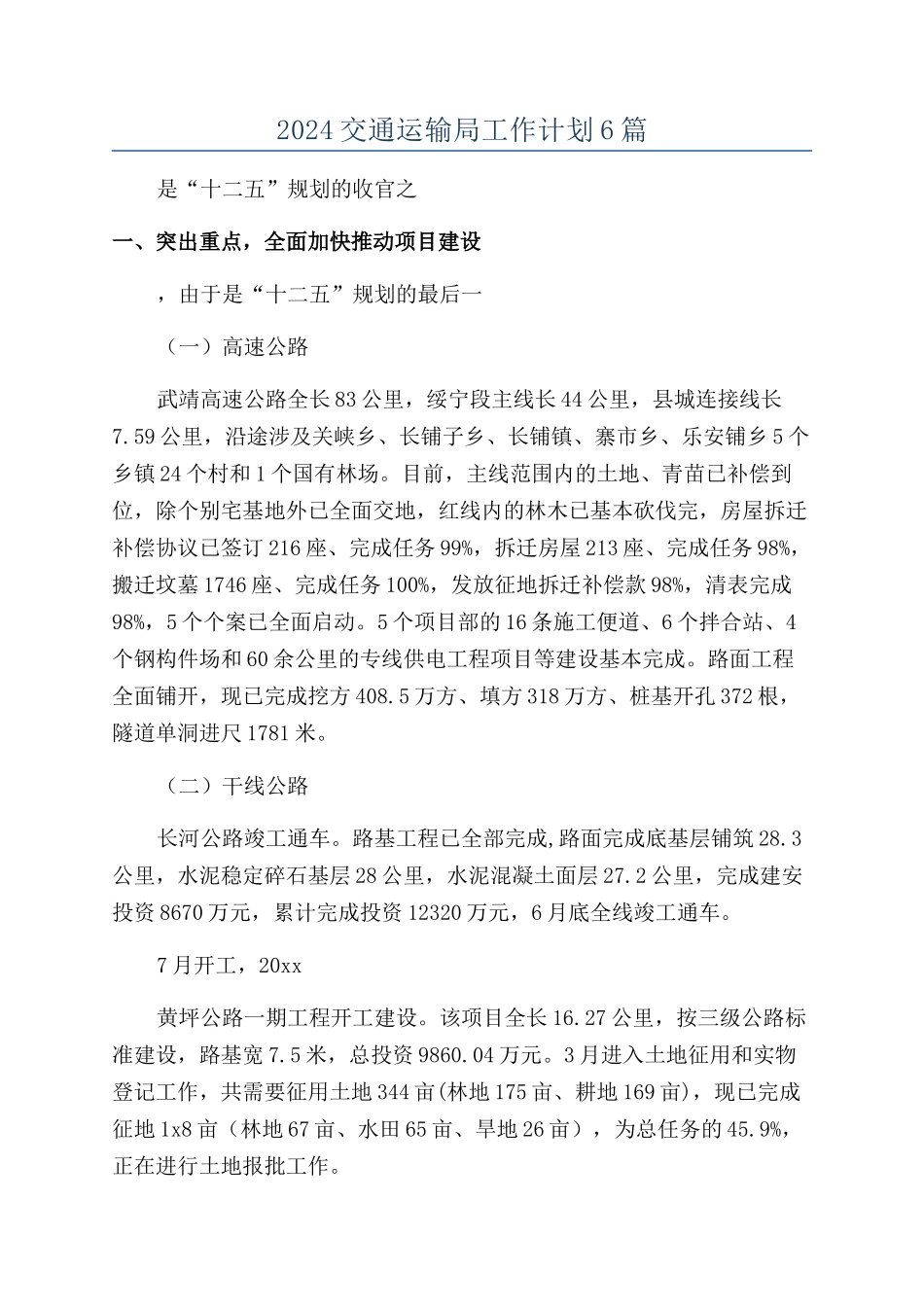

2024 交通运输局工作计划 6 篇是“十二五”规划的收官之一、突出重点,全面加快推动项目建设,由于是“十二五”规划的最后一(一)高速公路武靖高速公路全长 83 公里,绥宁段主线长 44 公里,县城连接线长7.59 公里,沿途涉及关峡乡、长铺子乡、长铺镇、寨市乡、乐安铺乡 5 个乡镇 24 个村和 1 个国有林场。目前,主线范围内的土地、青苗已补偿到位,除个别宅基地外已全面交地,红线内的林木已基本砍伐完,房屋拆迁补偿协议已签订 216 座、完成任务 99%,拆迁房屋 213 座、完成任务 98%,搬迁坟墓 1746 座、完成任务 100%,发放征地拆迁补偿款 98%,清表完成98%,5 个个案已全面启动。5 个项目部的 16 条施工便道、6 个拌合站、4个钢构件场和 60 余公里的专线供电工程项目等建设基本完成。路面工程全面铺开,现已完成挖方 408.5 万方、填方 318 万方、桩基开孔 372 根,隧道单洞进尺 1781 米。(二)干线公路长河公路竣工通车。路基工程已全部完成,路面完成底基层铺筑 28.3公里,水泥稳定碎石基层 28 公里,水泥混凝土面层 27.2 公里,完成建安投资 8670 万元,累计完成投资 12320 万元,6 月底全线竣工通车。7 月开工,20xx黄坪公路一期工程开工建设。该项目全长 16.27 公里,按三级公路标准建设,路基宽 7.5 米,总投资 9860.04 万元。3 月进入土地征用和实物登记工作,共需要征用土地 344 亩(林地 175 亩、耕地 169 亩),现已完成征地 1x8 亩(林地 67 亩、水田 65 亩、旱地 26 亩),为总任务的 45.9%,正在进行土地报批工作。8 月份开工建设。(三)农村公路和旅游公路,市里下达的农村公路任务共 37.3 公里,目前已完成 18.7 公里,完成投资 948.7 万元。20xx(四)站场及桥梁20xx 危桥改造共 2 座,目前已开工建设,续建项目渡改桥神滩桥正在抓紧建设桥面工程。农村客运站 1 个,农村客运招呼站 45 个,正在推动当中,县城物流中心正在做各项前期工作。我县发生了“6.18”特大山洪地质灾害,交通受损非常严重,主要表现在路基、路面冲毁,挡墙倒塌,砼板大面积悬空和断裂,山体滑坡,桥梁冲毁,交通一度中断,造成直接损失达 2905.26 万元。其中县乡道共冲毁路基 17397 立方米,路面 1796 平方米,挡土墙 8796.8 立方米,涵洞349 米,桥梁全毁 1 座,损失金额 899.06 万元;村道共冲毁路基 44672 立方米,路面 17209 平方米,挡土...
