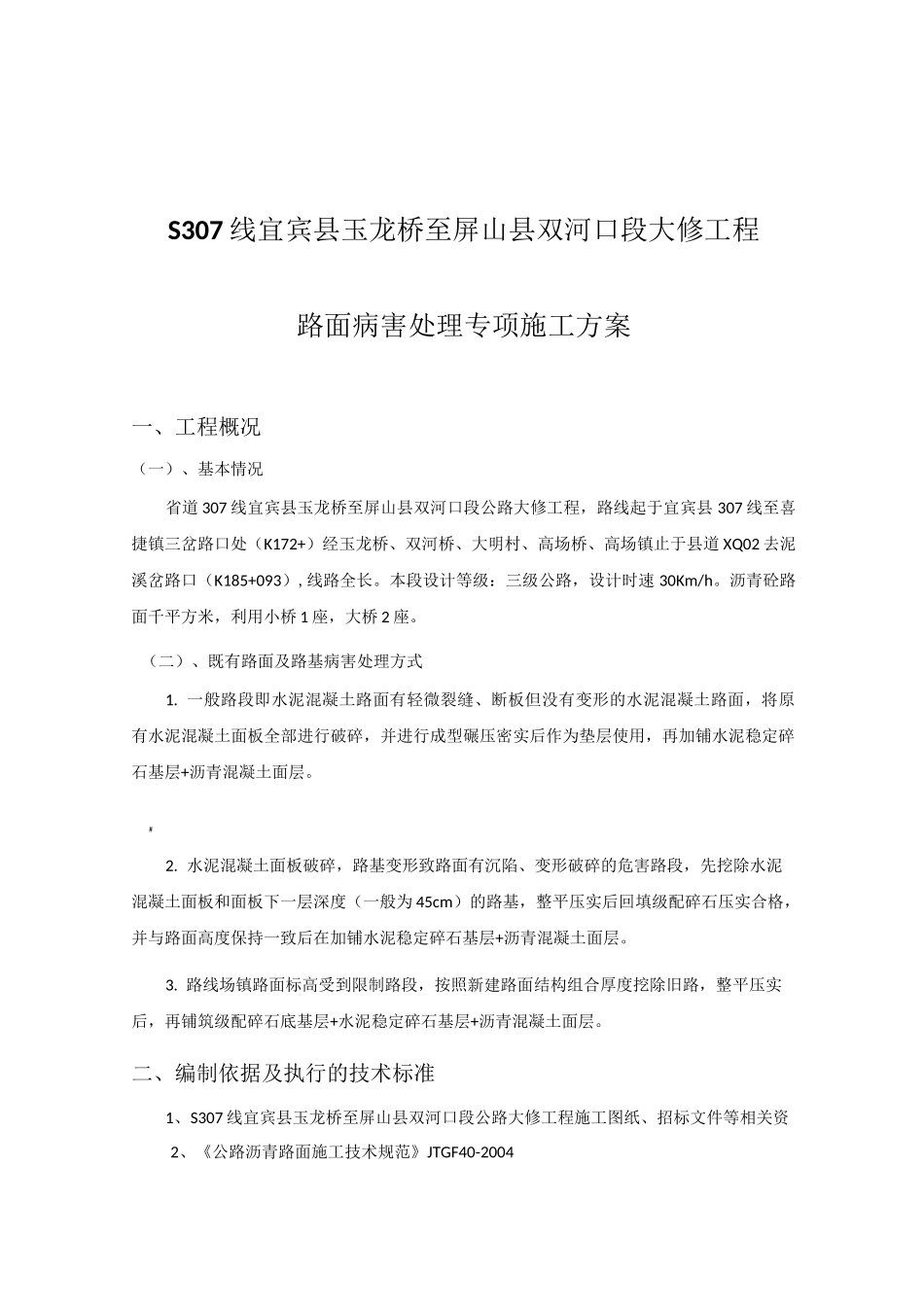

目录一、工程概况错误!未定义书签。(一)、基本情况错误!未定义书签(二)、既有路面及路基病害处理方式错误!未定义书签二、编制依据及执行的技术标准错误!未定义书签三、路面病害处理专项施工方案错误!未定义书签(一)、人员配备错误!未定义书签<(二)、机械情况错误!未定义书签(三)、材料准备错误!未定义书签(四)、施工方案错误!未定义书签四、质量保证措施错误!未定义书签五、安全保证措施错误!未定义书签六、环境保护措施错误!未定义书签七、工期保证措施错误!未定义书签S307 线宜宾县玉龙桥至屏山县双河口段大修工程路面病害处理专项施工方案一、工程概况(一)、基本情况省道 307 线宜宾县玉龙桥至屏山县双河口段公路大修工程,路线起于宜宾县 307 线至喜捷镇三岔路口处(K172+)经玉龙桥、双河桥、大明村、高场桥、高场镇止于县道 XQ02 去泥溪岔路口(K185+093),线路全长。本段设计等级:三级公路,设计时速 30Km/h。沥青砼路面千平方米,利用小桥 1 座,大桥 2 座。(二)、既有路面及路基病害处理方式1. 一般路段即水泥混凝土路面有轻微裂缝、断板但没有变形的水泥混凝土路面,将原有水泥混凝土面板全部进行破碎,并进行成型碾压密实后作为垫层使用,再加铺水泥稳定碎石基层+沥青混凝土面层。#2. 水泥混凝土面板破碎,路基变形致路面有沉陷、变形破碎的危害路段,先挖除水泥混凝土面板和面板下一层深度(一般为 45cm)的路基,整平压实后回填级配碎石压实合格,并与路面高度保持一致后在加铺水泥稳定碎石基层+沥青混凝土面层。3. 路线场镇路面标高受到限制路段,按照新建路面结构组合厚度挖除旧路,整平压实后,再铺筑级配碎石底基层+水泥稳定碎石基层+沥青混凝土面层。二、编制依据及执行的技术标准1、S307 线宜宾县玉龙桥至屏山县双河口段公路大修工程施工图纸、招标文件等相关资2、《公路沥青路面施工技术规范》JTGF40-20043、《公路工程质量检验评定标准》JTGF80/1-20044、《公路路面基层施工技术规范》JTJ034-20045、现场踏勘所获得的有关资料。《6、本单位施工同类工程的成功经验。三、路面病害处理专项施工方案K172+K185+903 段路面病害处理计划开工时间:2015 年 1 月 10 日;计划完成时间 2015年 4 月 30 日,总工期 109 天。(一)、人员配备根据本工程的特点及沿线分布状况,施工管理及操作人员如下见表施工管理及施工人员配备表工种单位人数备注现场管理技术人员个4测量人员个3试验检...
