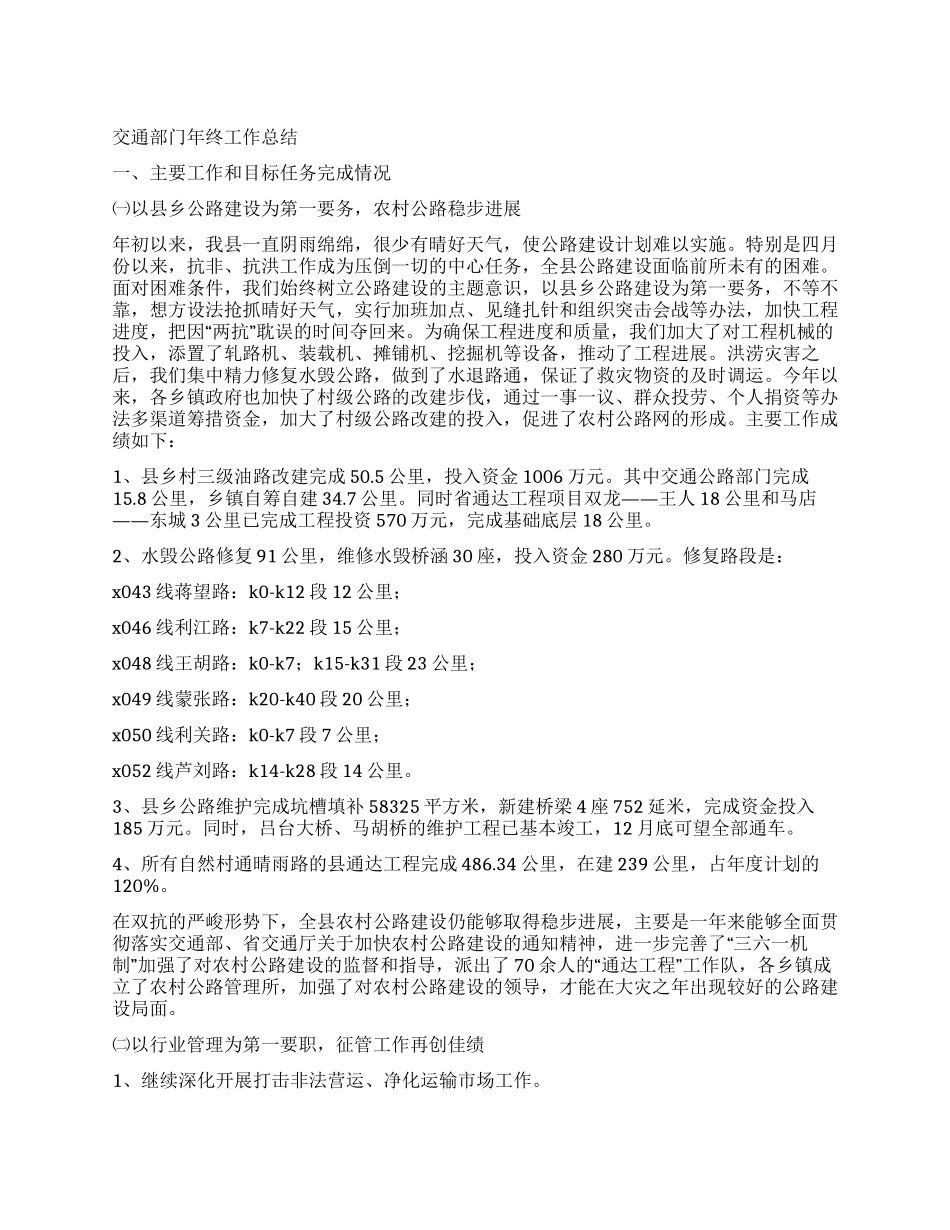

交通部门年终工作总结一、主要工作和目标任务完成情况㈠以县乡公路建设为第一要务,农村公路稳步进展年初以来,我县一直阴雨绵绵,很少有晴好天气,使公路建设计划难以实施。特别是四月份以来,抗非、抗洪工作成为压倒一切的中心任务,全县公路建设面临前所未有的困难。面对困难条件,我们始终树立公路建设的主题意识,以县乡公路建设为第一要务,不等不靠,想方设法抢抓晴好天气,实行加班加点、见缝扎针和组织突击会战等办法,加快工程“”进度,把因 两抗 耽误的时间夺回来。为确保工程进度和质量,我们加大了对工程机械的投入,添置了轧路机、装载机、摊铺机、挖掘机等设备,推动了工程进展。洪涝灾害之后,我们集中精力修复水毁公路,做到了水退路通,保证了救灾物资的及时调运。今年以来,各乡镇政府也加快了村级公路的改建步伐,通过一事一议、群众投劳、个人捐资等办法多渠道筹措资金,加大了村级公路改建的投入,促进了农村公路网的形成。主要工作成绩如下:1、县乡村三级油路改建完成 50.5 公里,投入资金 1006 万元。其中交通公路部门完成15.8 公里,乡镇自筹自建 34.7——公里。同时省通达工程项目双龙王人 18 公里和马店——东城 3 公里已完成工程投资 570 万元,完成基础底层 18 公里。2、水毁公路修复 91 公里,维修水毁桥涵 30 座,投入资金 280 万元。修复路段是:x043 线蒋望路:k0-k12 段 12 公里;x046 线利江路:k7-k22 段 15 公里;x048 线王胡路:k0-k7;k15-k31 段 23 公里;x049 线蒙张路:k20-k40 段 20 公里;x050 线利关路:k0-k7 段 7 公里;x052 线芦刘路:k14-k28 段 14 公里。3、县乡公路维护完成坑槽填补 58325 平方米,新建桥梁 4 座 752 延米,完成资金投入185 万元。同时,吕台大桥、马胡桥的维护工程已基本竣工,12 月底可望全部通车。4、所有自然村通晴雨路的县通达工程完成 486.34 公里,在建 239 公里,占年度计划的120%。在双抗的严峻形势下,全县农村公路建设仍能够取得稳步进展,主要是一年来能够全面贯“彻落实交通部、省交通厅关于加快农村公路建设的通知精神,进一步完善了 三六一机”制 加强了对农村公路建设的监督和指导,派出了 70“”余人的 通达工程 工作队,各乡镇成立了农村公路管理所,加强了对农村公路建设的领导,才能在大灾之年出现较好的公路建设局面。㈡以行业管理为第一要职,征管工作再创佳绩1、继续深化开展打击非...
