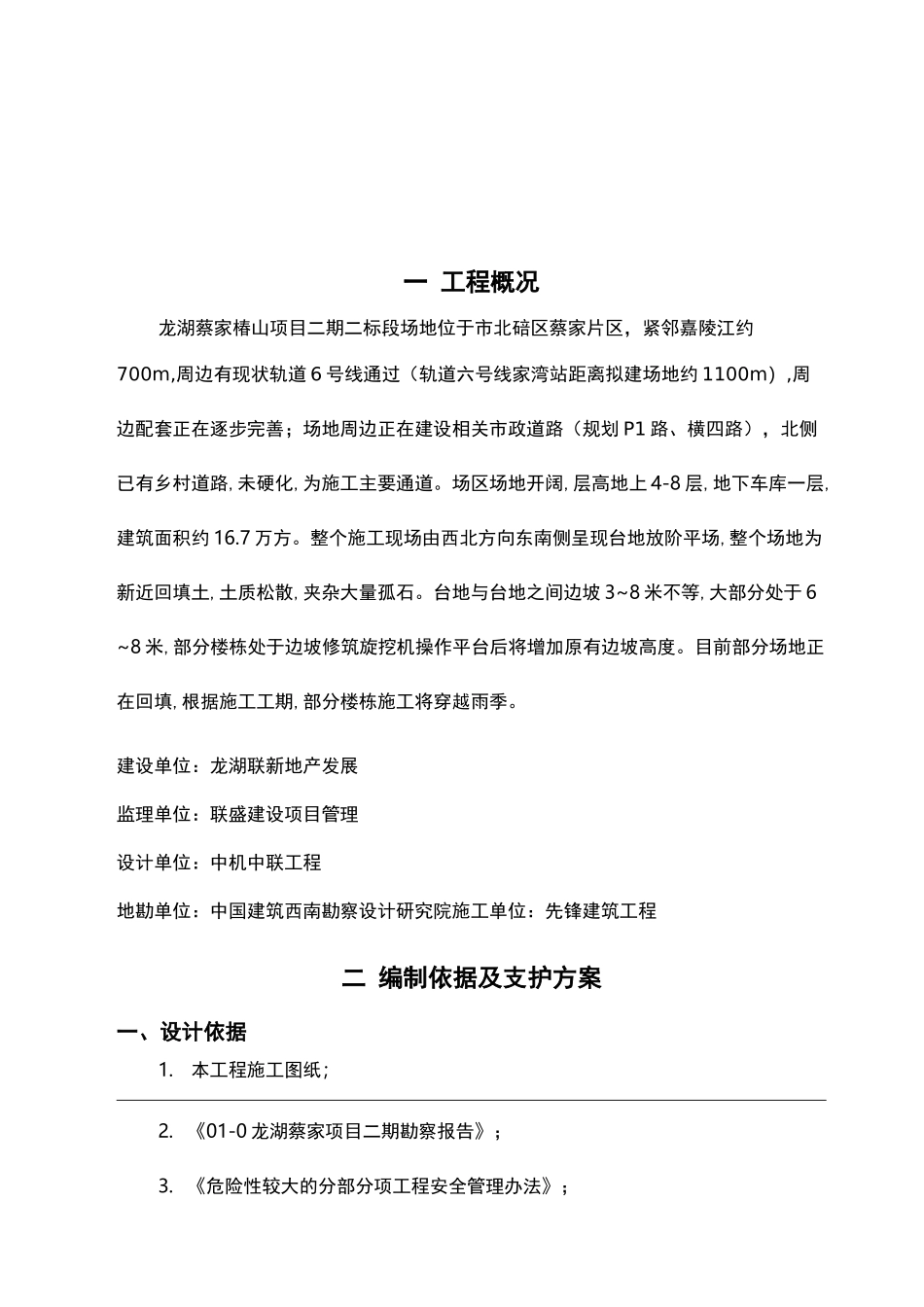

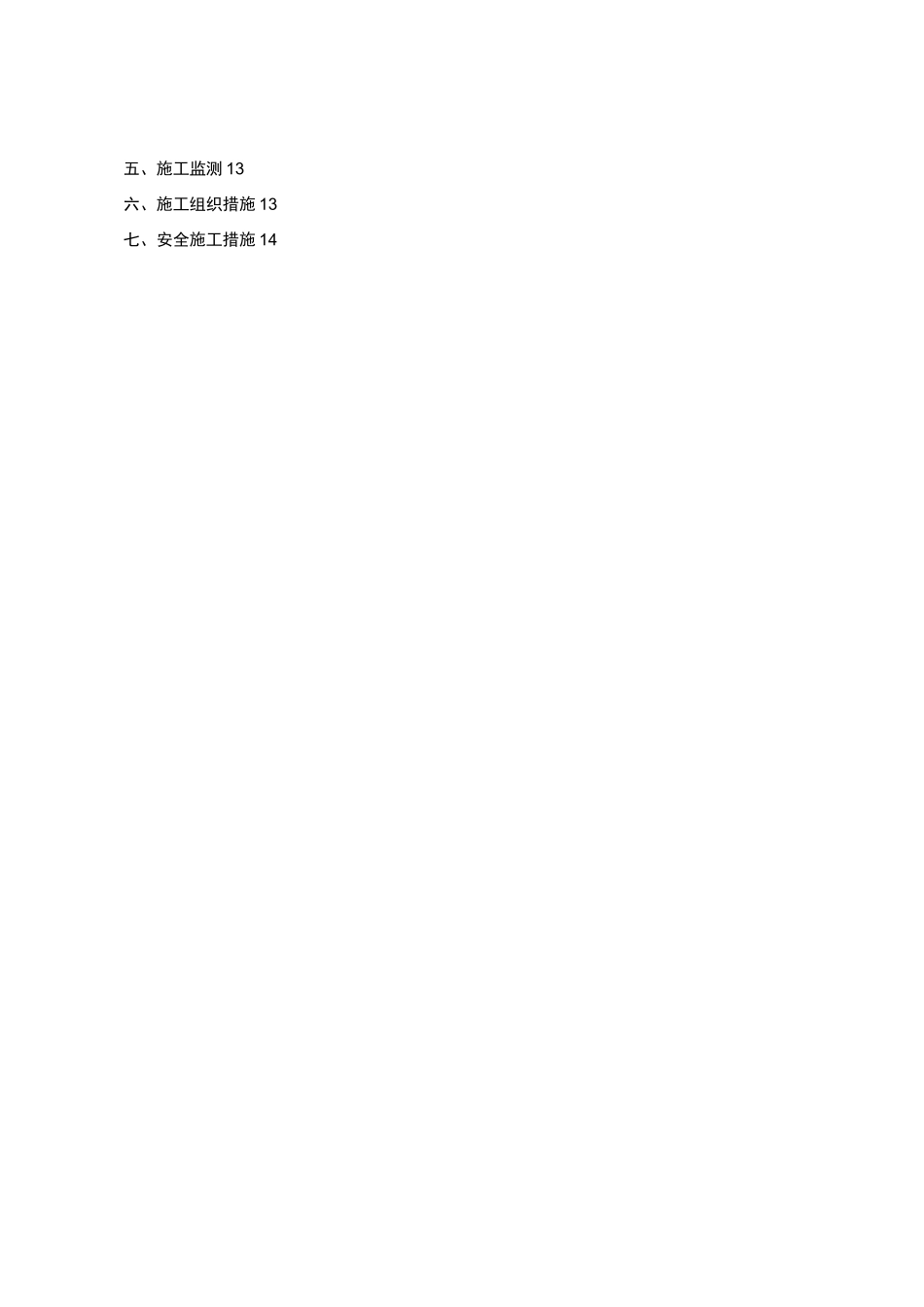

龙湖蔡家二期二标段边坡网喷施工方案编制人:审批人:编制日期:市先锋建筑工程一 工程概况 2二 编制依据及支护方案 2三 施工工艺及措施 4四、质量要求及控制措施 12五、施工监测 13六、施工组织措施 13七、安全施工措施 14一 工程概况龙湖蔡家椿山项目二期二标段场地位于市北碚区蔡家片区,紧邻嘉陵江约700m,周边有现状轨道 6 号线通过(轨道六号线家湾站距离拟建场地约 1100m),周边配套正在逐步完善;场地周边正在建设相关市政道路(规划 P1 路、横四路),北侧已有乡村道路,未硬化,为施工主要通道。场区场地开阔,层高地上 4-8 层,地下车库一层,建筑面积约 16.7 万方。整个施工现场由西北方向东南侧呈现台地放阶平场,整个场地为新近回填土,土质松散,夹杂大量孤石。台地与台地之间边坡 3~8 米不等,大部分处于 6~8 米,部分楼栋处于边坡修筑旋挖机操作平台后将增加原有边坡高度。目前部分场地正在回填,根据施工工期,部分楼栋施工将穿越雨季。建设单位:龙湖联新地产发展监理单位:联盛建设项目管理设计单位:中机中联工程地勘单位:中国建筑西南勘察设计研究院施工单位:先锋建筑工程二 编制依据及支护方案一、设计依据1.本工程施工图纸;2. 《01-0 龙湖蔡家项目二期勘察报告》;3. 《危险性较大的分部分项工程安全管理办法》;4. 《混凝土基层喷浆处理技术规程》JGJ/T238-20115. 《建筑基坑支护技术规程》与《建筑地基与基础设计规》6. 《建筑施工扣件式钢管脚手架安全技术规》JGJ130-20117. 《建筑边坡工程技术规》二、边坡支护方案及围2.1 边坡支护本工程采用挂网喷砼施工方案。根据本工程的施工图纸边坡高度在 3-8m,边坡土方开挖时采用 1:1 的放坡。坡面采用插筋,300 长① 161000*1000mm、插入土层深 220mm 外露 80mm,坡面采用① 8200*200 双向钢筋并喷射砼,其喷射压力为 0.3~0.5mPa(砼标号为 C20,细石砼配比为 1:2:2),厚为 80mm,坡底(破顶)延边 1000mm 处采用设置简易排水沟,沟壁粉 20 厚 1:2.5 防水砂浆。坡顶坡底 2000mm 围喷浆封闭防止雨水沁入回填土导致滑坡。(1) 水泥:采用 32.5 普通硅酸盐水泥,其性能指标应符合现行的水泥标准,对每批水泥做试验检验。(2) 砂:细集料应选用中砂,细度模数大于 2.5,含水率值控制在 5%~7%。(3) 骨料:粗集料采用坚硬耐久的卵石或碎石,粒径不宜大于 10mm。(4) 外加剂:应选用符合质量要求的速凝、早强等外加剂,但喷射砼的各...
