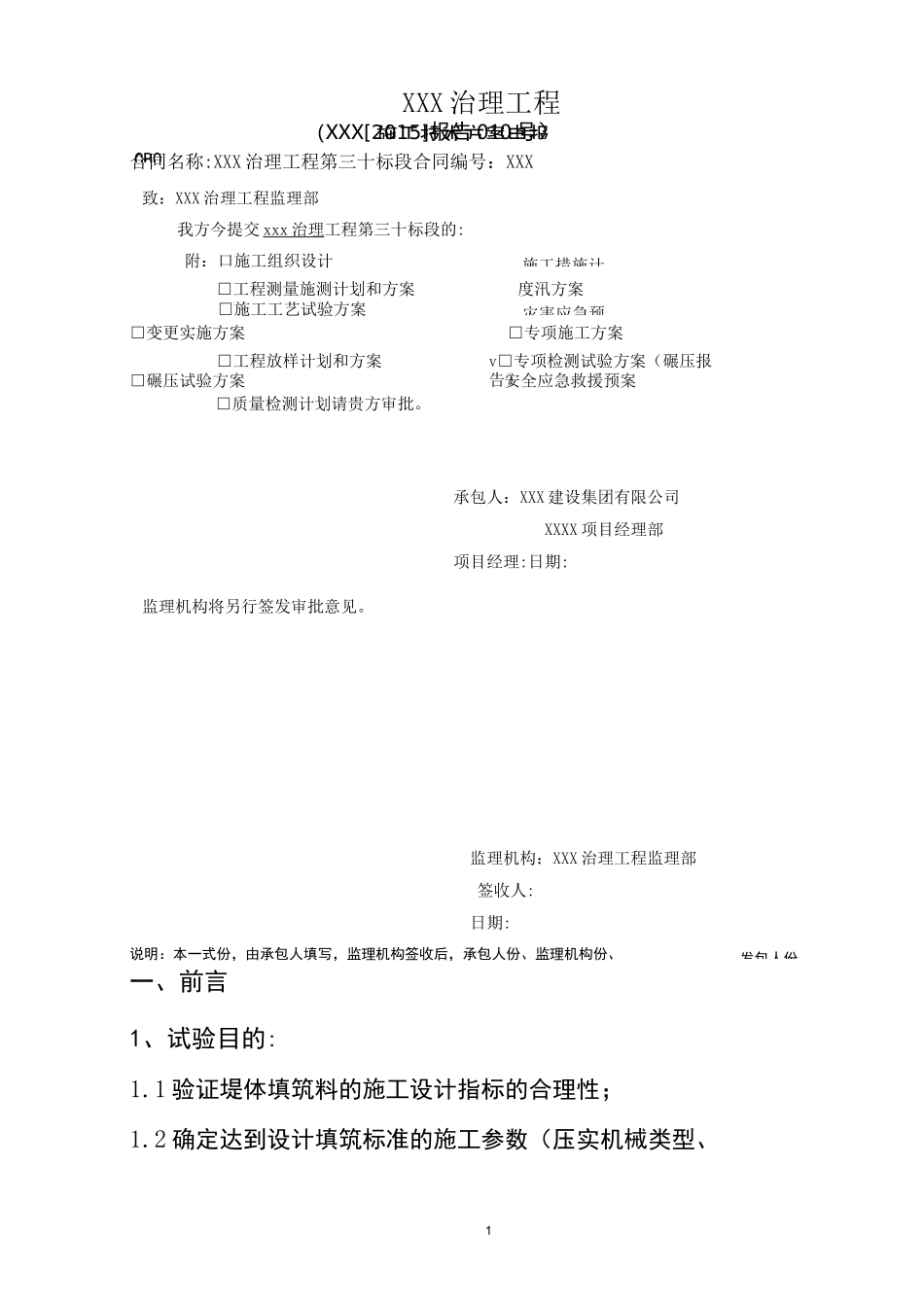

CB01施工技术方案申报施工措施计灾害应急预发包人份XXX 治理工程(XXX[2015]报告 010 号)合同名称:XXX 治理工程第三十标段合同编号:XXX致:XXX 治理工程监理部我方今提交 xxx 治理 工程第三十标段的:附:口施工组织设计□施工工艺试验方案□变更实施方案□专项施工方案□碾压试验方案安全应急救援预案□质量检测计划请贵方审批
承包人:XXX 建设集团有限公司XXXX 项目经理部项目经理:日期:监理机构将另行签发审批意见
监理机构:XXX 治理工程监理部签收人:日期:说明:本一式份,由承包人填写,监理机构签收后,承包人份、监理机构份、一、前言1、试验目的:1
1 验证堤体填筑料的施工设计指标的合理性;1

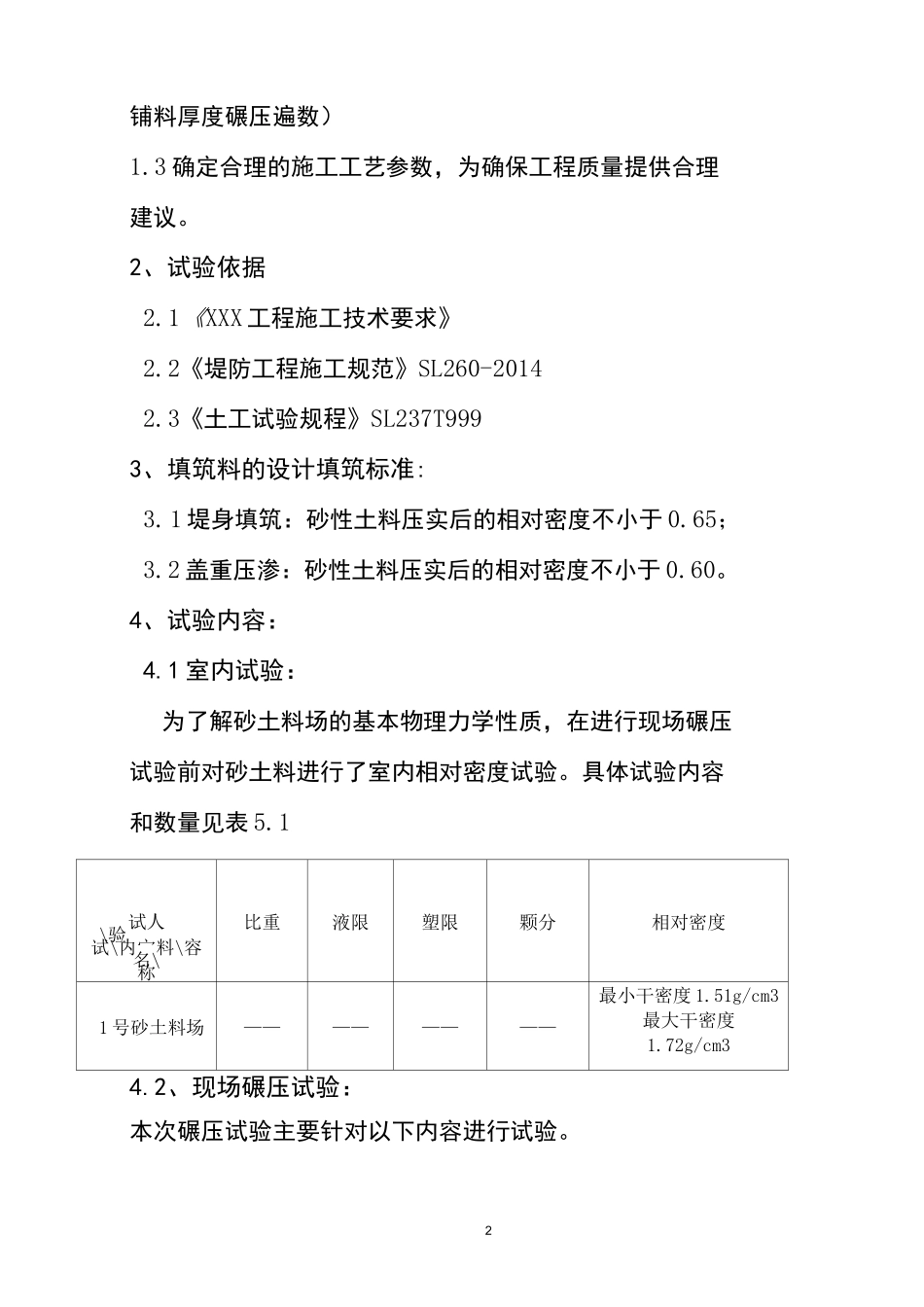

2 确定达到设计填筑标准的施工参数(压实机械类型、□工程测量施测计划和方案度汛方案□工程放样计划和方案v□专项检测试验方案(碾压报告)2铺料厚度碾压遍数)1
3 确定合理的施工工艺参数,为确保工程质量提供合理建议
2、试验依据2
1《XXX 工程施工技术要求》2
2《堤防工程施工规范》SL260-20142
3《土工试验规程》SL237T9993、填筑料的设计填筑标准:3
1 堤身填筑:砂性土料压实后的相对密度不小于 0
2 盖重压渗:砂性土料压实后的相对密度不小于 0
4、试验内容:4
1 室内试验:为了解砂土料场的基本物理力学性质,在进行现场碾压试验前对砂土料进行了室内相对密度试验
具体试验内容和数量见表 5
1试人\验试\内宀料\容名\称比重液限塑限颗分相对密度1 号砂土料场————————最小干密度 1
51g/cm3最大干密度1
72g/cm34
2、现场碾压试验:本次碾压试验主要针对以下内容进行试验
31、核实坝料设计标准的合理性2、选择碾压机械的类型3、选择相应的施工碾压参数4、研究填筑的施工工艺与措施
5、碾压遍数、铺料厚度
