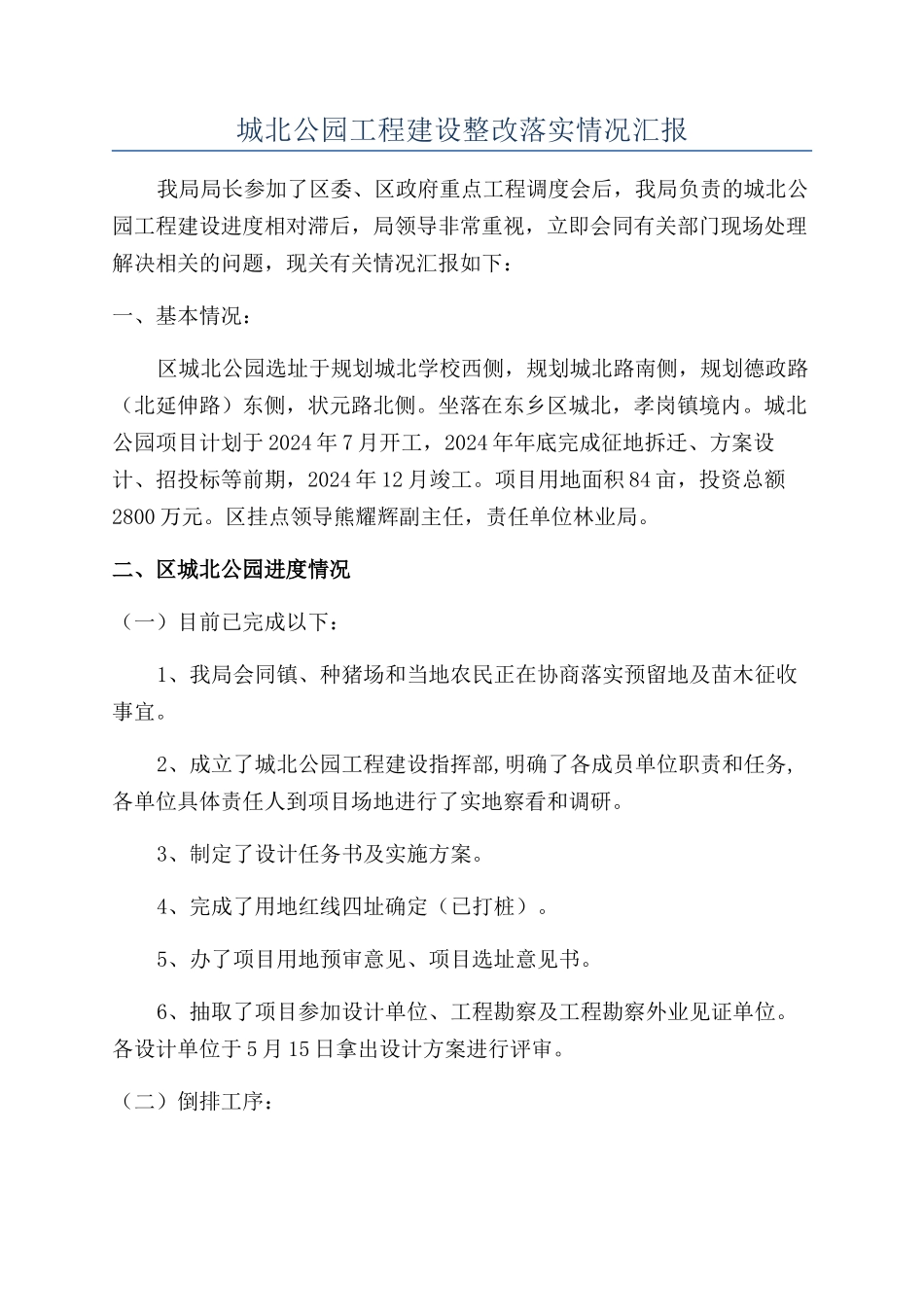

城北公园工程建设整改落实情况汇报我局局长参加了区委、区政府重点工程调度会后,我局负责的城北公园工程建设进度相对滞后,局领导非常重视,立即会同有关部门现场处理解决相关的问题,现关有关情况汇报如下:一、基本情况:区城北公园选址于规划城北学校西侧,规划城北路南侧,规划德政路(北延伸路)东侧,状元路北侧
坐落在东乡区城北,孝岗镇境内
城北公园项目计划于 2024 年 7 月开工,2024 年年底完成征地拆迁、方案设计、招投标等前期,2024 年 12 月竣工
项目用地面积 84 亩,投资总额2800 万元
区挂点领导熊耀辉副主任,责任单位林业局
二、区城北公园进度情况(一)目前已完成以下:1、我局会同镇、种猪场和当地农民正在协商落实预留地及苗木征收事宜
2、成立了城北公园工程建设指挥部,明确了各成员单位职责和任务,各单位具体责任人到项目场地进行了实地察看和调研
3、制定了设计任务书及实施方案
4、完成了用地红线四址确定(已打桩)
5、办了项目用地预审意见、项目选址意见书
6、抽取了项目参加设计单位、工程勘察及工程勘察外业见证单位
各设计单位于 5 月 15 日拿出设计方案进行评审
(二)倒排工序:1、完成项目设计(设计方案、项目立项、施工图审核)
(8 月 30日前)2、项目造价审核(工程造价及审核)
(9 月 30 日前)3、征地拆迁、苗木补偿工作
(10 月 30 日前)4、招投标(11 月 30 日前)5、项目实施(2024 年 1 月-2024 年 12 月竣工)
三、存在问题整改针对城北公园建设工程存在一些问题,局党组及局长办公局讨论成立了由副局长任组长,党委委员为副组长,杨有、方活昌为成员的城北公园工程建设日常工作协调小组,有效地解决了一些具体问题:1、征地遗留问题
项目用地政府虽已全部征收,但征收时承诺西坪村崇林头组的事情有待解决:一是原征收土地 190

3 亩,但只
