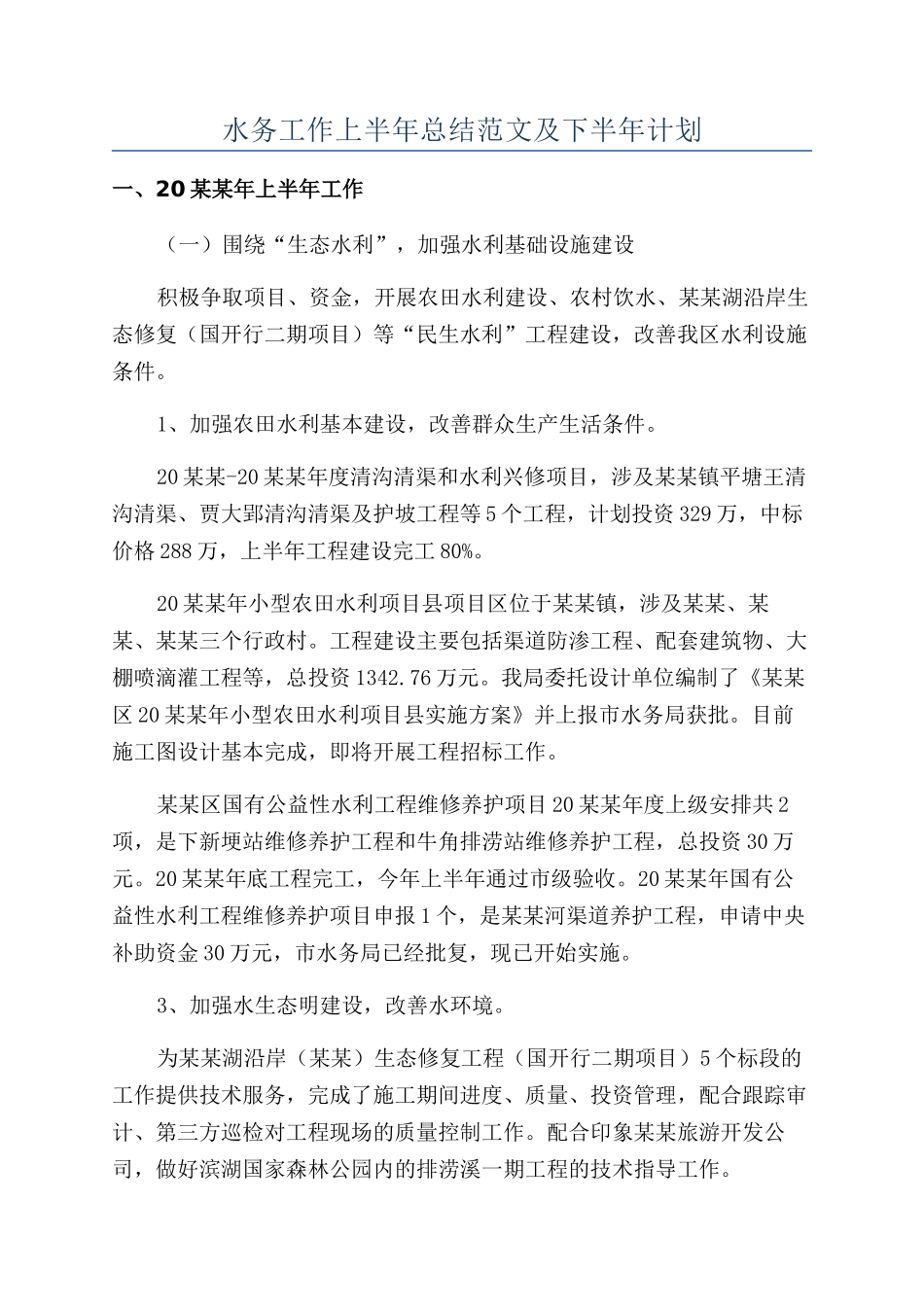

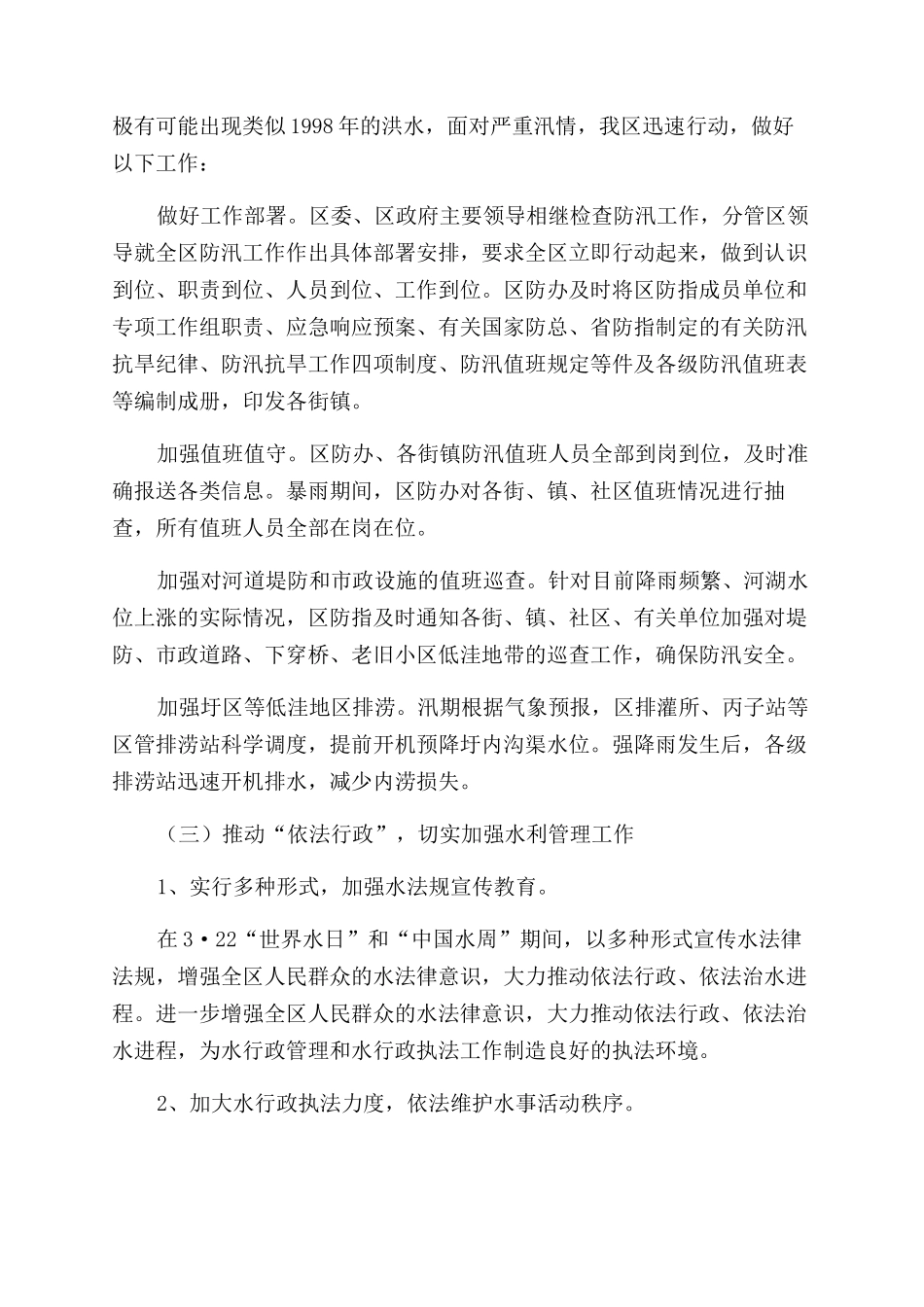

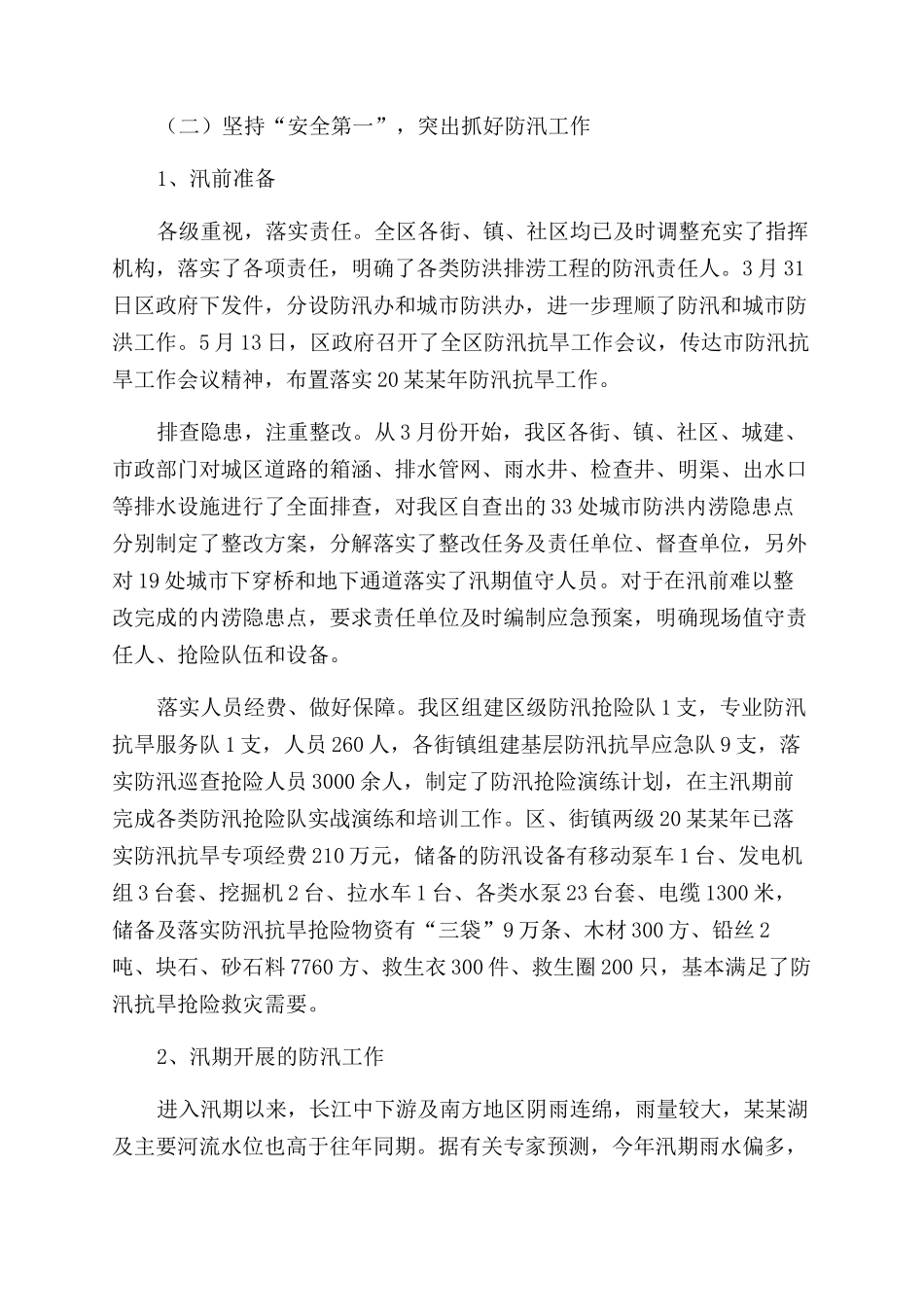

水务工作上半年总结范文及下半年计划一、20 某某年上半年工作(一)围绕“生态水利”,加强水利基础设施建设积极争取项目、资金,开展农田水利建设、农村饮水、某某湖沿岸生态修复(国开行二期项目)等“民生水利”工程建设,改善我区水利设施条件。1、加强农田水利基本建设,改善群众生产生活条件。20 某某-20 某某年度清沟清渠和水利兴修项目,涉及某某镇平塘王清沟清渠、贾大郢清沟清渠及护坡工程等 5 个工程,计划投资 329 万,中标价格 288 万,上半年工程建设完工 80%。20 某某年小型农田水利项目县项目区位于某某镇,涉及某某、某某、某某三个行政村。工程建设主要包括渠道防渗工程、配套建筑物、大棚喷滴灌工程等,总投资 1342.76 万元。我局委托设计单位编制了《某某区 20 某某年小型农田水利项目县实施方案》并上报市水务局获批。目前施工图设计基本完成,即将开展工程招标工作。某某区国有公益性水利工程维修养护项目 20 某某年度上级安排共 2项,是下新埂站维修养护工程和牛角排涝站维修养护工程,总投资 30 万元。20 某某年底工程完工,今年上半年通过市级验收。20 某某年国有公益性水利工程维修养护项目申报 1 个,是某某河渠道养护工程,申请中央补助资金 30 万元,市水务局已经批复,现已开始实施。3、加强水生态明建设,改善水环境。为某某湖沿岸(某某)生态修复工程(国开行二期项目)5 个标段的工作提供技术服务,完成了施工期间进度、质量、投资管理,配合跟踪审计、第三方巡检对工程现场的质量控制工作。配合印象某某旅游开发公司,做好滨湖国家森林公园内的排涝溪一期工程的技术指导工作。(二)坚持“安全第一”,突出抓好防汛工作1、汛前准备各级重视,落实责任。全区各街、镇、社区均已及时调整充实了指挥机构,落实了各项责任,明确了各类防洪排涝工程的防汛责任人。3 月 31日区政府下发件,分设防汛办和城市防洪办,进一步理顺了防汛和城市防洪工作。5 月 13 日,区政府召开了全区防汛抗旱工作会议,传达市防汛抗旱工作会议精神,布置落实 20 某某年防汛抗旱工作。排查隐患,注重整改。从 3 月份开始,我区各街、镇、社区、城建、市政部门对城区道路的箱涵、排水管网、雨水井、检查井、明渠、出水口等排水设施进行了全面排查,对我区自查出的 33 处城市防洪内涝隐患点分别制定了整改方案,分解落实了整改任务及责任单位、督查单位,另外对 19 处城市下穿桥和地下通道落实了汛...
