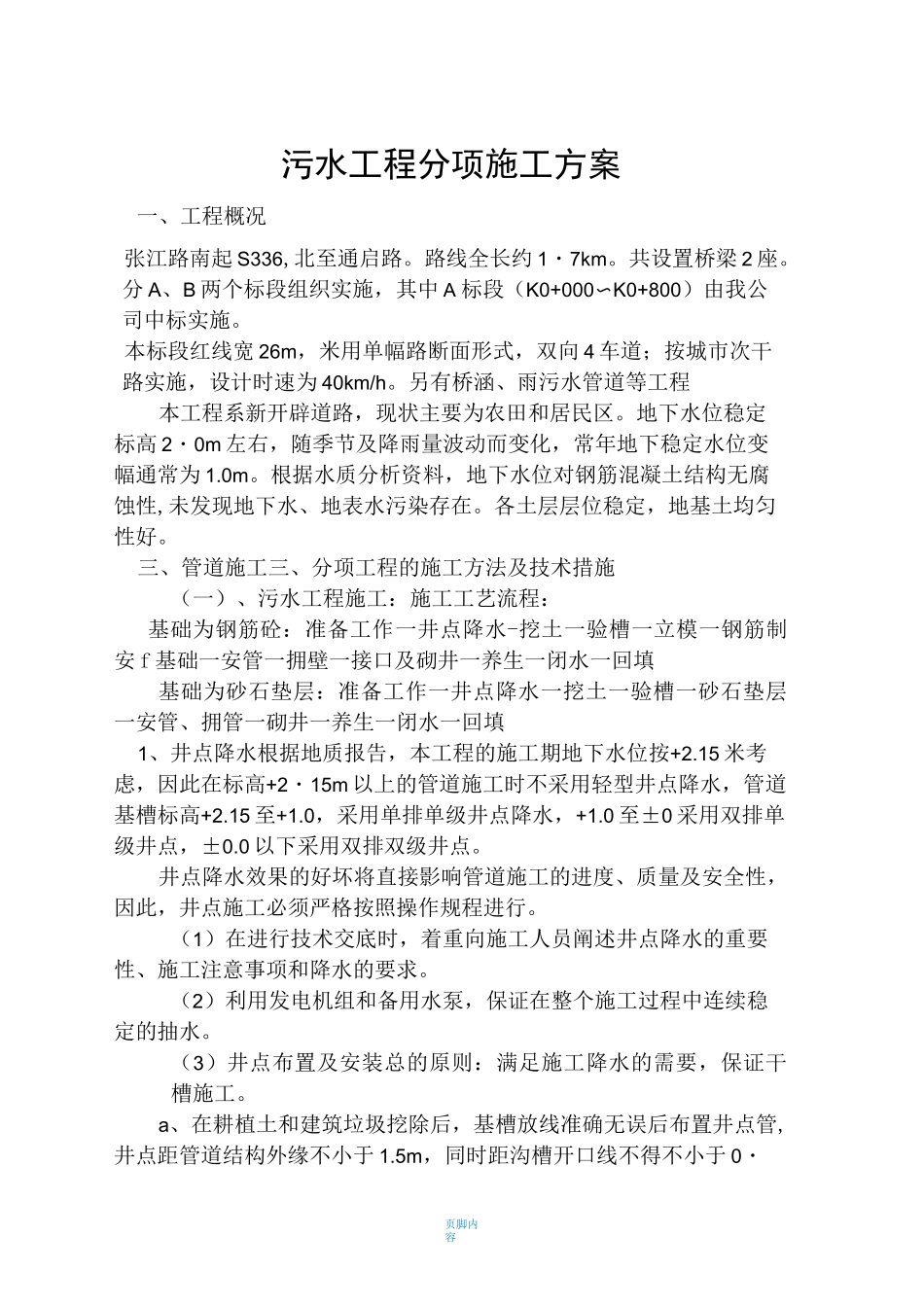

页脚内容污水工程分项施工方案一、工程概况张江路南起 S336,北至通启路
路线全长约 1・7km
共设置桥梁 2 座
分 A、B 两个标段组织实施,其中 A 标段(K0+000〜K0+800)由我公司中标实施

本标段红线宽 26m,米用单幅路断面形式,双向 4 车道;按城市次干路实施,设计时速为 40km/h
另有桥涵、雨污水管道等工程本工程系新开辟道路,现状主要为农田和居民区
地下水位稳定标高 2・0m 左右,随季节及降雨量波动而变化,常年地下稳定水位变幅通常为 1
根据水质分析资料,地下水位对钢筋混凝土结构无腐蚀性,未发现地下水、地表水污染存在
各土层层位稳定,地基土均匀性好

三、管道施工三、分项工程的施工方法及技术措施(一)、污水工程施工:施工工艺流程:基础为钢筋砼:准备工作一井点降水-挖土一验槽一立模一钢筋制安 f 基础一安管一拥壁一接口及砌井一养生一闭水一回填基础为砂石垫层:准备工作一井点降水一挖土一验槽一砂石垫层一安管、拥管一砌井一养生一闭水一回填1、井点降水根据地质报告,本工程的施工期地下水位按+2
15 米考虑,因此在标高+2・15m 以上的管道施工时不采用轻型井点降水,管道基槽标高+2
15 至+1
0,采用单排单级井点降水,+1
0 至±0 采用双排单级井点,±0
0 以下采用双排双级井点
井点降水效果的好坏将直接影响管道施工的进度、质量及安全性,因此,井点施工必须严格按照操作规程进行
(1)在进行技术交底时,着重向施工人员阐述井点降水的重要性、施工注意事项和降水的要求
(2)利用发电机组和备用水泵,保证在整个施工过程中连续稳定的抽水
(3)井点布置及安装总的原则:满足施工降水的需要,保证干槽施工
a、在耕植土和建筑垃圾挖除后,基槽放线准确无误后布置井点管,井点距管道结构外缘不小于 1
5m,同时距沟槽开口线不得不小于 0・页脚内容5m,滤管保护层
