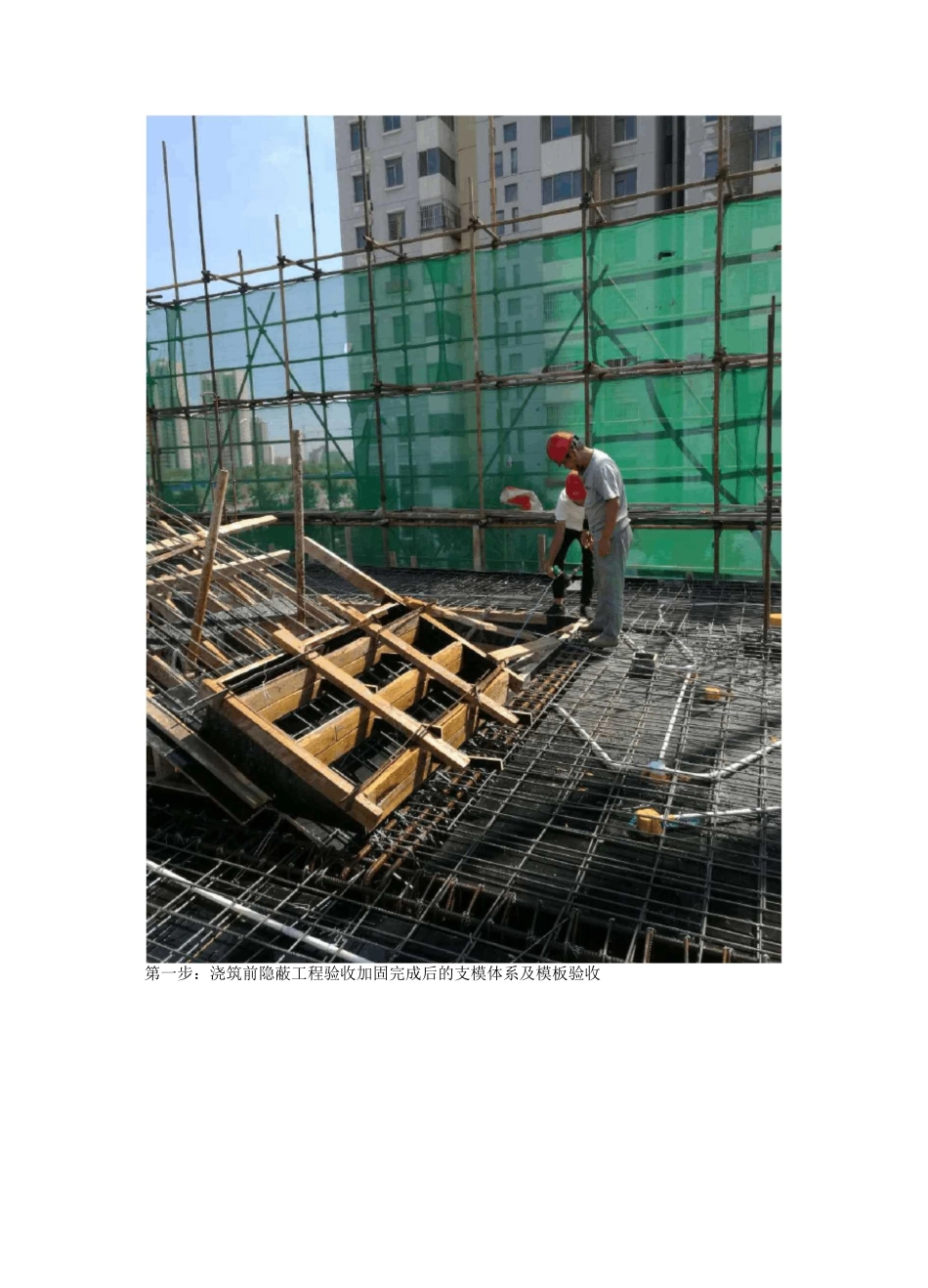

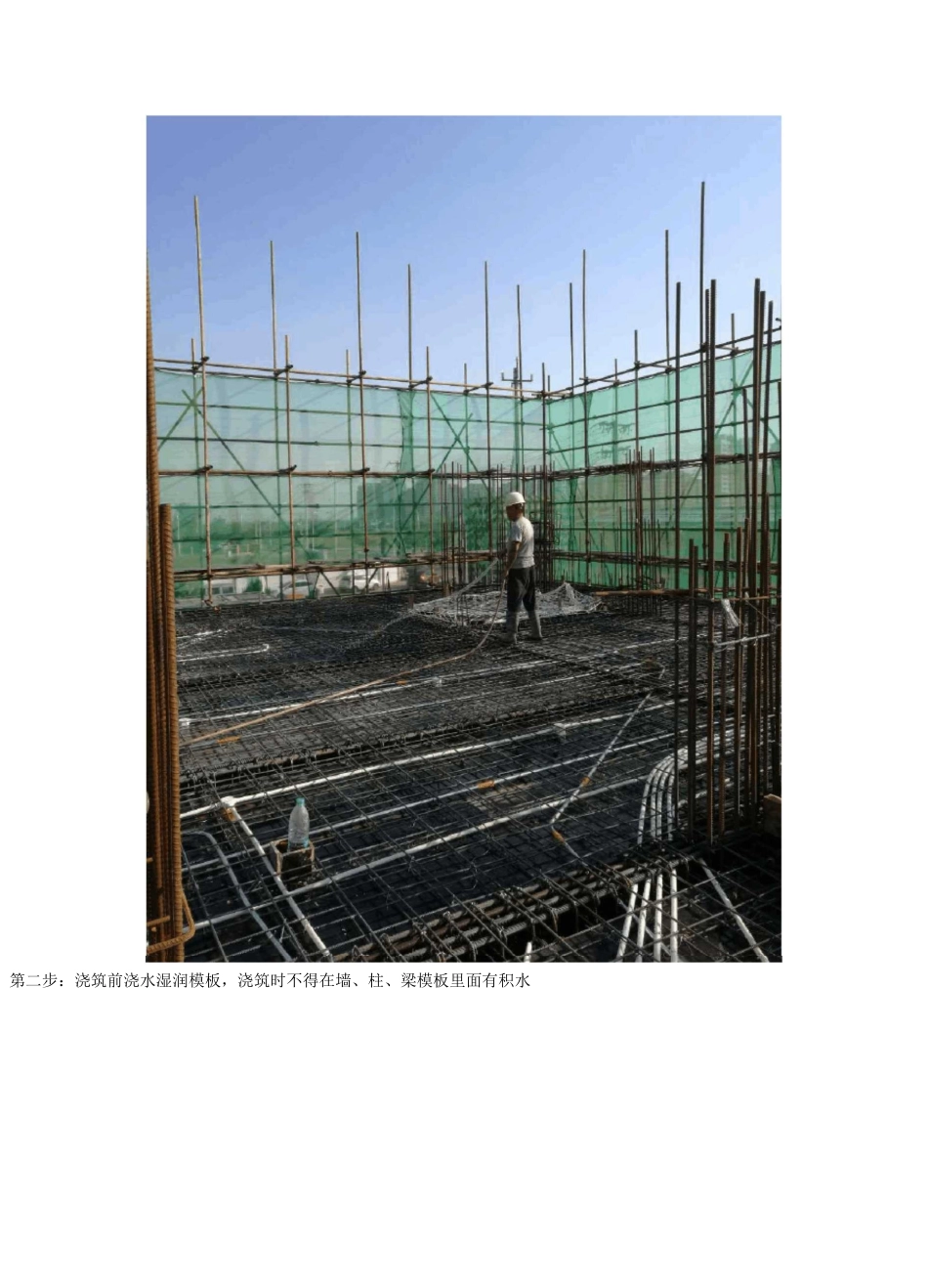

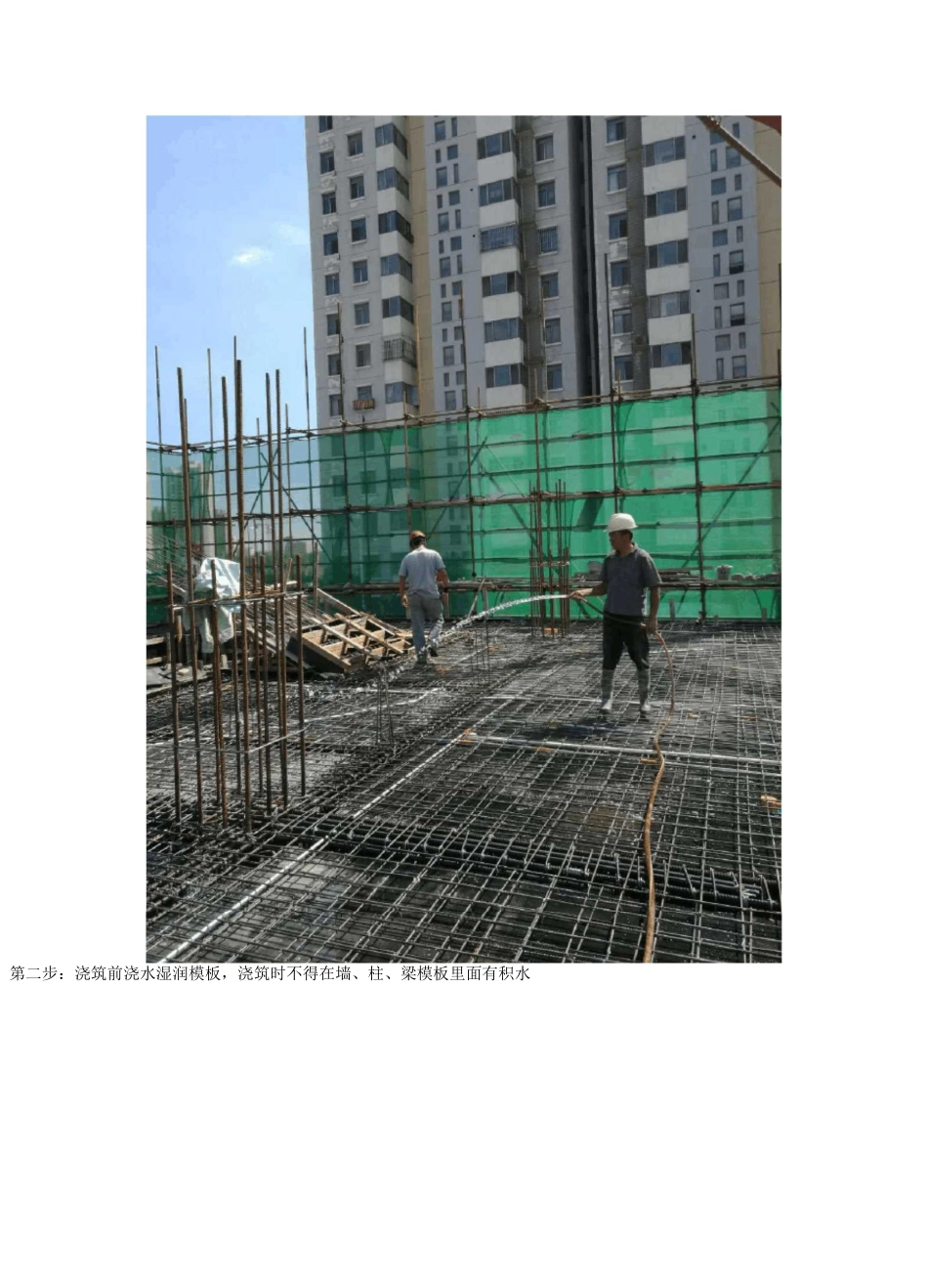

第一步:浇筑前隐蔽工程验收加固完成后的支模体系及模板验收第二步:浇筑前浇水湿润模板,浇筑时不得在墙、柱、梁模板里面有积水第二步:浇筑前浇水湿润模板,浇筑时不得在墙、柱、梁模板里面有积水\第三步:浇筑时先浇筑楼梯(楼梯混凝土塌落度要稠一点,一般报 160;塌落度过大,混凝土在斜面上流淌,上部楼梯混凝土堆积不起来,会造成修面困难)第四步:楼梯混凝土浇筑后,再浇筑墙、柱;注:浇筑时按结构层高;如层高在 3 米以内的,可以将墙柱混凝土和结构板一次性浇筑。超过 3 米的,墙柱混凝土浇筑时宜分两次放灰,以防止模板炸模及混凝土沉降造成脱节现象浇筑墙柱时,应提前计划好浇筑路线,控制浇筑范围,应将灌入混凝土的墙柱浇筑时间控制在和第二次浇筑间隔 2 小时内,以防止在接头处形成冷缝。第五步:墙柱按计划区域浇筑到一定时间(2 小时内),按计划路线从结构板的一端向另一端有序推进浇筑结构梁板。浇筑过程要先将梁的混凝土先放灰振捣,再放现浇板的混凝土,现场管理人员要监督振捣工人的振捣间距控制在 300mm~400mm 之间,振捣要有序,振捣棒应快插慢拔,至混凝土面泛浆不吹气泡。第五步过程控制:铺摊混凝土时板厚测量控制工具第五步过程控制:铺摊混凝土时用板厚测量控制工具随铺随测结构板厚第五步过程控制:结构板铺摊的厚度控制到位并经振捣后,再用 2 米长的铝合金直尺将混凝土面刮平。■i旺卄I■皿an第五步过程控制:板面经铝合金直尺刮平后,用薄膜覆盖。盖薄膜时要注意全部覆盖,两张薄膜要有搭接;边盖边用铁抹子压平。第五步过程控制:有序推进直至全部浇筑完成。第六步:浇筑完成的混凝土薄膜覆盖养护第六步:浇筑完成的混凝土薄膜覆盖养护IIk1第七采用浇水养护的方式,养护期间应保持混凝土处于湿润状态。养护时间:普通混凝土不少于 7 天;抗渗混凝土 14 天。第七步:结构板养护采用浇水养护的方式,养护期间应保持混凝土处于湿润状态养护时间:普通混凝土不少于 7 天;抗渗混凝土 14 天。¥111
