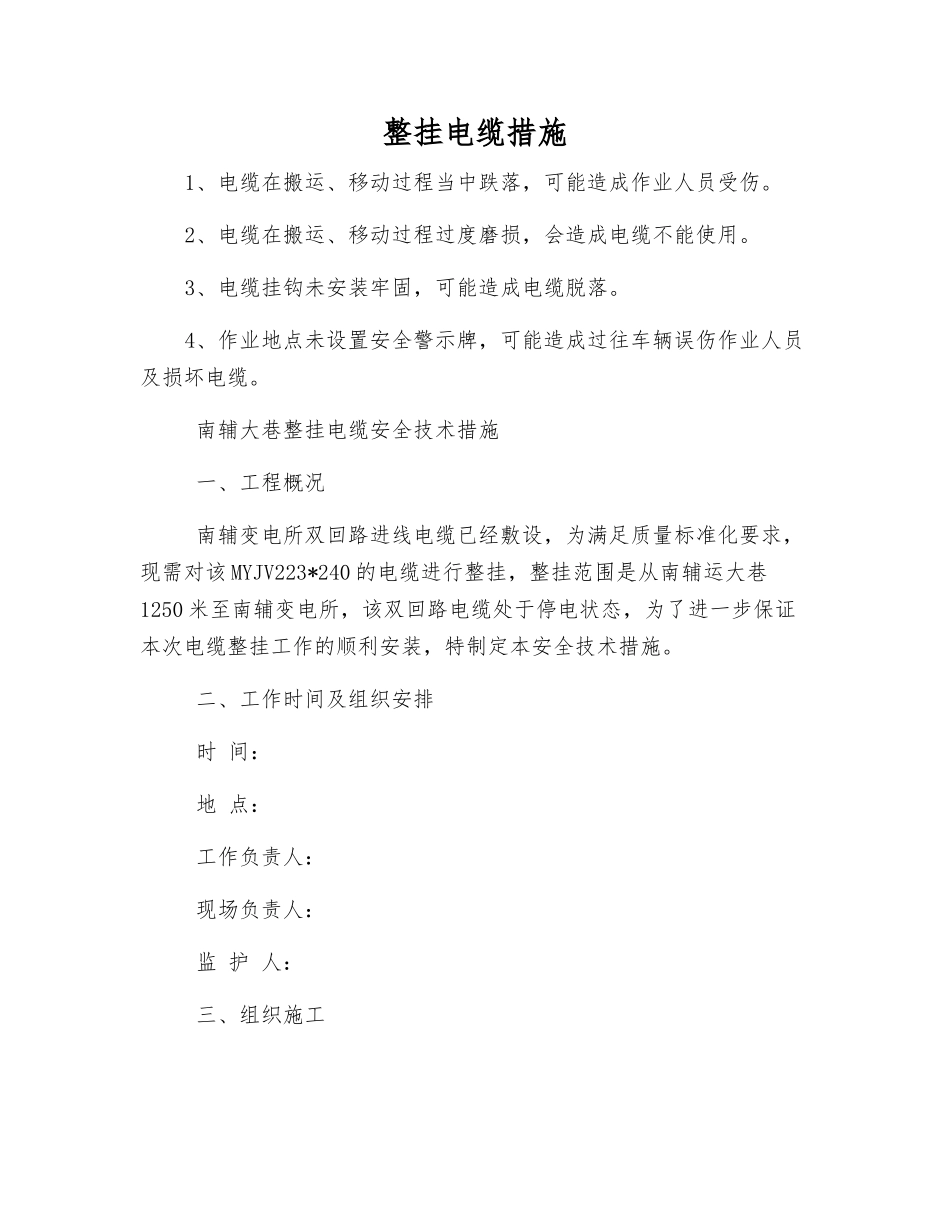

整挂电缆措施1、电缆在搬运、移动过程当中跌落,可能造成作业人员受伤
2、电缆在搬运、移动过程过度磨损,会造成电缆不能使用
3、电缆挂钩未安装牢固,可能造成电缆脱落
4、作业地点未设置安全警示牌,可能造成过往车辆误伤作业人员及损坏电缆
南辅大巷整挂电缆安全技术措施 一、工程概况 南辅变电所双回路进线电缆已经敷设,为满足质量标准化要求,现需对该 MYJV223*240 的电缆进行整挂,整挂范围是从南辅运大巷1250 米至南辅变电所,该双回路电缆处于停电状态,为了进一步保证本次电缆整挂工作的顺利安装,特制定本安全技术措施
二、工作时间及组织安排 时 间: 地 点: 工作负责人: 现场负责人: 监 护 人: 三、组织施工1

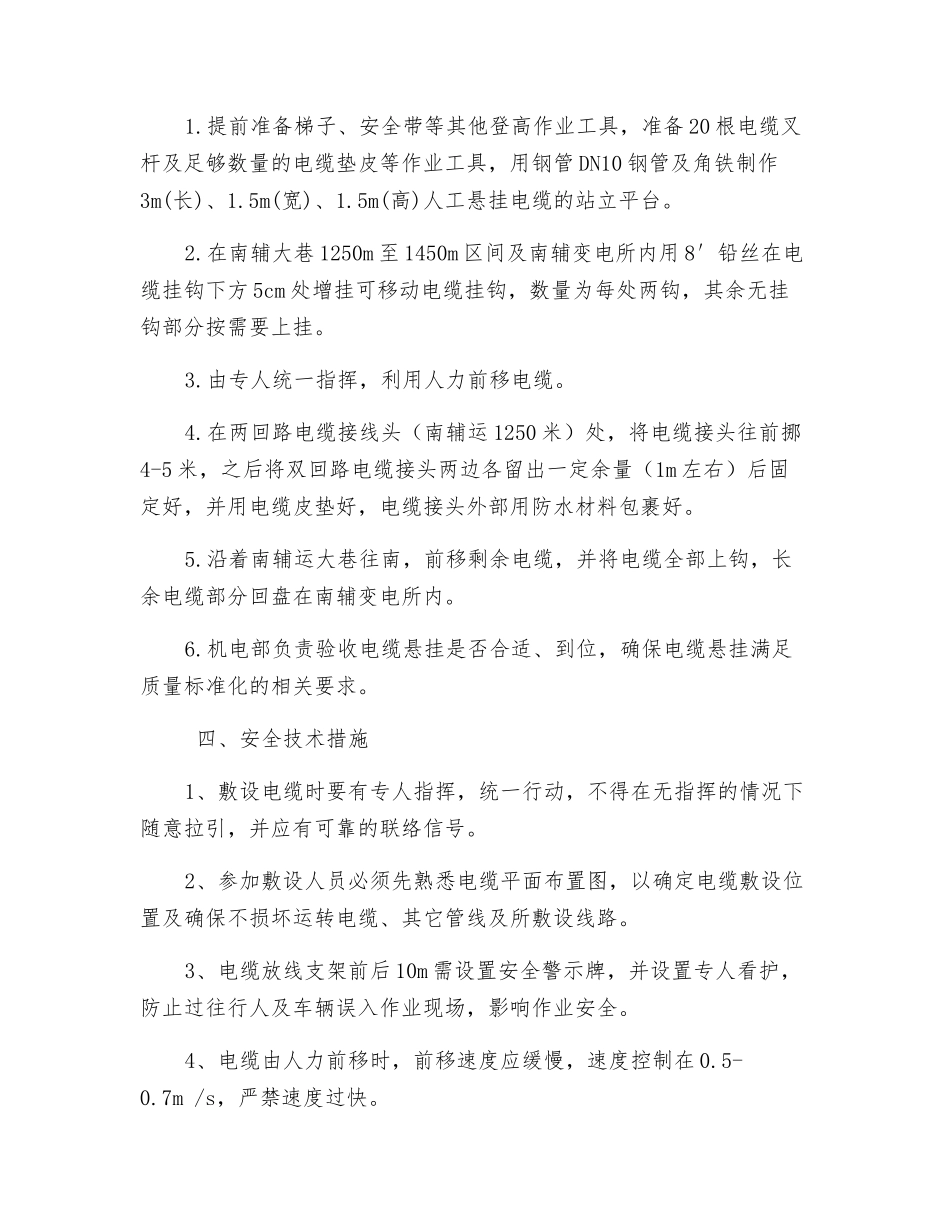

提前准备梯子、安全带等其他登高作业工具,准备 20 根电缆叉杆及足够数量的电缆垫皮等作业工具,用钢管 DN10 钢管及角铁制作3m(长)、1
5m(宽)、1
5m(高)人工悬挂电缆的站立平台
在南辅大巷 1250m 至 1450m 区间及南辅变电所内用 8′铅丝在电缆挂钩下方 5cm 处增挂可移动电缆挂钩,数量为每处两钩,其余无挂钩部分按需要上挂

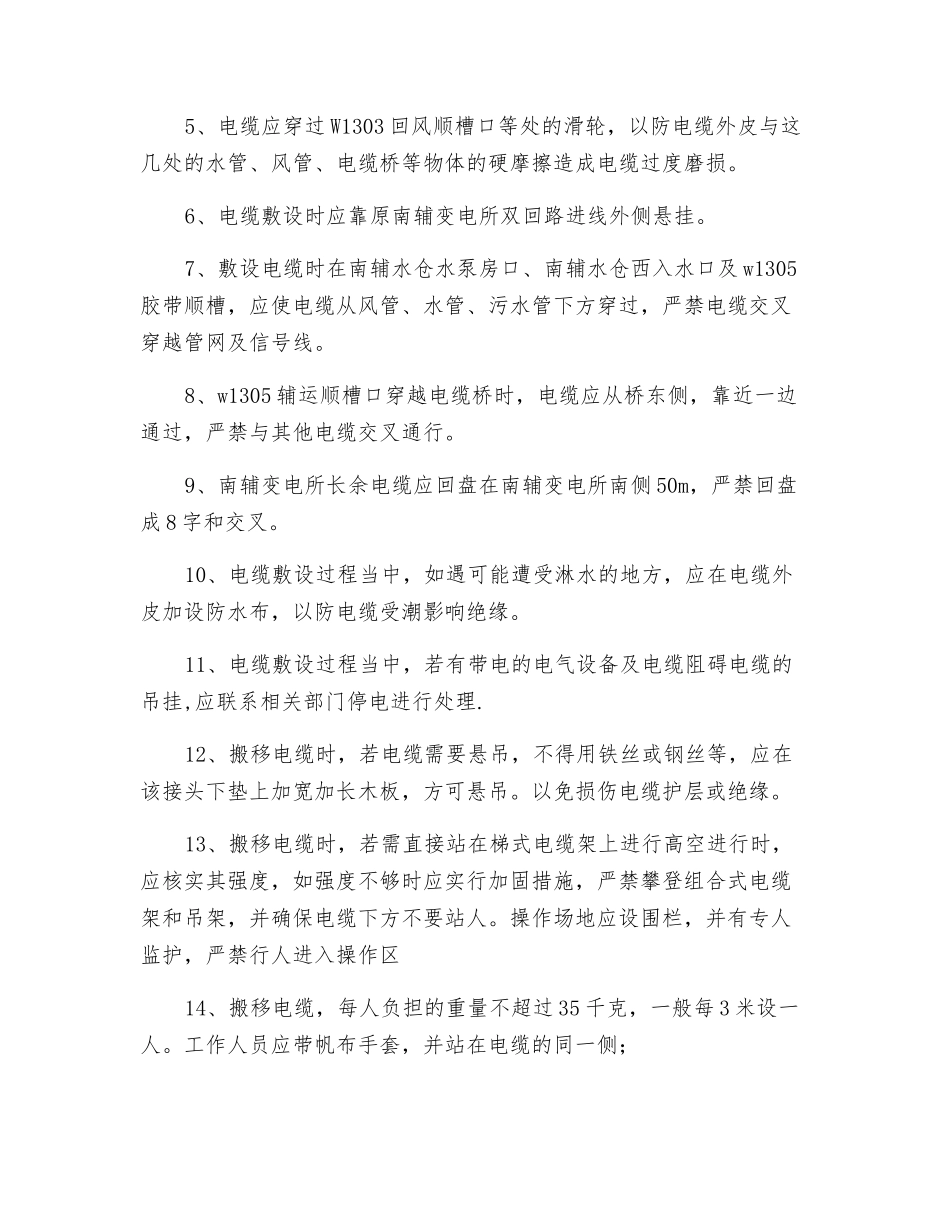

由专人统一指挥,利用人力前移电缆
在两回路电缆接线头(南辅运 1250 米)处,将电缆接头往前挪4-5 米,之后将双回路电缆接头两边各留出一定余量(1m 左右)后固定好,并用电缆皮垫好,电缆接头外部用防水材料包裹好
沿着南辅运大巷往南,前移剩余电缆,并将电缆全部上钩,长余电缆部分回盘在南辅变电所内
机电部负责验收电缆悬挂是否合适、到位,确保电缆悬挂满足质量标准化的相关要求
四、安全技术措施1、敷设电缆时要有专人指挥,统一行动,不得在无指挥的情况下随意拉引,并应有可靠的联络信号
2、参加敷设人员必须先熟悉电缆平面布置图,以确定电缆敷设位置及确保不损坏运转电缆、其它管线及所敷设线路
3、电缆放线支
