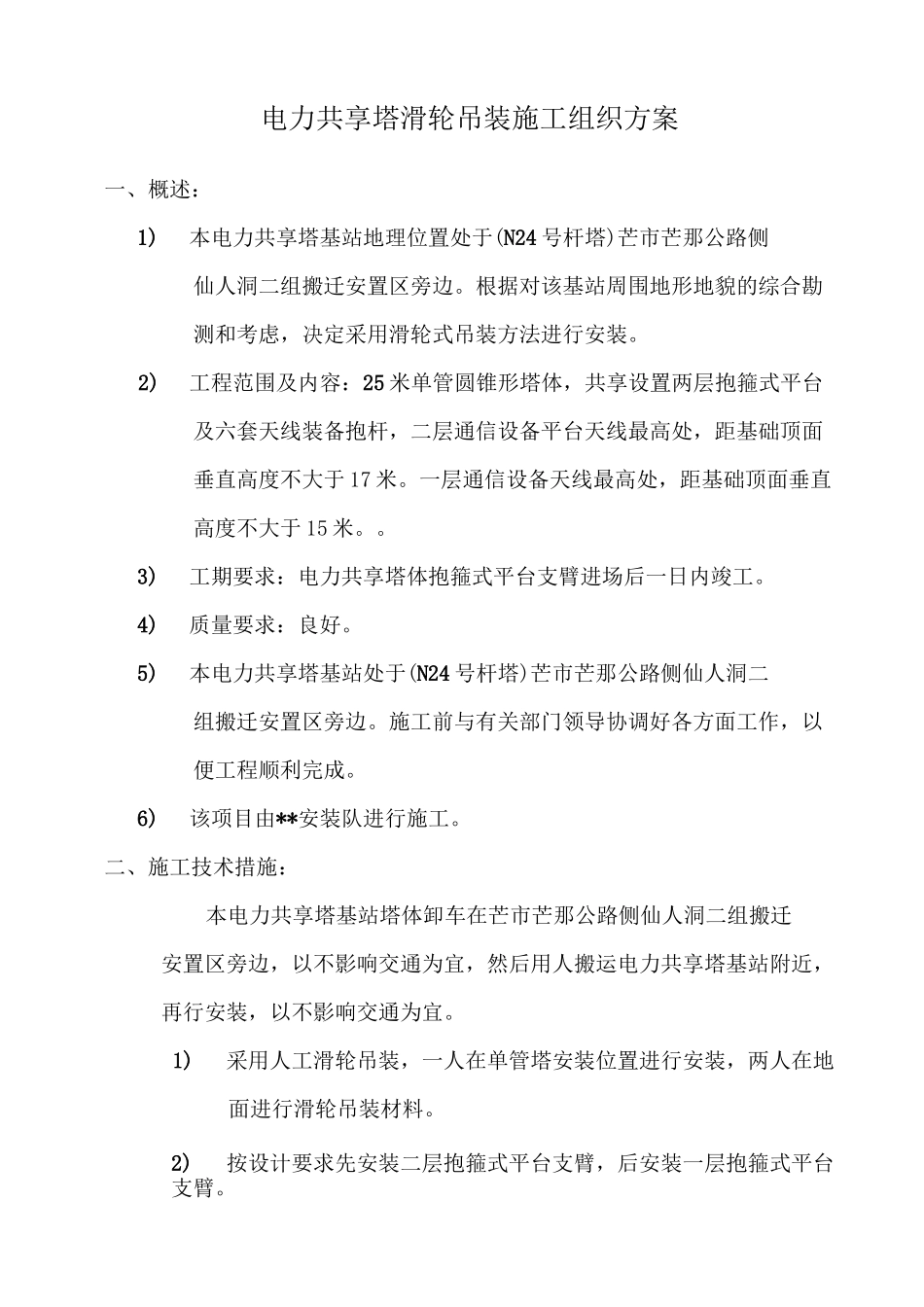

共享电力铁塔平台支臂吊装施工组织方案编制:**审核:**批准:****有限公司**基站电力共享塔滑轮吊装施工组织方案一、概述:1)本电力共享塔基站地理位置处于(N24 号杆塔)芒市芒那公路侧仙人洞二组搬迁安置区旁边
根据对该基站周围地形地貌的综合勘测和考虑,决定采用滑轮式吊装方法进行安装
2)工程范围及内容:25 米单管圆锥形塔体,共享设置两层抱箍式平台及六套天线装备抱杆,二层通信设备平台天线最高处,距基础顶面垂直高度不大于 17 米
一层通信设备天线最高处,距基础顶面垂直高度不大于 15 米
3)工期要求:电力共享塔体抱箍式平台支臂进场后一日内竣工
4)质量要求:良好
5)本电力共享塔基站处于(N24 号杆塔)芒市芒那公路侧仙人洞二组搬迁安置区旁边
施工前与有关部门领导协调好各方面工作,以便工程顺利完成
6)该项目由**安装队进行施工
二、施工技术措施:本电力共享塔基站塔体卸车在芒市芒那公路侧仙人洞二组搬迁安置区旁边,以不影响交通为宜,然后用人搬运电力共享塔基站附近,再行安装,以不影响交通为宜
1)采用人工滑轮吊装,一人在单管塔安装位置进行安装,两人在地面进行滑轮吊装材料
2)按设计要求先安装二层抱箍式平台支臂,后安装一层抱箍式平台支臂

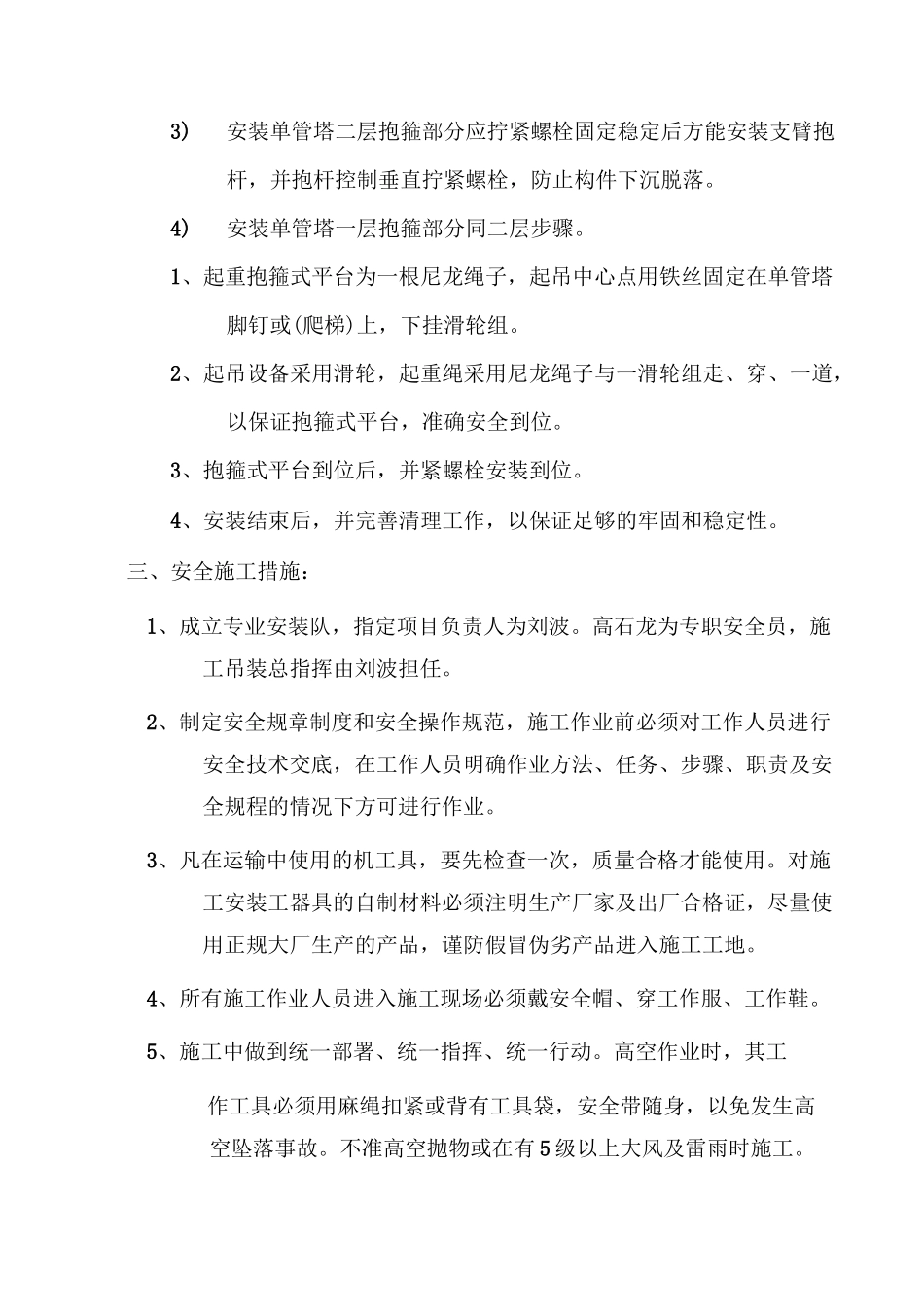

3)安装单管塔二层抱箍部分应拧紧螺栓固定稳定后方能安装支臂抱杆,并抱杆控制垂直拧紧螺栓,防止构件下沉脱落
4)安装单管塔一层抱箍部分同二层步骤
1、起重抱箍式平台为一根尼龙绳子,起吊中心点用铁丝固定在单管塔脚钉或(爬梯)上,下挂滑轮组
2、起吊设备采用滑轮,起重绳采用尼龙绳子与一滑轮组走、穿、一道,以保证抱箍式平台,准确安全到位
3、抱箍式平台到位后,并紧螺栓安装到位
4、安装结束后,并完善清理工作,以保证足够的牢固和稳定性
三、安全施工措施:1、成立专业安装队,指定项目负责人为刘波
高石龙为专职安全员,施工吊装总指挥由刘波担任
