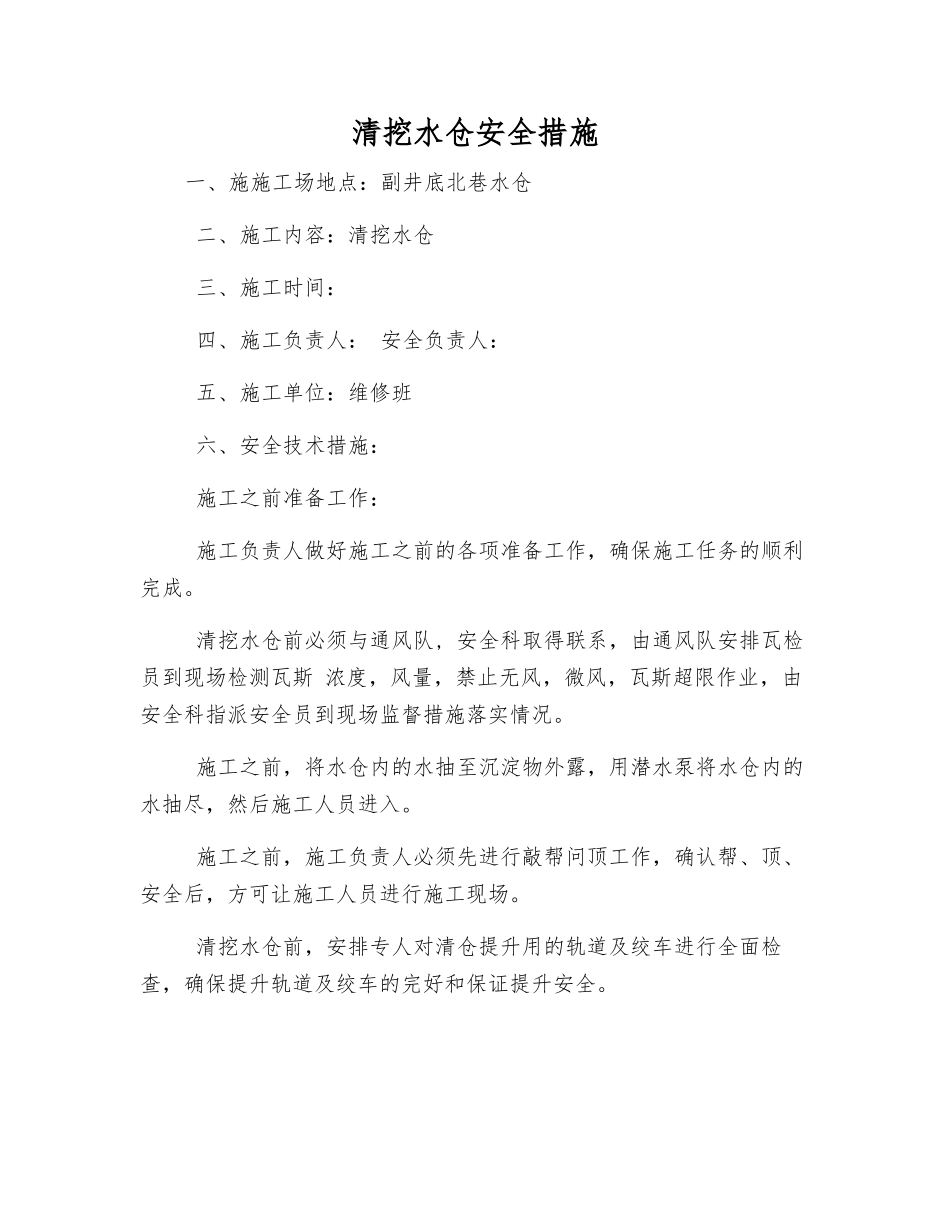

清挖水仓安全措施一、施施工场地点:副井底北巷水仓 二、施工内容:清挖水仓 三、施工时间: 四、施工负责人: 安全负责人: 五、施工单位:维修班 六、安全技术措施: 施工之前准备工作: 施工负责人做好施工之前的各项准备工作,确保施工任务的顺利完成
清挖水仓前必须与通风队, 安全科取得联系,由通风队安排瓦检员到现场检测瓦斯 浓度,风量,禁止无风,微风,瓦斯超限作业,由安全科指派安全员到现场监督措施落实情况
施工之前,将水仓内的水抽至沉淀物外露,用潜水泵将水仓内的水抽尽,然后施工人员进入
施工之前,施工负责人必须先进行敲帮问顶工作,确认帮、顶、安全后,方可让施工人员进行施工现场
清挖水仓前,安排专人对清仓提升用的轨道及绞车进行全面检查,确保提升轨道及绞车的完好和保证提升安全

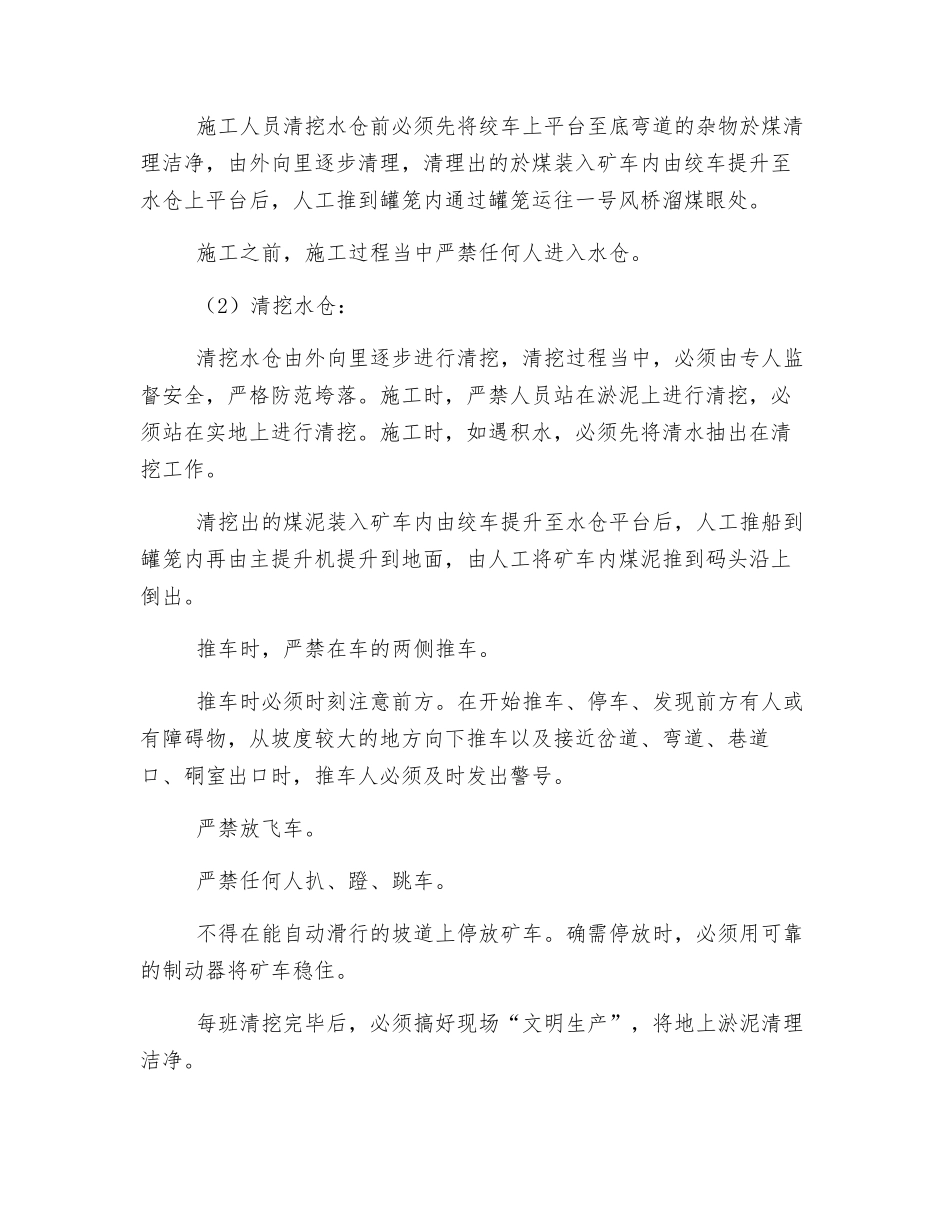

施工人员清挖水仓前必须先将绞车上平台至底弯道的杂物於煤清理洁净,由外向里逐步清理,清理出的於煤装入矿车内由绞车提升至水仓上平台后,人工推到罐笼内通过罐笼运往一号风桥溜煤眼处
施工之前,施工过程当中严禁任何人进入水仓
(2)清挖水仓: 清挖水仓由外向里逐步进行清挖,清挖过程当中,必须由专人监督安全,严格防范垮落
施工时,严禁人员站在淤泥上进行清挖,必须站在实地上进行清挖
施工时,如遇积水,必须先将清水抽出在清挖工作
清挖出的煤泥装入矿车内由绞车提升至水仓平台后,人工推船到罐笼内再由主提升机提升到地面,由人工将矿车内煤泥推到码头沿上倒出
推车时,严禁在车的两侧推车
推车时必须时刻注意前方
在开始推车、停车、发现前方有人或有障碍物,从坡度较大的地方向下推车以及接近岔道、弯道、巷道口、硐室出口时,推车人必须及时发出警号
严禁任何人扒、蹬、跳车
不得在能自动滑行的坡道上停放矿车
确需停放时,必须用可靠的制动器将矿车稳住
每班清挖完毕后,必须搞好现场“文明生产”,将地上淤泥清理洁净
