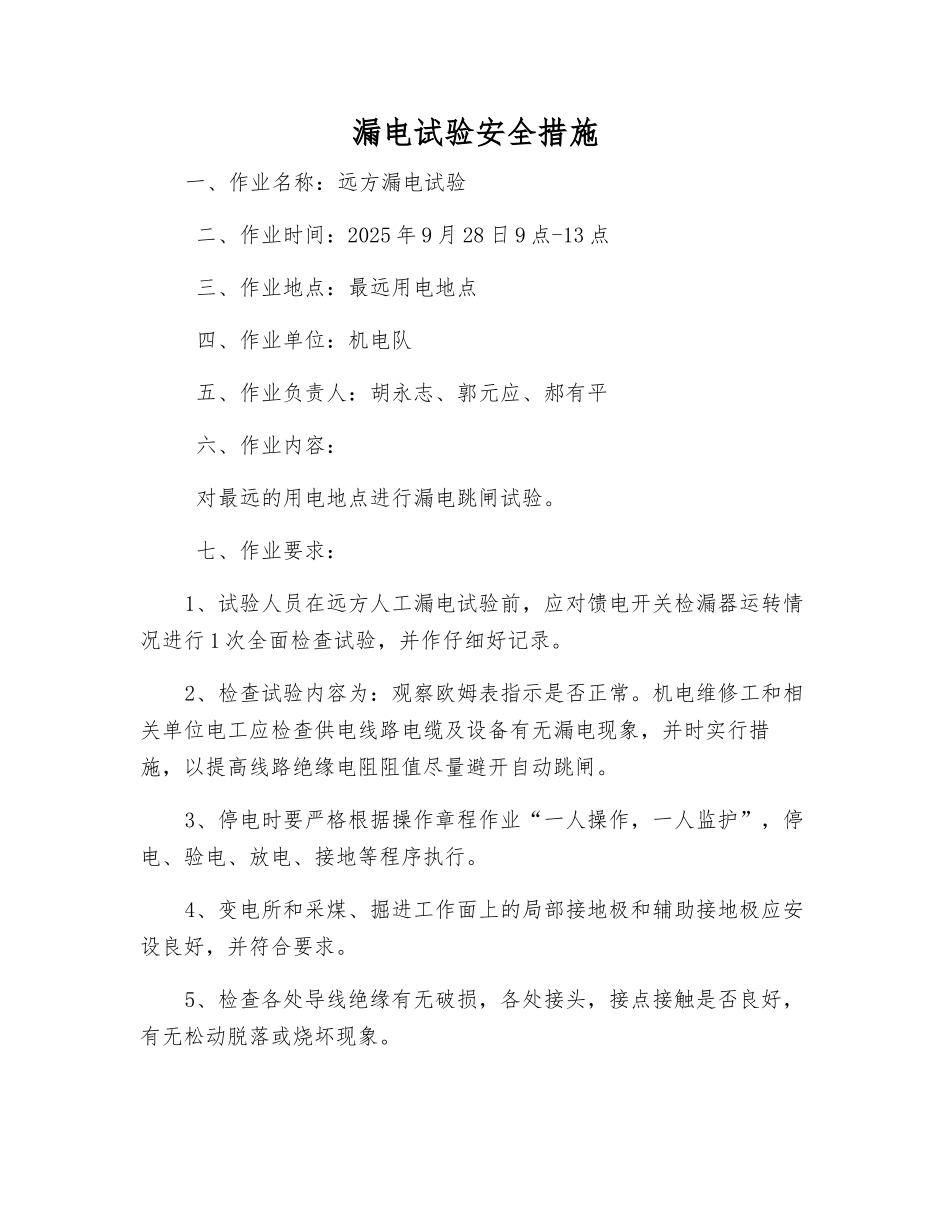

漏电试验安全措施一、作业名称:远方漏电试验 二、作业时间:2025 年 9 月 28 日 9 点-13 点 三、作业地点:最远用电地点 四、作业单位:机电队 五、作业负责人:胡永志、郭元应、郝有平 六、作业内容: 对最远的用电地点进行漏电跳闸试验
七、作业要求:1、试验人员在远方人工漏电试验前,应对馈电开关检漏器运转情况进行 1 次全面检查试验,并作仔细好记录
2、检查试验内容为:观察欧姆表指示是否正常
机电维修工和相关单位电工应检查供电线路电缆及设备有无漏电现象,并时实行措施,以提高线路绝缘电阻阻值尽量避开自动跳闸
3、停电时要严格根据操作章程作业“一人操作,一人监护”,停电、验电、放电、接地等程序执行
4、变电所和采煤、掘进工作面上的局部接地极和辅助接地极应安设良好,并符合要求
5、检查各处导线绝缘有无破损,各处接头,接点接触是否良好,有无松动脱落或烧坏现象
6、内部元件、熔断器、三相电抗器、指示灯及馈电开关的线圈有无损坏

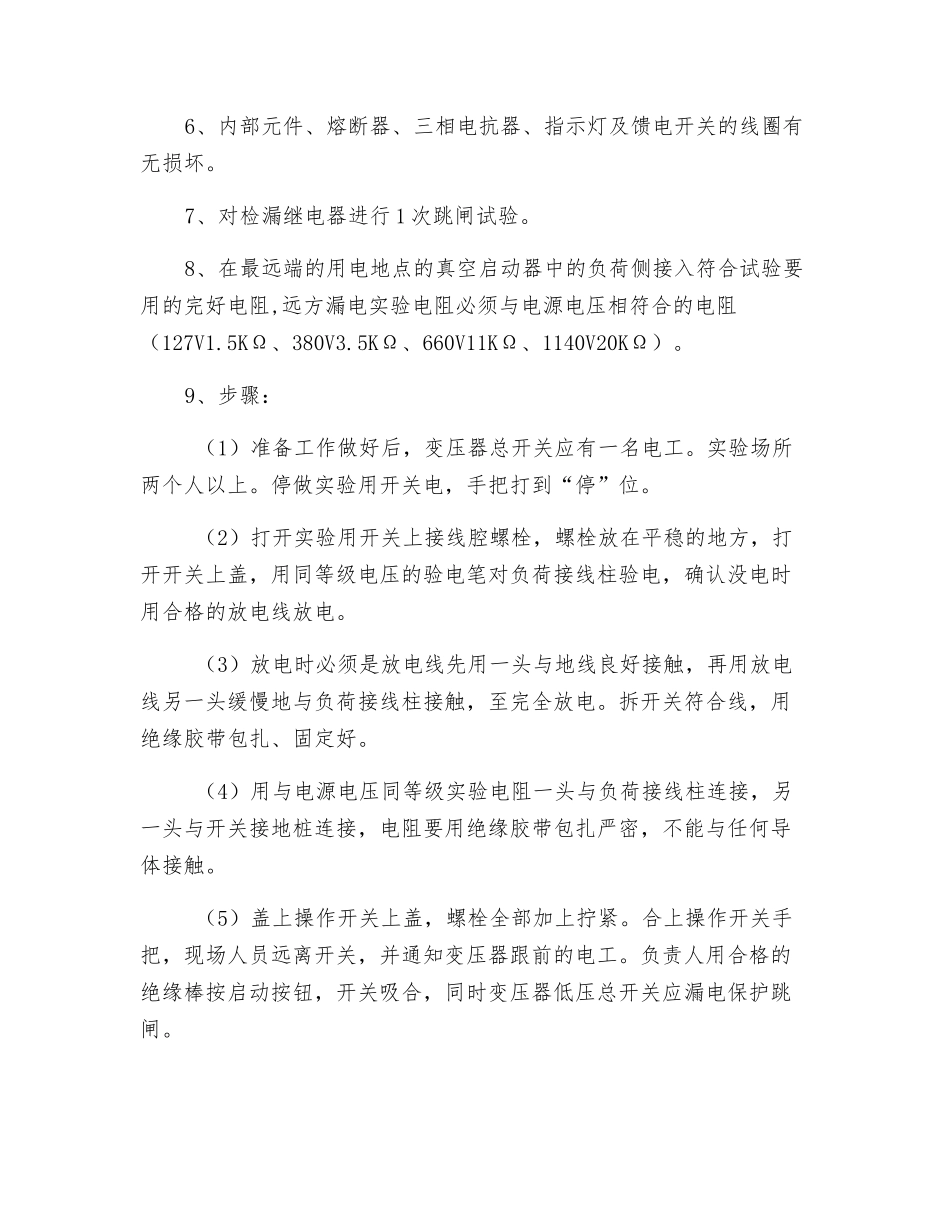

7、对检漏继电器进行 1 次跳闸试验
8、在最远端的用电地点的真空启动器中的负荷侧接入符合试验要用的完好电阻,远方漏电实验电阻必须与电源电压相符合的电阻(127V1
5KΩ、380V3
5KΩ、660V11KΩ、1140V20KΩ)
9、步骤: (1)准备工作做好后,变压器总开关应有一名电工
实验场所两个人以上
停做实验用开关电,手把打到“停”位
(2)打开实验用开关上接线腔螺栓,螺栓放在平稳的地方,打开开关上盖,用同等级电压的验电笔对负荷接线柱验电,确认没电时用合格的放电线放电
(3)放电时必须是放电线先用一头与地线良好接触,再用放电线另一头缓慢地与负荷接线柱接触,至完全放电
拆开关符合线,用绝缘胶带包扎、固定好

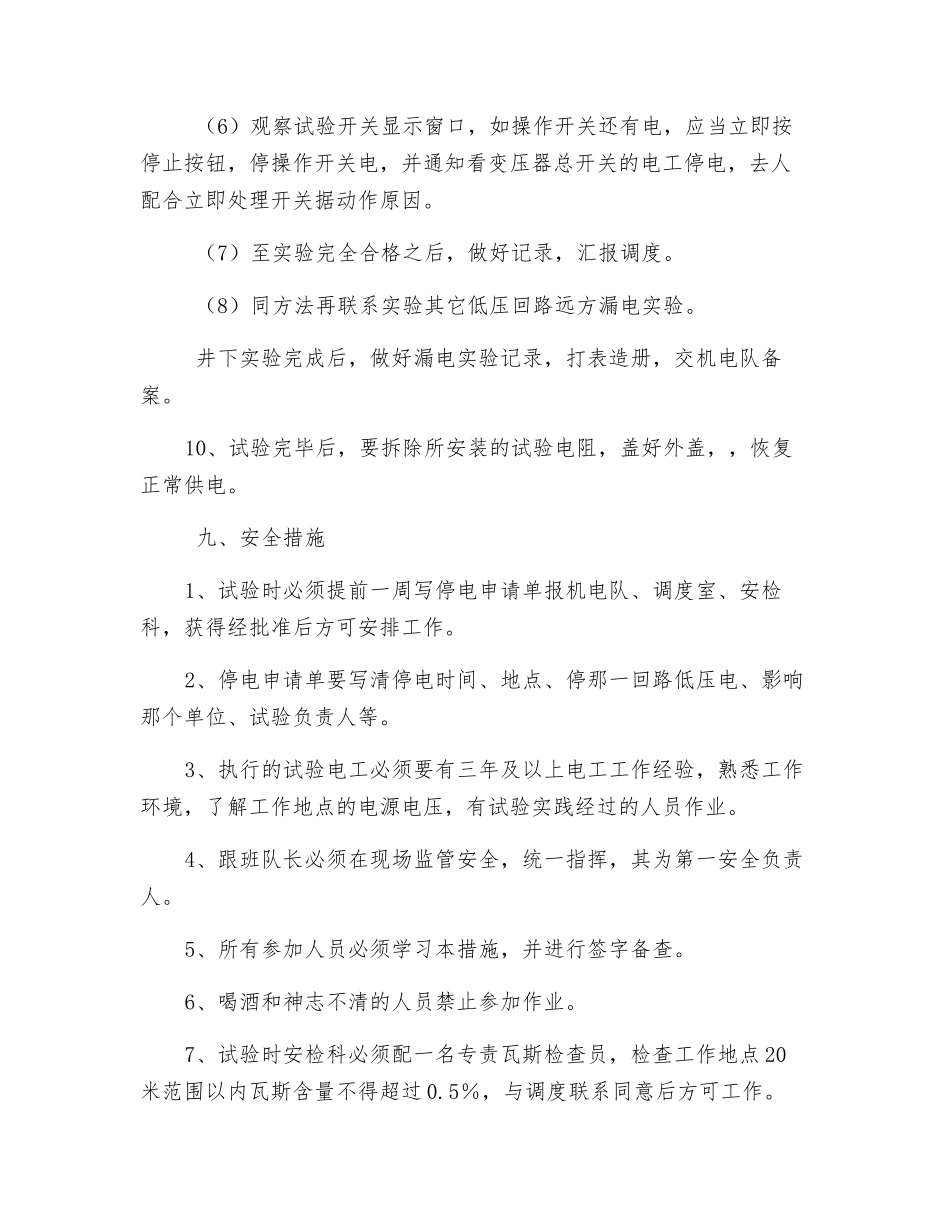

(4)用与电源电压同等级实验电阻一头与负荷接线柱连接,另一头与开关接地桩连接,电阻要用绝缘胶带包扎严密,不能与任何导体接触
