瓦斯抽放钻孔验收及下套管管理措施为进一步加强瓦斯抽放钻孔施工管理,保证钻孔施工质量,特制定钻孔验收及下套管管理规定如下:一、钻孔验收:1、工作面尾巷或本煤层抽放钻孔施工完毕一组(六个)后,必须及时由防突科牵头,联系矿安监科,生产科配合,对该组钻孔进行随机抽检,抽检钻孔不少于两个,抽检率为 30%
2、验收方法为:用专用 2
0 米长玻璃钢杆套扣,逐节连接,对钻孔角度、长度进行严格验收,防突科负责并仔细做好验收记录(验收人、验收日期、孔号、角度、长度),并上报科室领导
3、防突科负责瓦斯抽放钻孔施工的管理,对验收不合格的钻孔,必须及时通知钻机队重新按设计打钻,完工后联系重新验收
直到验收合格为止
二、下套管验收:1、只有在钻孔验收合格之后方可进行下套管工作
2、下套管前,防突科提供工作面钻孔下套管设计,并组织下套管人员仔细学习施工措施及设计内容
3、钻孔下套管验收由防突科现场跟班人员负责,施工队现场下管,防突科跟班人员现场验收,验收完毕并执行签字手续,并负责提供验收记录单,上报科室领导,最后把验收情况通知打钻队
4、下套管无特别原因未能下到设计层位的,不得封孔,必须重新完成
5、下套管验收合格之后,经防突科同意后,方可通知钻机队封孔、连接

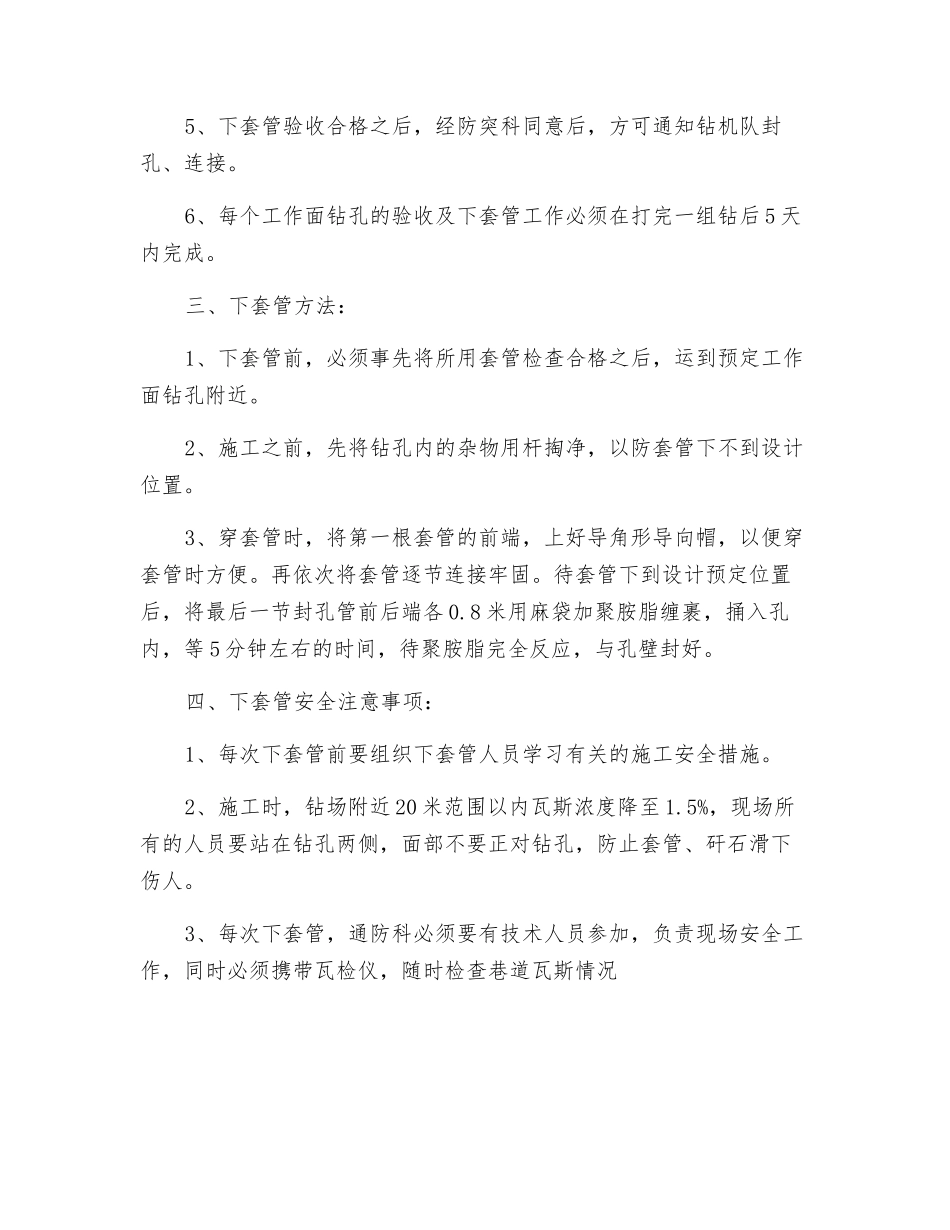

6、每个工作面钻孔的验收及下套管工作必须在打完一组钻后 5 天内完成
三、下套管方法:1、下套管前,必须事先将所用套管检查合格之后,运到预定工作面钻孔附近
2、施工之前,先将钻孔内的杂物用杆掏净,以防套管下不到设计位置
3、穿套管时,将第一根套管的前端,上好导角形导向帽,以便穿套管时方便
再依次将套管逐节连接牢固
待套管下到设计预定位置后,将最后一节封孔管前后端各 0
8 米用麻袋加聚胺脂缠裹,捅入孔内,等 5 分钟左右的时间,待聚胺脂完全反应,与孔壁封好
四、下套管安全注意事项:1、每次下套管前要组织下套管人员学习有关的施工安全措施
