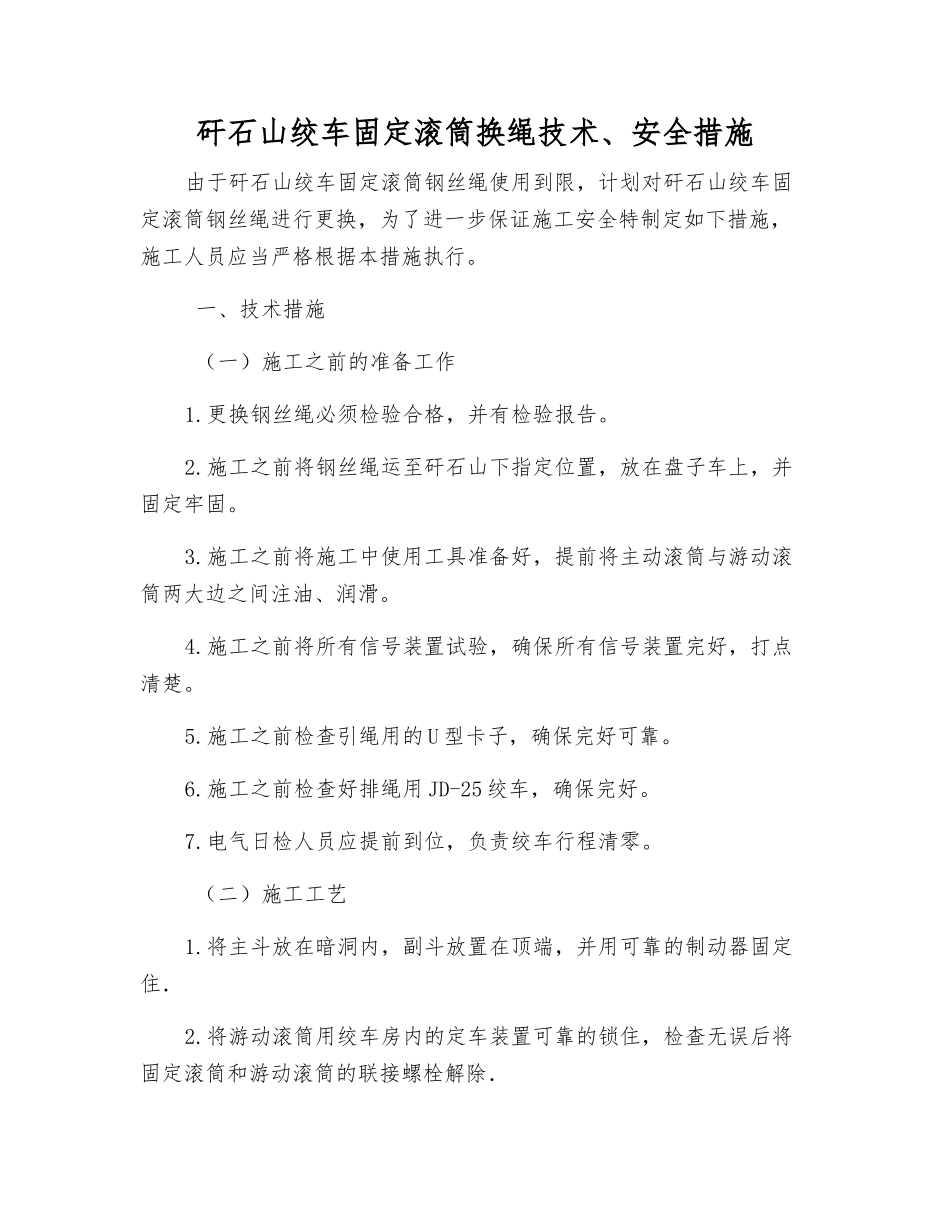

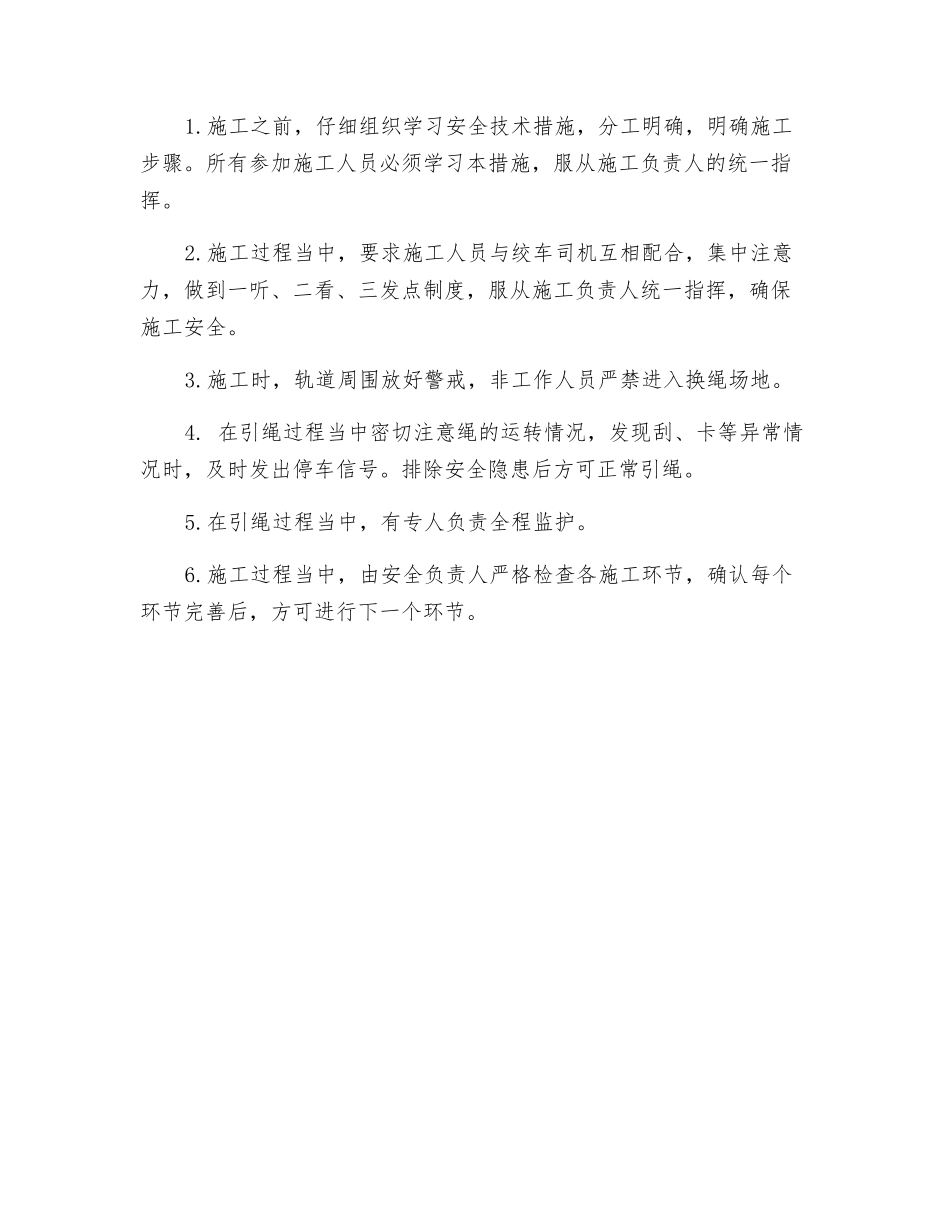

矸石山绞车固定滚筒换绳技术、安全措施由于矸石山绞车固定滚筒钢丝绳使用到限,计划对矸石山绞车固定滚筒钢丝绳进行更换,为了进一步保证施工安全特制定如下措施,施工人员应当严格根据本措施执行
一、技术措施 (一)施工之前的准备工作1

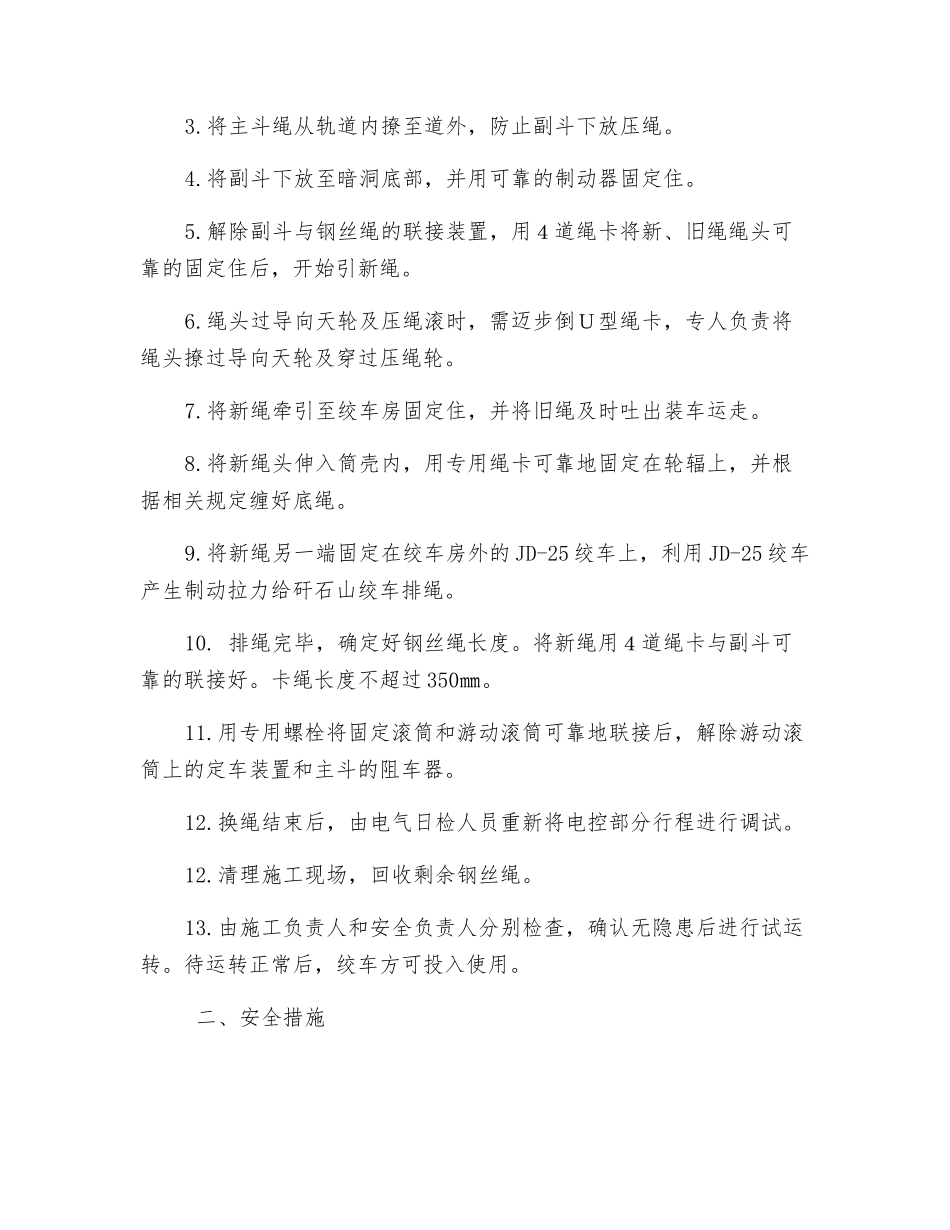

更换钢丝绳必须检验合格,并有检验报告
施工之前将钢丝绳运至矸石山下指定位置,放在盘子车上,并固定牢固
施工之前将施工中使用工具准备好,提前将主动滚筒与游动滚筒两大边之间注油、润滑
施工之前将所有信号装置试验,确保所有信号装置完好,打点清楚
施工之前检查引绳用的 U 型卡子,确保完好可靠
施工之前检查好排绳用 JD-25 绞车,确保完好
电气日检人员应提前到位,负责绞车行程清零
(二)施工工艺1
将主斗放在暗洞内,副斗放置在顶端,并用可靠的制动器固定住.2
将游动滚筒用绞车房内的定车装置可靠的锁住,检查无误后将固定滚筒和游动滚筒的联接螺栓解除.3
将主斗绳从轨道内撩至道外,防止副斗下放压绳
将副斗下放至暗洞底部,并用可靠的制动器固定住
解除副斗与钢丝绳的联接装置,用4道绳卡将新、旧绳绳头可靠的固定住后,开始引新绳
绳头过导向天轮及压绳滚时,需迈步倒U型绳卡,专人负责将绳头撩过导向天轮及穿过压绳轮
将新绳牵引至绞车房固定住,并将旧绳及时吐出装车运走
将新绳头伸入筒壳内,用专用绳卡可靠地固定在轮辐上,并根据相关规定缠好底绳
将新绳另一端固定在绞车房外的 JD-25 绞车上,利用 JD-25 绞车产生制动拉力给矸石山绞车排绳
排绳完毕,确定好钢丝绳长度
将新绳用4道绳卡与副斗可靠的联接好
卡绳长度不超过 350㎜
用专用螺栓将固定滚筒和游动滚筒可靠地联接后,解除游动滚筒上的定车装置和主斗的阻车器
换绳结束后,由电气日检人员重新将电控部分行程进行调试
清理施工现场,回收剩余钢丝绳
