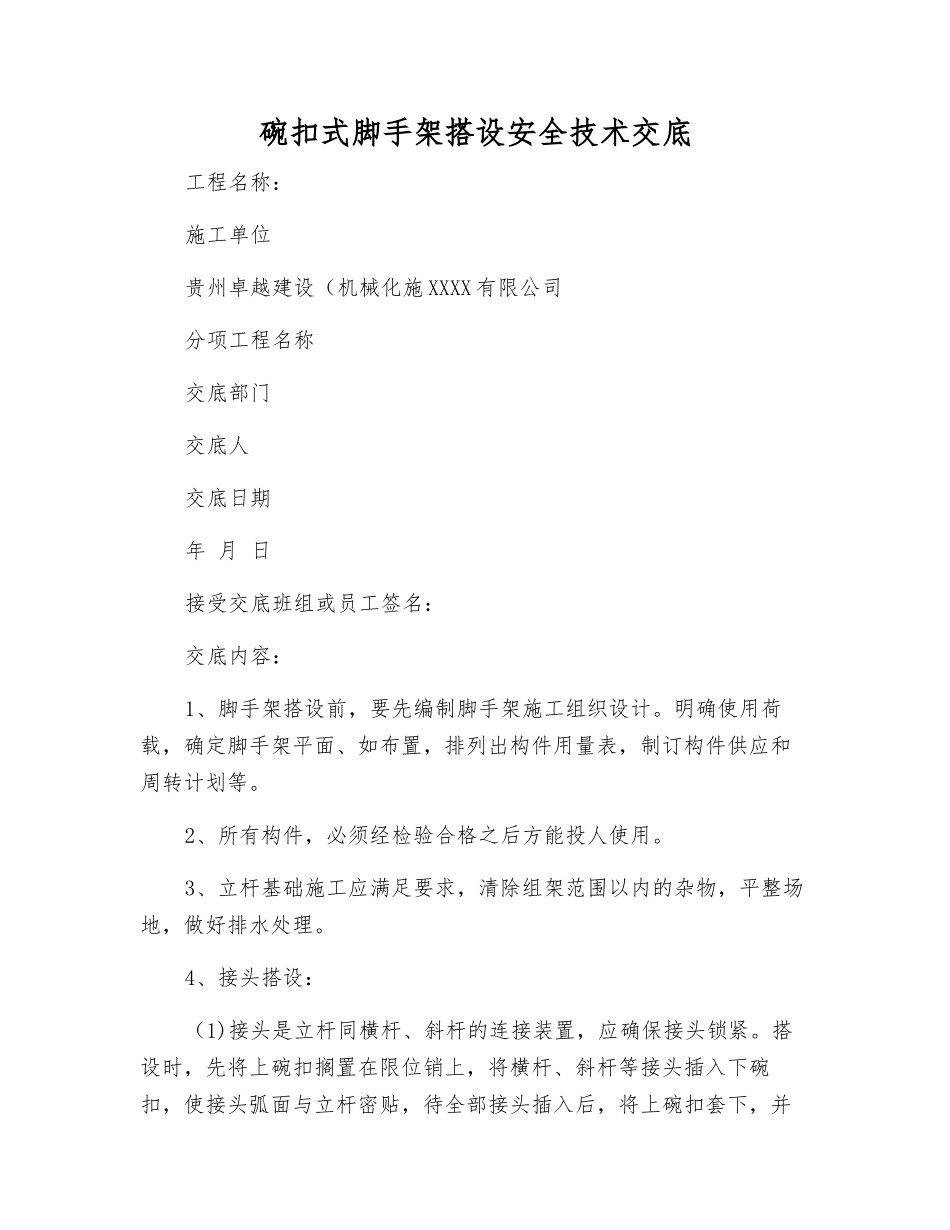

碗扣式脚手架搭设安全技术交底工程名称:施工单位贵州卓越建设(机械化施 XXXX 有限公司分项工程名称交底部门交底人交底日期年 月 日接受交底班组或员工签名:交底内容:1、脚手架搭设前,要先编制脚手架施工组织设计
明确使用荷载,确定脚手架平面、如布置,排列出构件用量表,制订构件供应和周转计划等
2、所有构件,必须经检验合格之后方能投人使用
3、立杆基础施工应满足要求,清除组架范围以内的杂物,平整场地,做好排水处理
4、接头搭设:(1)接头是立杆同横杆、斜杆的连接装置,应确保接头锁紧

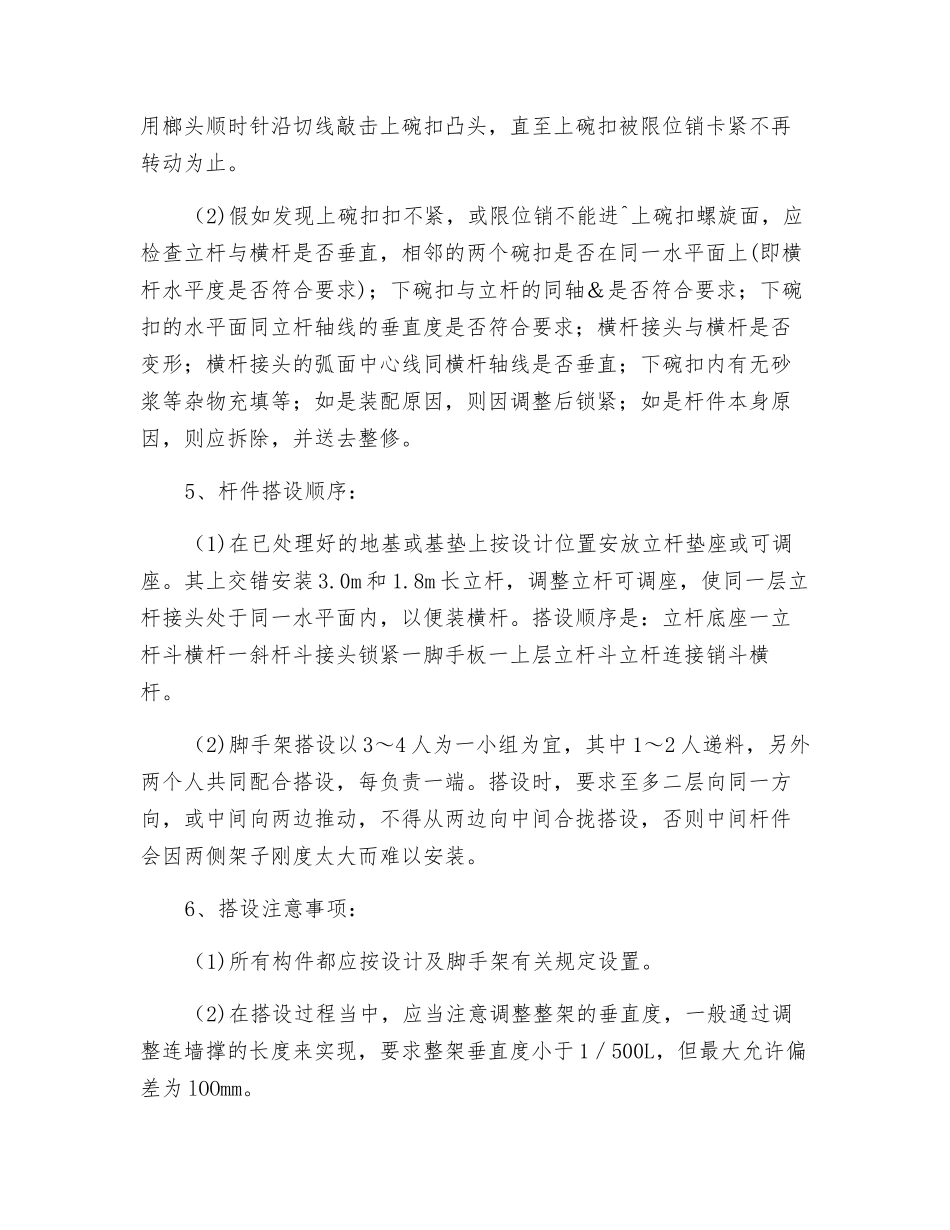

搭设时,先将上碗扣搁置在限位销上,将横杆、斜杆等接头插入下碗扣,使接头弧面与立杆密贴,待全部接头插入后,将上碗扣套下,并用榔头顺时针沿切线敲击上碗扣凸头,直至上碗扣被限位销卡紧不再转动为止
(2)假如发现上碗扣扣不紧,或限位销不能进^上碗扣螺旋面,应检查立杆与横杆是否垂直,相邻的两个碗扣是否在同一水平面上(即横杆水平度是否符合要求);下碗扣与立杆的同轴&是否符合要求;下碗扣的水平面同立杆轴线的垂直度是否符合要求;横杆接头与横杆是否变形;横杆接头的弧面中心线同横杆轴线是否垂直;下碗扣内有无砂浆等杂物充填等;如是装配原因,则因调整后锁紧;如是杆件本身原因,则应拆除,并送去整修
5、杆件搭设顺序:(1)在已处理好的地基或基垫上按设计位置安放立杆垫座或可调座
其上交错安装 3
0m 和 1
8m 长立杆,调整立杆可调座,使同一层立杆接头处于同一水平面内,以便装横杆
搭设顺序是:立杆底座一立杆斗横杆一斜杆斗接头锁紧一脚手板一上层立杆斗立杆连接销斗横杆
(2)脚手架搭设以 3~4 人为一小组为宜,其中 1~2 人递料,另外两个人共同配合搭设,每负责一端
搭设时,要求至多二层向同一方向,或中间向两边推动,不得从两边向中间合拢搭设,否则中间杆件会因两侧架子刚度太大而难以安装

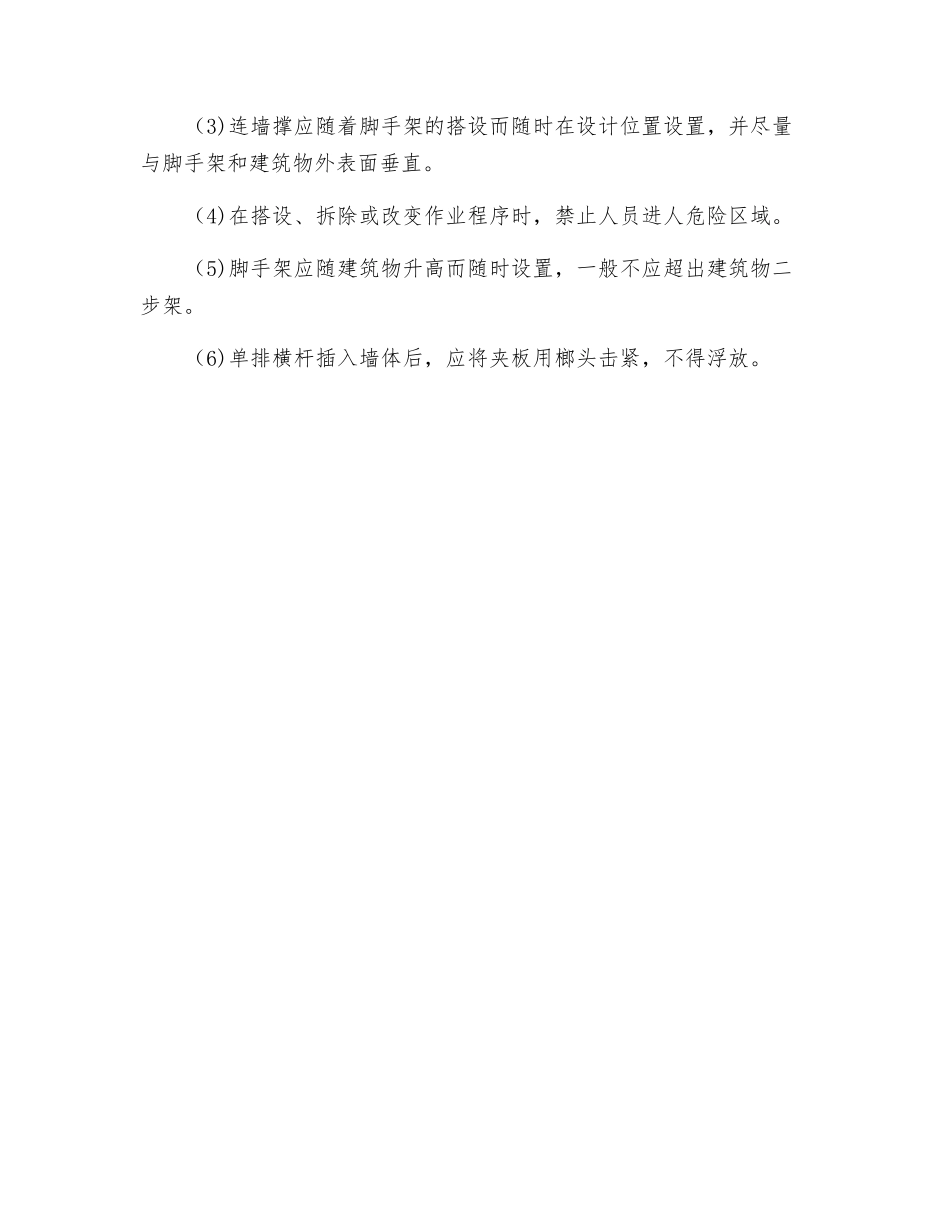

6、搭设注意事项:(1)所有构件都应按
