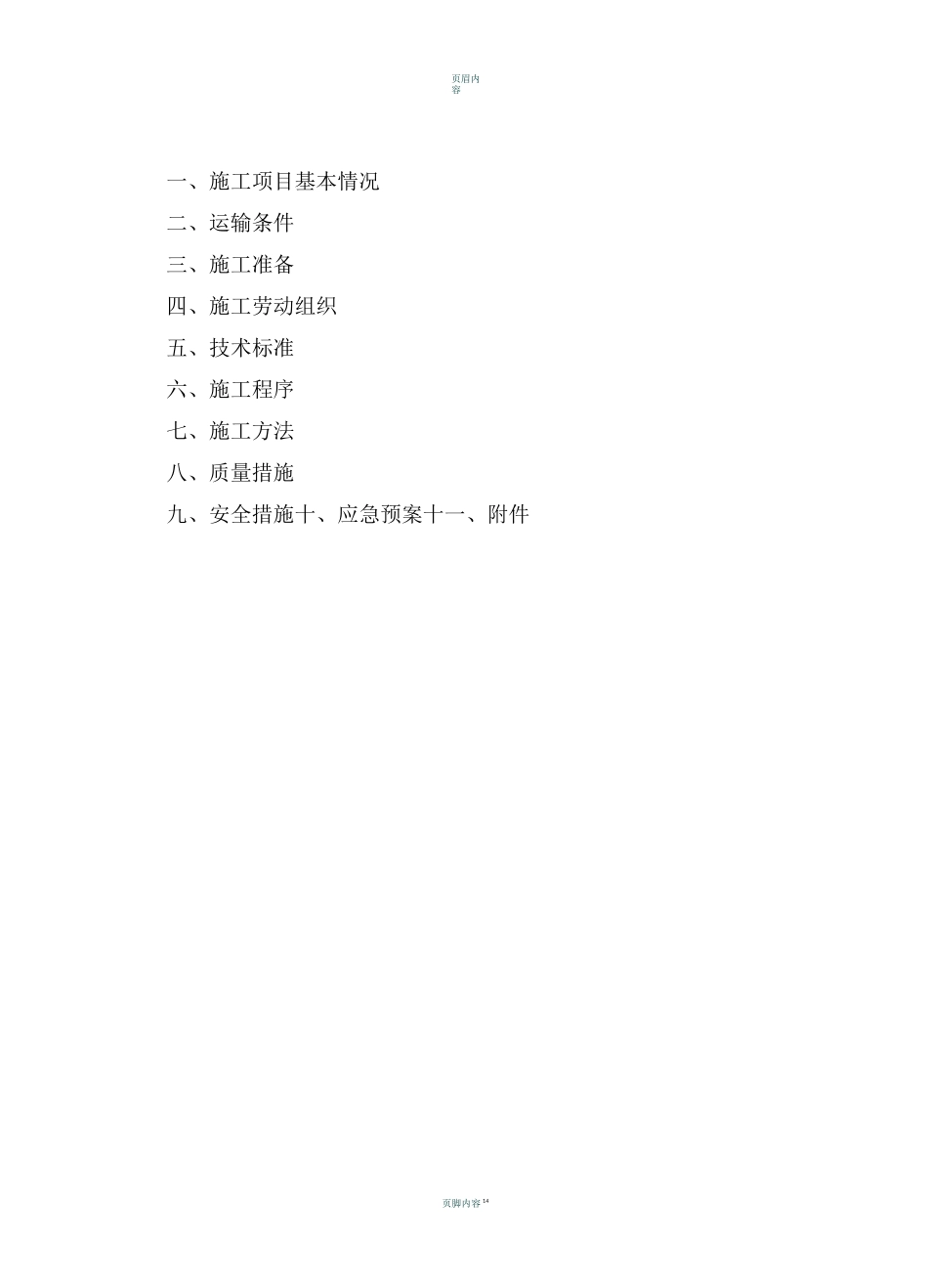

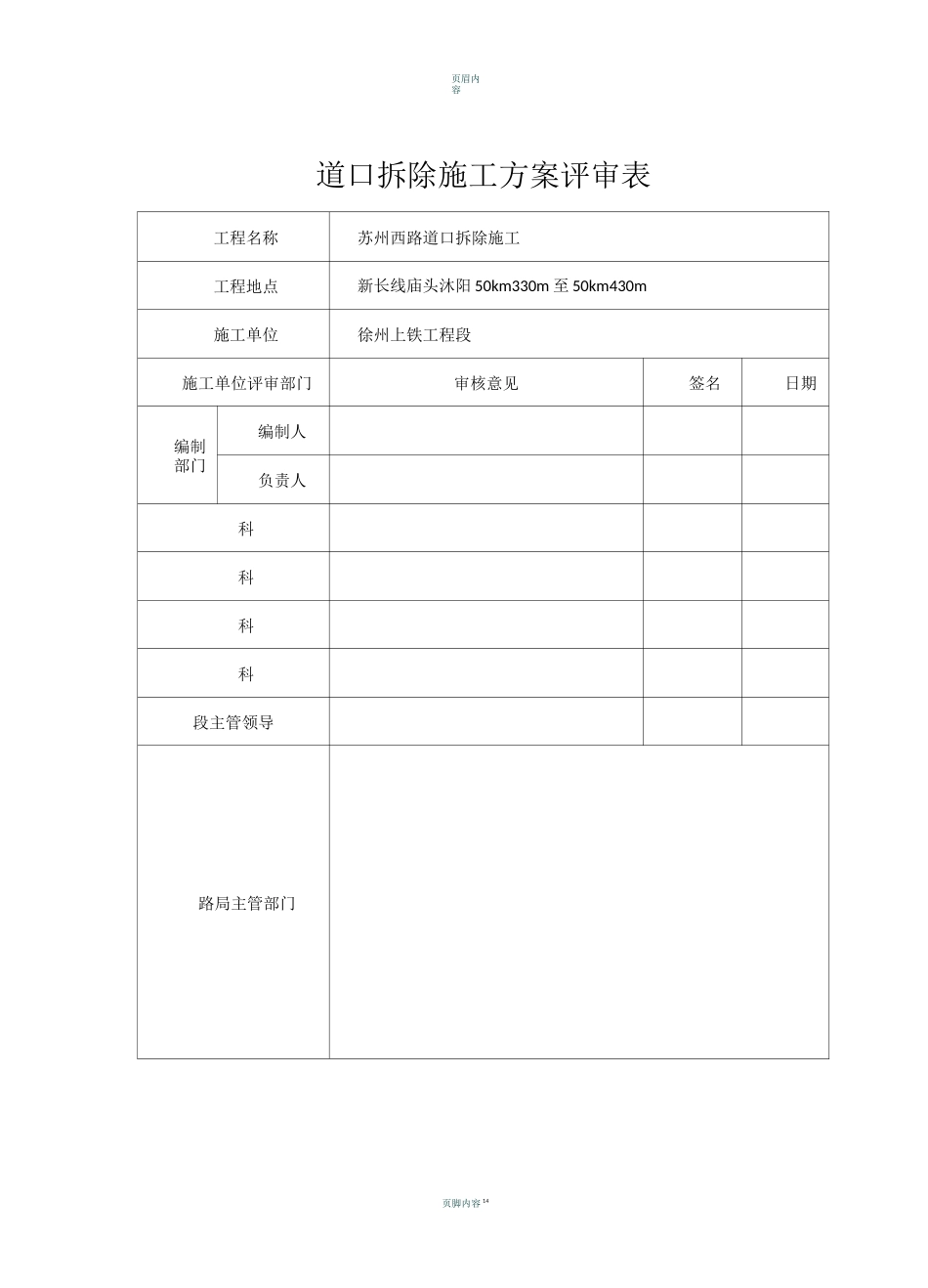

页眉内容页脚内容 14道口拆除施工方案评审表工程名称苏州西路道口拆除施工工程地点新长线庙头沐阳 50km330m 至 50km430m施工单位徐州上铁工程段施工单位评审部门审核意见签名日期编制编制人部门负责人科科科科段主管领导路局主管部门页眉内容页脚内容 14一、施工项目基本情况二、运输条件三、施工准备四、施工劳动组织五、技术标准六、施工程序七、施工方法八、质量措施九、安全措施十、应急预案十一、附件页眉内容页脚内容 14施工方案一、施工项目基本情况1
1 编制依据1
1 路局下发的关于苏州西路道口拆除通知;1
2《铁路线路修理规则》(铁运[2006]146 号)、《铁路工务安全规则》(铁运[2014]272 号)、《上海铁路局关于公布<上海铁路局普速铁路线路设备大修管理办法>的通知》(上铁工[2013]346 号)、《关于公布<上海铁路局营业线施工安全管理实施细则>的通知》(上铁运发〔2012〕586 号)、《上海铁路局关于公布<上海铁路局工务安全管理办法>的通知》(上铁工〔2013〕267 号)《关于公布<上海铁路局普速铁路行车设备综合天窗修管理办法>的通知》(上铁运发[2012]587 号)以及总公司、路局其他关于施工管理、安全管理的规章文件
3 现场调查相关数据资料等
2 既有设备概况苏州西路道口位于新长线庙头站至沐阳站间,道口中心里程为 K50+380,铺面为砼整体铺面板,宽度为 30m,防护形式为栏门,以开放为定位,道口与公路斜交 65°,线路为 P50 钢轨
计划利用施工天窗拆除道口,恢复道床路基断面,消除道口痕迹
3 施工项目概况1
1 施工地点新长线庙头-沐阳 50km330m 至 50km430m1
2 施工内容撤除道口看守人员及道口设备设施,拆除道口房、道口铺面、平台,切断并封闭两端道路,封闭防护栅栏,按标准路基断面恢复线
