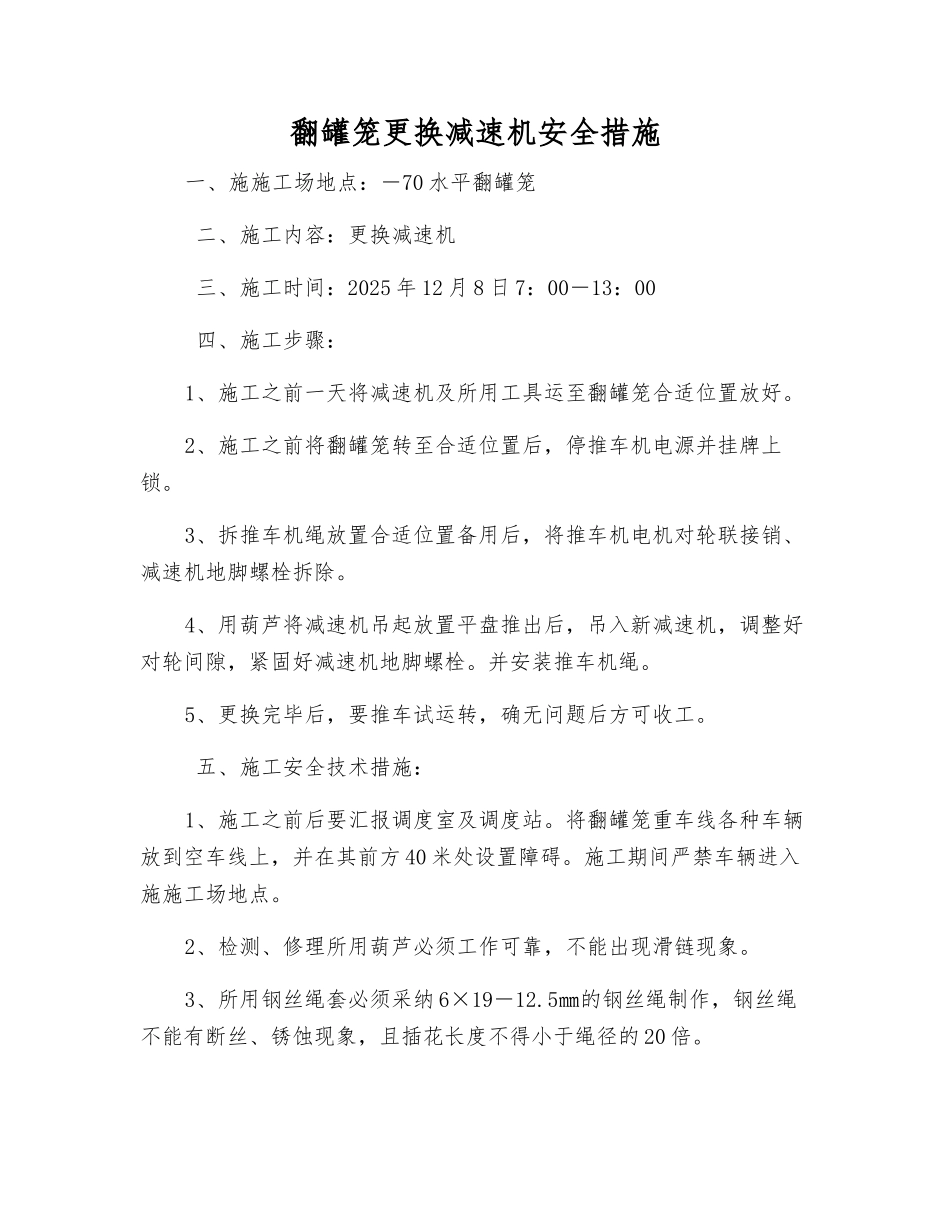

翻罐笼更换减速机安全措施一、施施工场地点:-70 水平翻罐笼 二、施工内容:更换减速机 三、施工时间:2025 年 12 月 8 日 7:00-13:00 四、施工步骤:1、施工之前一天将减速机及所用工具运至翻罐笼合适位置放好。2、施工之前将翻罐笼转至合适位置后,停推车机电源并挂牌上锁。3、拆推车机绳放置合适位置备用后,将推车机电机对轮联接销、减速机地脚螺栓拆除。4、用葫芦将减速机吊起放置平盘推出后,吊入新减速机,调整好对轮间隙,紧固好减速机地脚螺栓。并安装推车机绳。5、更换完毕后,要推车试运转,确无问题后方可收工。 五、施工安全技术措施:1、施工之前后要汇报调度室及调度站。将翻罐笼重车线各种车辆放到空车线上,并在其前方 40 米处设置障碍。施工期间严禁车辆进入施施工场地点。2、检测、修理所用葫芦必须工作可靠,不能出现滑链现象。3、所用钢丝绳套必须采纳 6×19-12.5㎜的钢丝绳制作,钢丝绳不能有断丝、锈蚀现象,且插花长度不得小于绳径的 20 倍。4、使用电气焊要严格根据 2025 年 11 月 31 日编制的《井上下烧焊施工安全措施》执行。且氧气瓶距乙炔瓶 10 米以上距离。5、使用撬棍时要注意周围人员安全,多人抬架时要前后兼顾,严格服从安全负责人指挥,做到协调一致。6、起吊过程当中严禁手摸脚试,严禁手脚深化构件接合部位。7、其他要严格根据《煤矿安全规程》及相关规定执行。8、施工负责人:武建锋9、安全负责人:姜脉俊10、所有参加施工人员必须学习本措施并进行签字备查。
