1GPSII 型主动防护网施工方案一、编制依据以原则1、编制依据《锚杆喷射混凝土支护技术规范》(GB50203-2001);《混凝土结构施工质量验收规范》(GB50204-2002)施工图纸国家和行业相关法律、法规、规范、图集及公司相关规定
2、编制原则(1)严格执行设计文件、技术规范和有关技术标准的要求,正确选择施工方案,实行全面质量管理
(2)坚持实事求是的原则,根据项目经理部施工能力和管理水平,以我公司历年来类似施工的经验作为基点,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同
(3)遵循把安全质量放在首位的原则
(4)应用新材料、新工艺、新设备,积极寻求全方位的合理化建议,不断对技术方案进行完善
二、工程概括本次施工内容为 GPSII 型主动防护网作业三、工期安排计划开竣日期:2019 年 5 月 16 日-2019 年 8 月 15 日如有特殊原因延误工期,工期顺延
四、工期、质量、安全、环保目标质量目标:达到工程验收合格标准
安全目标:杜绝死亡和重伤事故,杜绝重大机械设备事故,杜绝交通事故,无火灾事故,确保在施工过程中不发生重大安全责任事故
环保目标:达到天津市环保要求

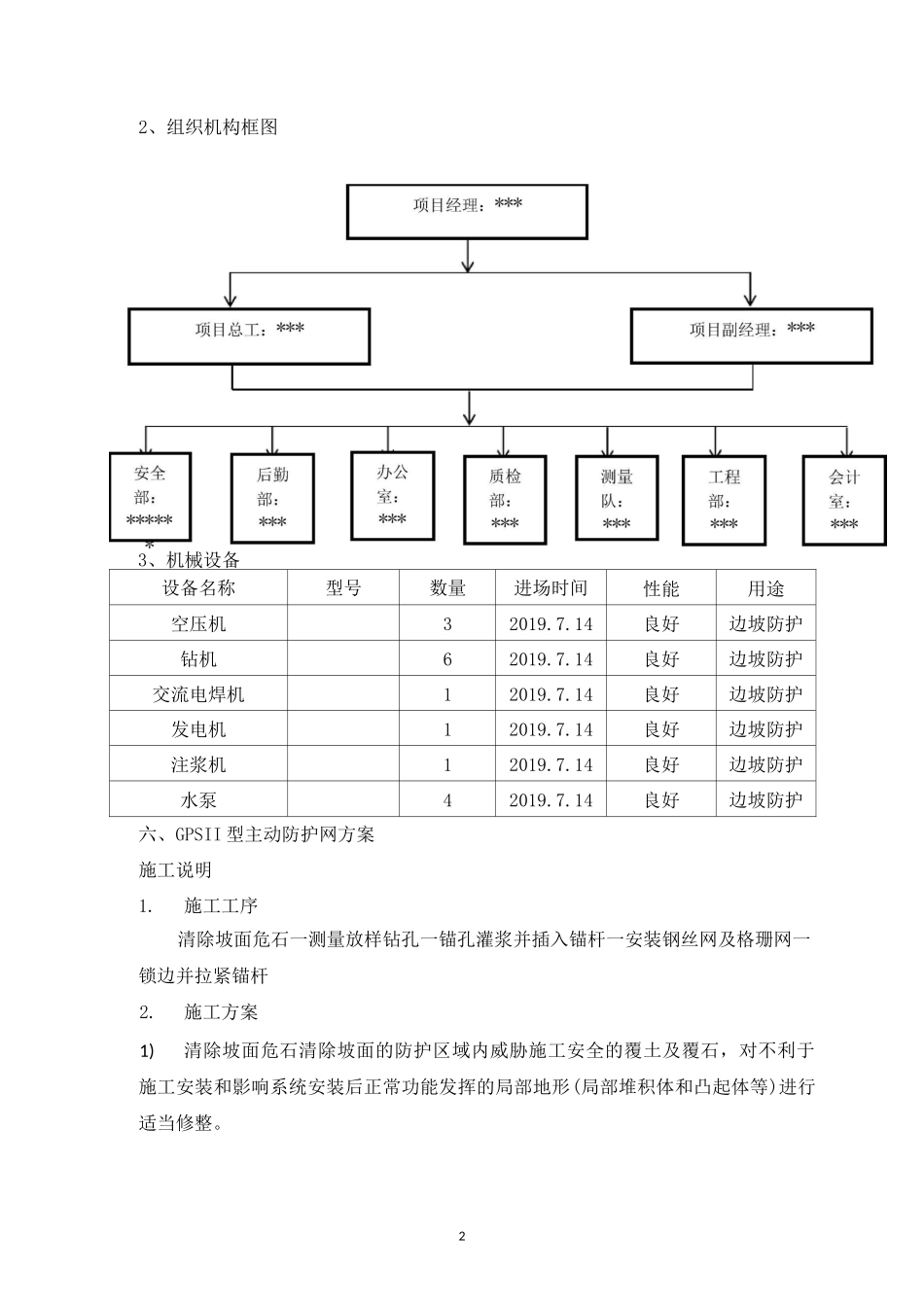

五、人员机械配备1、施工主要管理人员配备:项目经理:***项目总工:***项目副经理:***工程部:***安全部:***质检部:***后勤部:***办公室:***测量队:***会计室:***22、组织机构框图3、机械设备设备名称型号数量进场时间性能用途空压机32019
14良好边坡防护钻机62019
14良好边坡防护交流电焊机12019
14良好边坡防护发电机12019
14良好边坡防护注浆机12019
14良好边坡防护水泵42019
14良好边坡防护六、GPSII 型主动防护网方案施工说明1

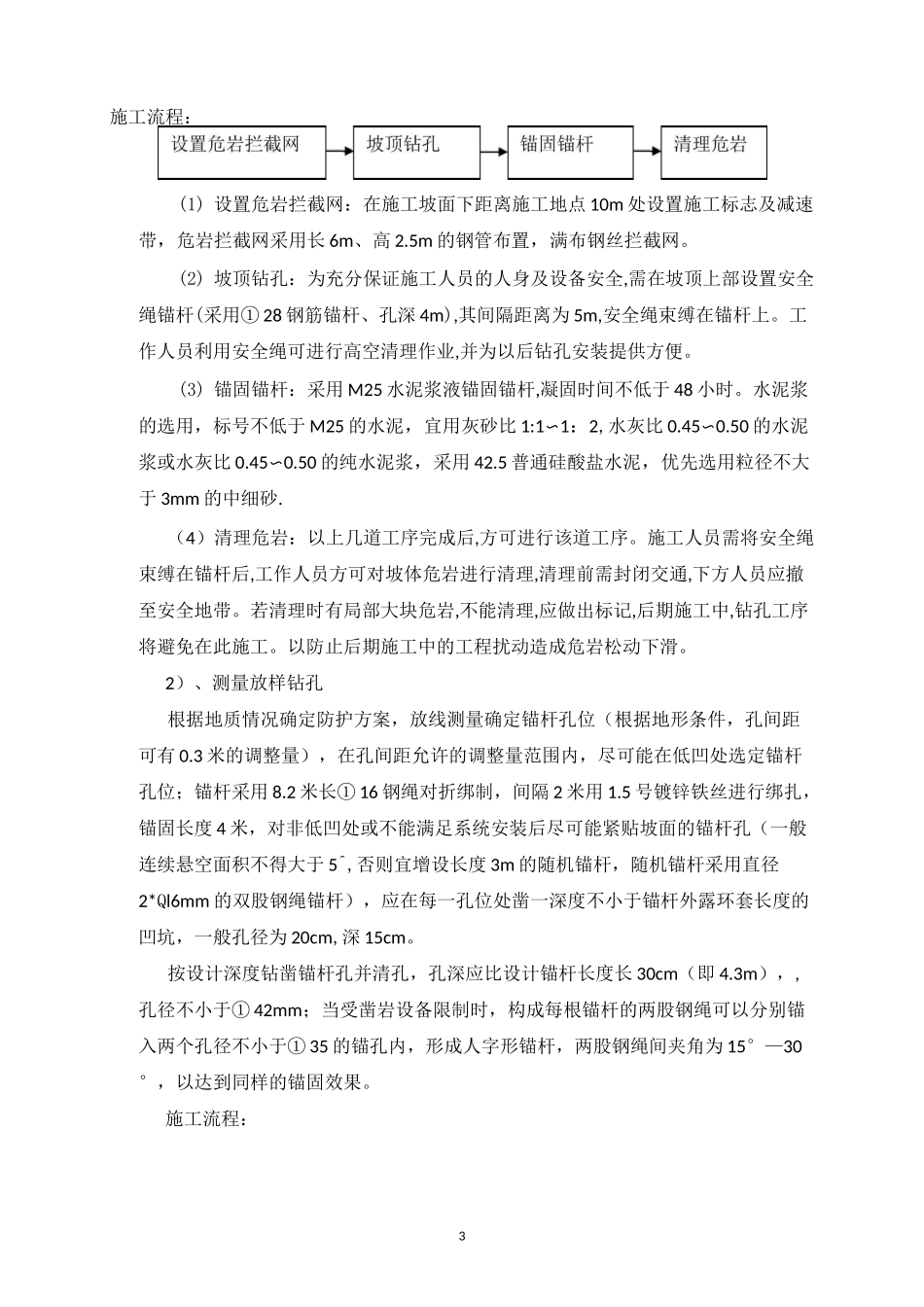

施工工序清除坡面危石一测量放样钻孔一锚孔灌浆并插入锚杆一安装钢丝网及
