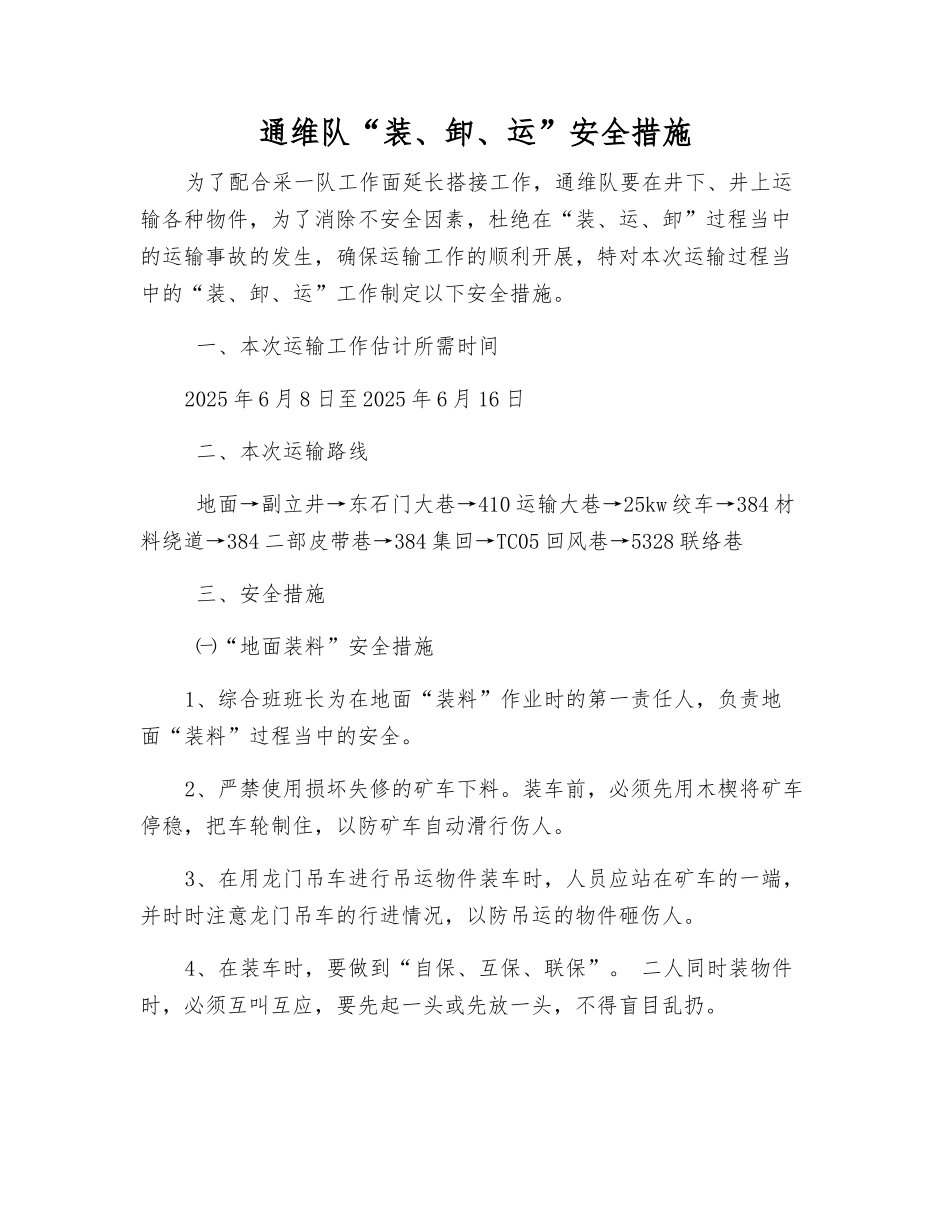

通维队“装、卸、运”安全措施为了配合采一队工作面延长搭接工作,通维队要在井下、井上运输各种物件,为了消除不安全因素,杜绝在“装、运、卸”过程当中的运输事故的发生,确保运输工作的顺利开展,特对本次运输过程当中的“装、卸、运”工作制定以下安全措施
一、本次运输工作估计所需时间2025 年 6 月 8 日至 2025 年 6 月 16 日 二、本次运输路线 地面→副立井→东石门大巷→410 运输大巷→25kw 绞车→384 材料绕道→384 二部皮带巷→384 集回→TC05 回风巷→5328 联络巷 三、安全措施 ㈠“地面装料”安全措施1、综合班班长为在地面“装料”作业时的第一责任人,负责地面“装料”过程当中的安全
2、严禁使用损坏失修的矿车下料
装车前,必须先用木楔将矿车停稳,把车轮制住,以防矿车自动滑行伤人
3、在用龙门吊车进行吊运物件装车时,人员应站在矿车的一端,并时时注意龙门吊车的行进情况,以防吊运的物件砸伤人
4、在装车时,要做到“自保、互保、联保”
二人同时装物件时,必须互叫互应,要先起一头或先放一头,不得盲目乱扔
5、装进的物件一般不超过矿车沿高度,在条件不允许的状态下可超过车沿高度装料,但最多不得超出 0
3m,所有物件必须用铁丝(双股)绑牢
6、每辆矿车尽量装同种物件,当必须装多种物件时,要尽量将同一长度的物件装入一车内,当一车内装不同长度的物件时,必须将长件放在底层,短件放在上部
7、在装超重、超高、超长、超宽物件和设备时,必须要使用专用滑子车和平板车
8、在捆绑矿车时必须要使用板皮缠紧铁丝,要求每个车捆绑牢固可靠,捆绑完毕后要进行认真检查
装好后,从副立井下罐时,要听从把罐工指挥进行
㈡“井下运输”安全措施1、所有参加运输的人员必须熟悉沿线车场、轨道、道岔、坡度等情况
2、井下运输期间通维队指派区队管理干部进行现场跟班,全程监督本班的井下运输工作,做
