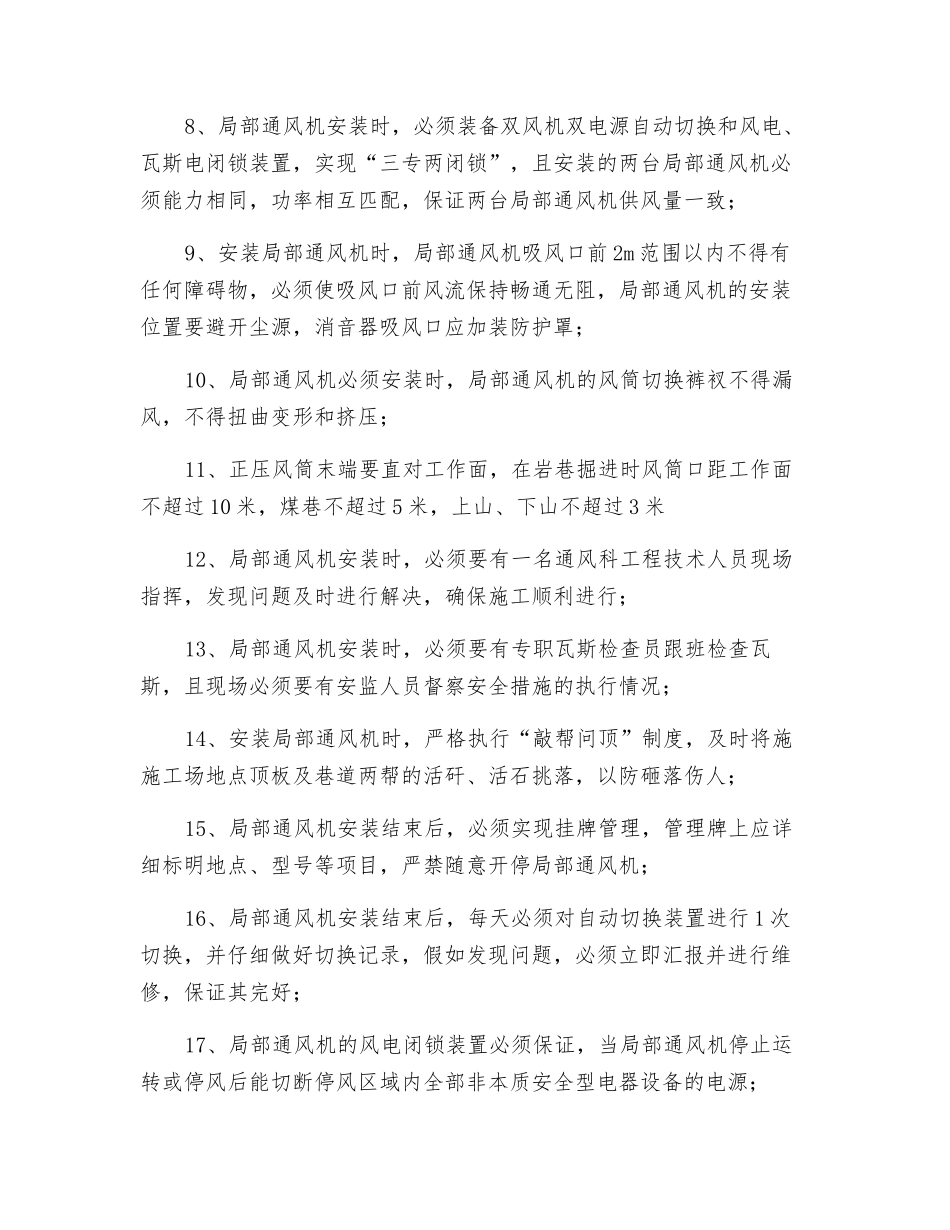

陈兴远煤矿局部通风机安装、管理安全技术措施为进一步加强我矿局部通风机安装、移动管理工作,提高局部通风机装备和管理水平,杜绝由于局部通风机管理不善而造成重大瓦斯煤尘事故的发生,确保矿井安全有序生产,特制定局部通风机安装、管理安全技术措施,具体内容如下:1、局部通风机入井前,必须经机电科检查验收,试运转合格之后方可入井;2、局部通风机运送过程当中,必须要使用吊链起吊,轻拿轻放,防止局部通风机在运送过程当中受损;3、安装局部通风机时,局部通风机和启动装置必须安装在进风巷道中,距掘进巷道回风口不得小于 10m;4、局部通风机安装地点全风压供给该处的风量必须大于局部通风机的吸风量,且局部通风机安装地点到回风口间的巷道中的最低风速不得低于 0.25m/s;5、局部通风机的安装方式应尽可能采纳上、下并排安装方式,上方局部通风机采纳吊挂方法安装,下方局部通风机采纳支垫方法安装,两台局部通风机垂直间距不得小于 100mm 且上方局部通风机风筒不得影响下方局部通风机吸风口的畅通;6、局部通风机安装时,如巷道内有轨道时,局部通风机距离轨道不得小于 50cm,采纳支垫方式安装时,局部通风机离地高度不得低于30cm;7、安装局部通风机时,局部通风机必须坚持选择“大功率风机、大直径风筒、大供风量”的三大原则,确保工作面瓦斯不超限,巷道风速达到规定标准;8、局部通风机安装时,必须装备双风机双电源自动切换和风电、瓦斯电闭锁装置,实现“三专两闭锁”,且安装的两台局部通风机必须能力相同,功率相互匹配,保证两台局部通风机供风量一致;9、安装局部通风机时,局部通风机吸风口前 2m 范围以内不得有任何障碍物,必须使吸风口前风流保持畅通无阻,局部通风机的安装位置要避开尘源,消音器吸风口应加装防护罩;10、局部通风机必须安装时,局部通风机的风筒切换裤衩不得漏风,不得扭曲变形和挤压;11、正压风筒末端要直对工作面,在岩巷掘进时风筒口距工作面不超过 10 米,煤巷不超过 5 米,上山、下山不超过 3 米12、局部通风机安装时,必须要有一名通风科工程技术人员现场指挥,发现问题及时进行解决,确保施工顺利进行;13、局部通风机安装时,必须要有专职瓦斯检查员跟班检查瓦斯,且现场必须要有安监人员督察安全措施的执行情况;14、安装局部通风机时,严格执行“敲帮问顶”制度,及时将施施工场地点顶板及巷道两帮的活矸、活石挑落,以防砸落伤人;15、局部通风机安装结束后,必须实现挂牌管理...
