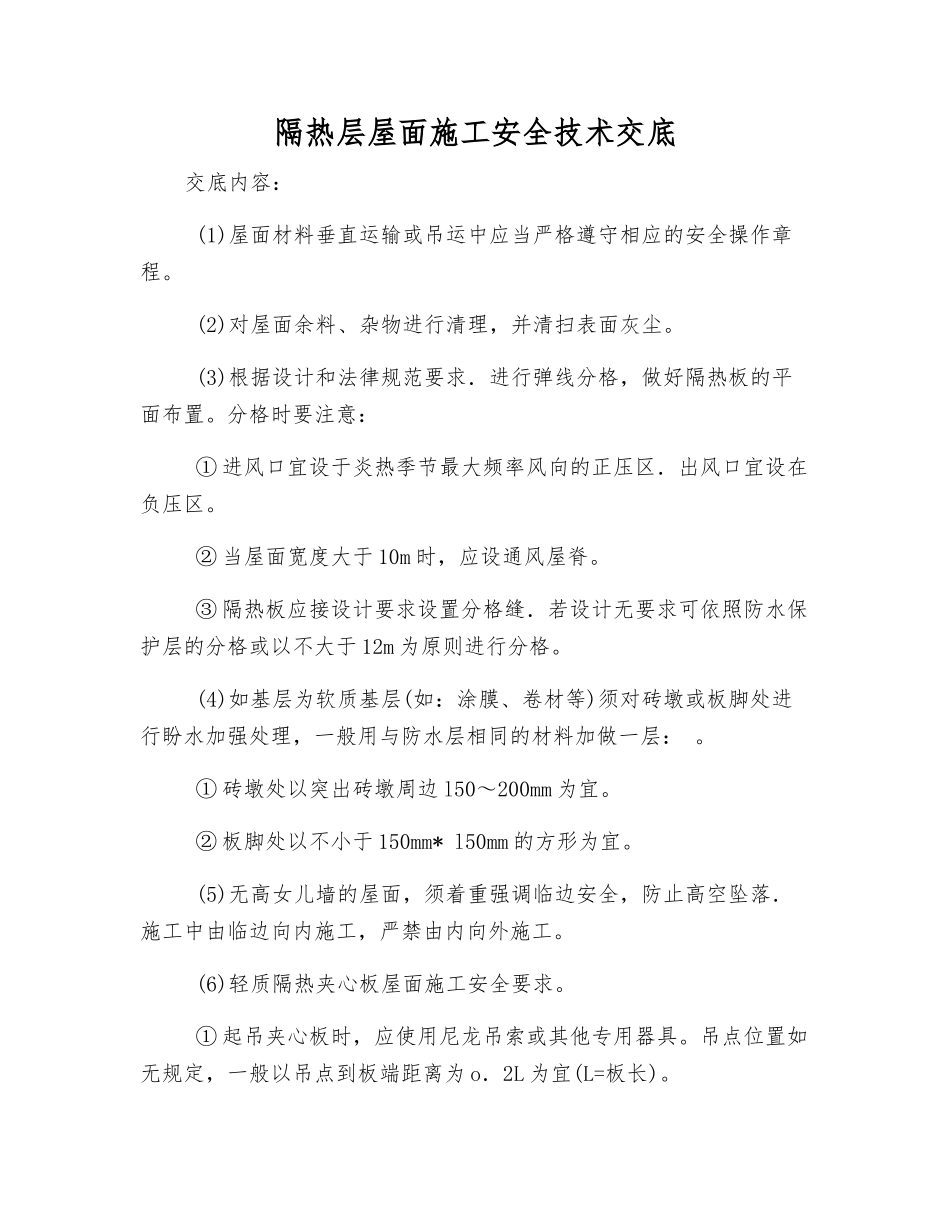

隔热层屋面施工安全技术交底交底内容: (1)屋面材料垂直运输或吊运中应当严格遵守相应的安全操作章程
(2)对屋面余料、杂物进行清理,并清扫表面灰尘
(3)根据设计和法律规范要求.进行弹线分格,做好隔热板的平面布置
分格时要注意: ① 进风口宜设于炎热季节最大频率风向的正压区.出风口宜设在负压区
② 当屋面宽度大于 10m 时,应设通风屋脊
③ 隔热板应接设计要求设置分格缝.若设计无要求可依照防水保护层的分格或以不大于 12m 为原则进行分格
(4)如基层为软质基层(如:涂膜、卷材等)须对砖墩或板脚处进行盼水加强处理,一般用与防水层相同的材料加做一层:
① 砖墩处以突出砖墩周边 l50~200mm 为宜
② 板脚处以不小于 150mm* l50mm 的方形为宜
(5)无高女儿墙的屋面,须着重强调临边安全,防止高空坠落.施工中由临边向内施工,严禁由内向外施工
(6)轻质隔热夹心板屋面施工安全要求
① 起吊夹心板时,应使用尼龙吊索或其他专用器具
吊点位置如无规定,一般以吊点到板端距离为 o.2L 为宜(L=板长)
② 风速达到 l0m/s 时,应当立即停止起重及屋面作业
雨后及露水大的天气,要做好屋面的防滑工作
③ 屋面堆放夹心板时,应放在主桁架的位置上
堆放高度不得超过 l0 块.且应有措施保证夹心板不滑落.下班前或天气不好时应用绳索将夹心板与桁条系牢,以防趺落
④ 施工场地及夹心板堆放位置要严格做好防火工作
堆放夹心板等材料的地方要防止电焊溅落火花而损坏夹心板表面的涂漆
密封胶是易燃易爆物品,注意烟火勿近
(7)轻型复合板屋面施工时,操作人员必须穿防滑软底鞋
鞋底要清洁,不得粘有泥砂和杂物,以免划破表面涂层
卸放屋面板时,应缓慢轻放,不得碰坏板边及擦伤板面
放垫平稳后.方可解除吊索
(8)屋面作业人员严禁高空抛物
高温天气施工.须实行防暑降温措
