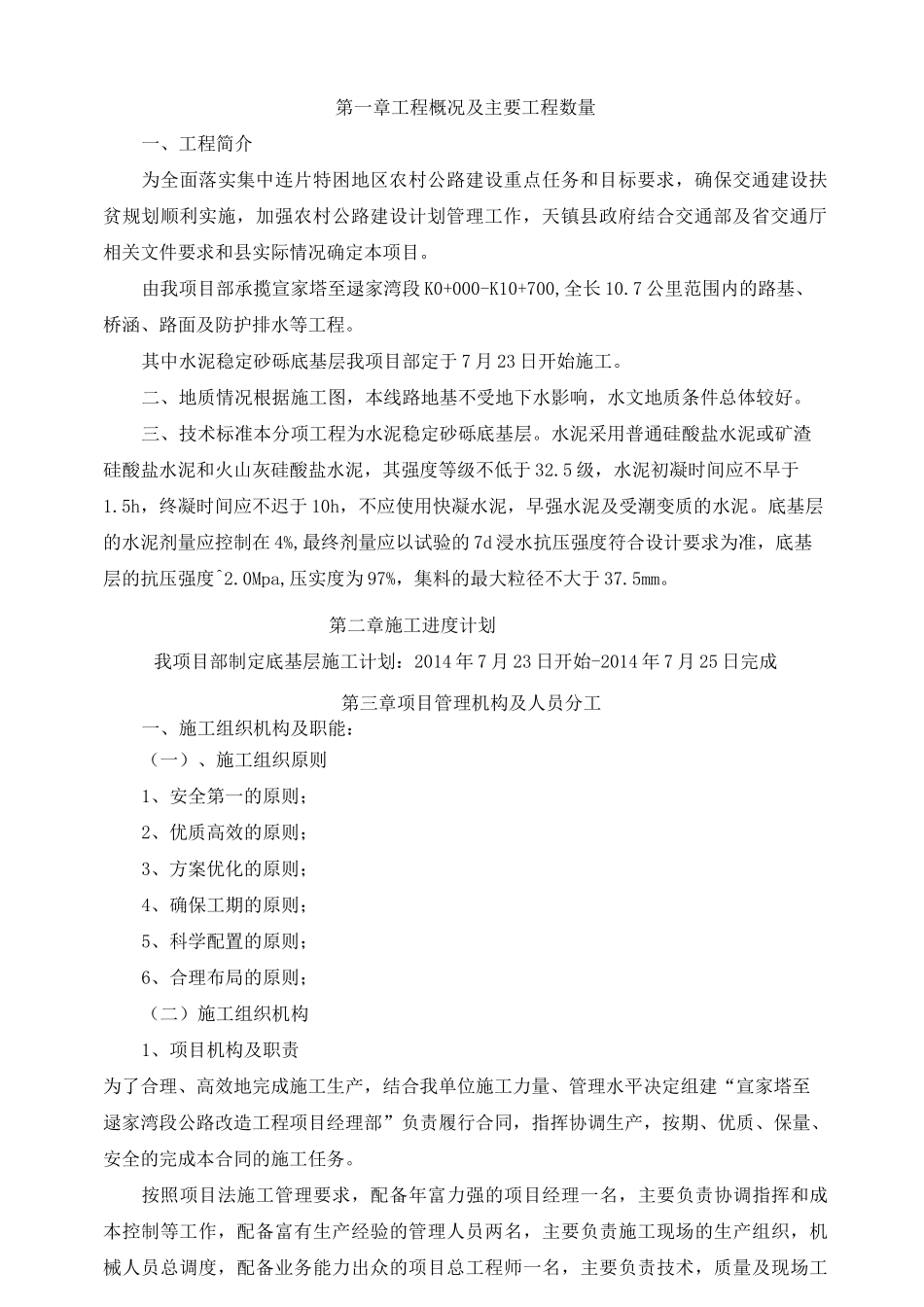

第一章工程概况及主要工程数量一、工程简介为全面落实集中连片特困地区农村公路建设重点任务和目标要求,确保交通建设扶贫规划顺利实施,加强农村公路建设计划管理工作,天镇县政府结合交通部及省交通厅相关文件要求和县实际情况确定本项目。由我项目部承揽宣家塔至逯家湾段 K0+000-K10+700,全长 10.7 公里范围内的路基、桥涵、路面及防护排水等工程。其中水泥稳定砂砾底基层我项目部定于 7 月 23 日开始施工。二、地质情况根据施工图,本线路地基不受地下水影响,水文地质条件总体较好。三、技术标准本分项工程为水泥稳定砂砾底基层。水泥采用普通硅酸盐水泥或矿渣硅酸盐水泥和火山灰硅酸盐水泥,其强度等级不低于 32.5 级,水泥初凝时间应不早于1.5h,终凝时间应不迟于 10h,不应使用快凝水泥,早强水泥及受潮变质的水泥。底基层的水泥剂量应控制在 4%,最终剂量应以试验的 7d 浸水抗压强度符合设计要求为准,底基层的抗压强度^2.0Mpa,压实度为 97%,集料的最大粒径不大于 37.5mm。第二章施工进度计划我项目部制定底基层施工计划:2014 年 7 月 23 日开始-2014 年 7 月 25 日完成第三章项目管理机构及人员分工一、施工组织机构及职能:(一)、施工组织原则1、安全第一的原则;2、优质高效的原则;3、方案优化的原则;4、确保工期的原则;5、科学配置的原则;6、合理布局的原则;(二)施工组织机构1、项目机构及职责为了合理、高效地完成施工生产,结合我单位施工力量、管理水平决定组建“宣家塔至逯家湾段公路改造工程项目经理部”负责履行合同,指挥协调生产,按期、优质、保量、安全的完成本合同的施工任务。按照项目法施工管理要求,配备年富力强的项目经理一名,主要负责协调指挥和成本控制等工作,配备富有生产经验的管理人员两名,主要负责施工现场的生产组织,机械人员总调度,配备业务能力出众的项目总工程师一名,主要负责技术,质量及现场工作。项目经理部下设工程管理部、财审部、设备管理部、质检部、工地中心试验室及路基、路面施工队。工程管理部:主要负责制定和下达施工计划、质量管理、作业指导书的编制及施工过程中工程计量、综合性技术管理等。财审部:负责合同管理,办理索赔和支付业务,负责工资发放,资金调动、分配及流向管理。设备管理部:负责设备的租赁、管理、维修及保障等工作。质检部:负责施工全过程的技术管理工作,包括施工技术、试验、测量等;对施工过程中出现的问题提出处理方案,...
