冬施混凝土保温养护热工计算一、混凝土保温养护方案本标段工程在2015~2016年度冬期施工的工程主要都是地下结构部分,混凝土采用鲁冠搅拌站的冬季施工配比商品砼,用混凝土罐车运送到施工现场的过程中,对罐车覆盖保温,减少热量损失
混凝土浇注完成后采用蓄热法养护,用塑料薄膜+棉被+彩条布进行覆盖
二、热工计算1
计算依据(1)《建筑工程冬期施工规程》
JGJ104-97(2)《混凝土结构工程施工质量验收规范》
GB50204-20022
热工计算C40冬施配合比砼
其配比:水泥305kg,水151kg,砂798kg,碎石976kg,粉煤灰用量85kg,矿粉60kg,防冻剂9kg,膨胀剂9kg,水灰比0
42,砂率39%
采用高效防冻剂,受冻温度-15℃
(1)混凝土拌和物经运输到浇筑时温度T2本工程所有混凝土均采用商品混凝土,根据生产厂商提供的数据混凝土拌和物出机温度都不低于15℃,计算时按最不利情况考虑取T1=15℃
=15-(0
032×1)(15-0)=12
65℃式中T2——混凝土拌合物运输到浇筑时温度(℃);t1——混凝土拌合物自运输到浇筑时的时间(h);取30分钟n——混凝土拌合物动转次数;(动转1次)
Ta——混凝土拌合物运输时环境温度(取0℃);α——温度损失系数(h-1),取0
25当用混凝土搅拌车输送时,α=0
25;(本工程采用运输方式)当用开敞式大型自卸汽车时,α=0
20;当用开敞式小型自卸汽车时,α=0
30;当用封闭式自卸汽车时,α=0
1;当用手推车时,α=0
根据以上计算数据可以得出混凝土入模温度为12
65℃,满足设计及施工规范要求
(2)混凝土浇筑成型完成时温度T3=12
11℃式中T3——考虑模板和钢筋吸热影响,混凝土成型完成时的温度(°C);Cc——混凝土的比热容(0
96kJ/kg

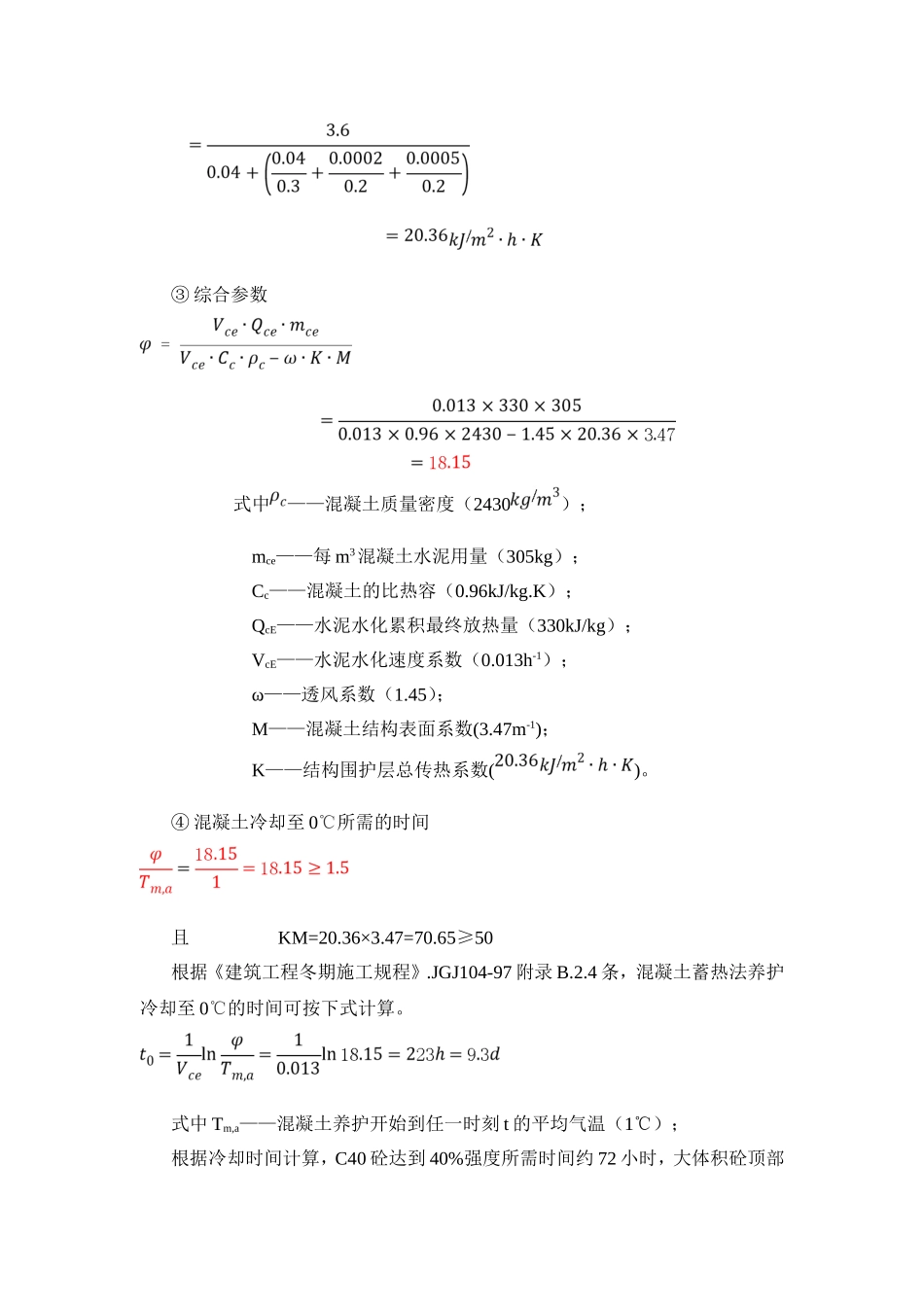

K);Cf——模板的比热容(2
