第十二章同各单位交叉作业施工方案及协调、配合措施12
1 交叉作业施工方案12
1 本工程的交叉施工特点本工程除了与机电、智能、暖通、给排水、消防、电梯各专业分包的安装施工进行交叉作业外,精装修工程还需配合幕墙施工进度,这对我司在施工过程中对于整个大进度的把握提出了极高要求,要求我司在掌握各专业工程进度同时,对我司承建范围内的工程进行合理安排,从而保证工期进度及工程质量
2 针对专业分包单位众多这一特点的主要应对措施本工程所涵盖的消防、暖通、强弱电、安防等常规系统
这就对装修单位综合协调沟通及服务能力提出了更高的要求
(1)作为最终整合所有专业的收尾环节,我们将收集所有专业图纸,由深化设计师进行整合优化,协调各专业末端点位关系,力求--功能、美观、规范三者平衡;(2)我们将在现场按照单元区划分进行放线,让每个专业都能直观看到现场标高及装饰施工做法,避免专业出错;(3)必要时制作现场样板模块便于专业安装;(4)施工过程中算大帐,舍小利
为总工期,为业主争取更多时间
3 统一放线方案由于楼层风格多样,我司计划实行统一放线,提前发现问题,提前规避

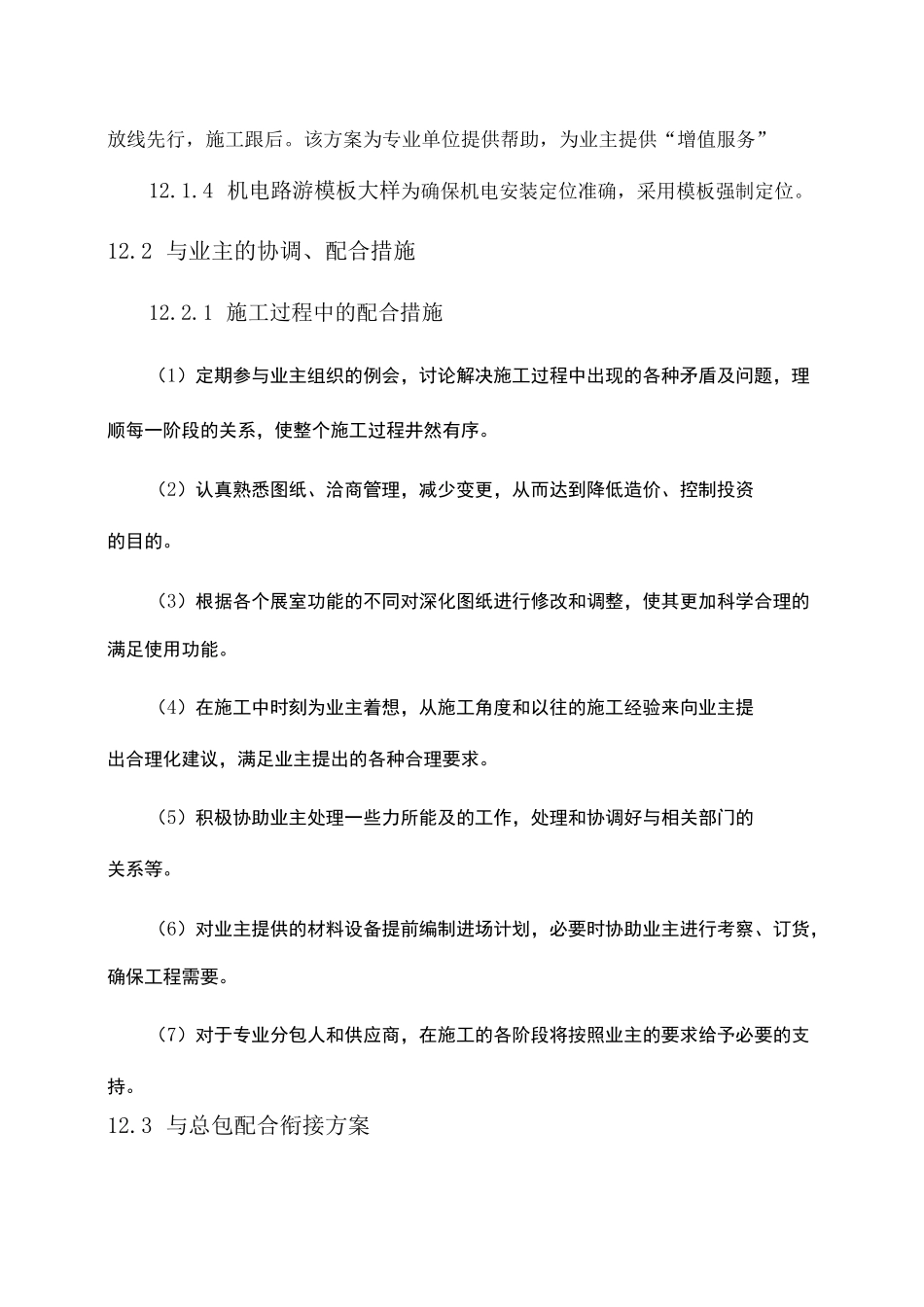

放线先行,施工跟后
该方案为专业单位提供帮助,为业主提供“增值服务”12
4 机电路游模板大样为确保机电安装定位准确,采用模板强制定位
2 与业主的协调、配合措施12
1 施工过程中的配合措施(1)定期参与业主组织的例会,讨论解决施工过程中出现的各种矛盾及问题,理顺每一阶段的关系,使整个施工过程井然有序
(2)认真熟悉图纸、洽商管理,减少变更,从而达到降低造价、控制投资的目的
(3)根据各个展室功能的不同对深化图纸进行修改和调整,使其更加科学合理的满足使用功能
(4)在施工中时刻为业主着想,从施工角度和以往的施工经验来向业主提出合理化建议,满足业主提出的各种合理要求

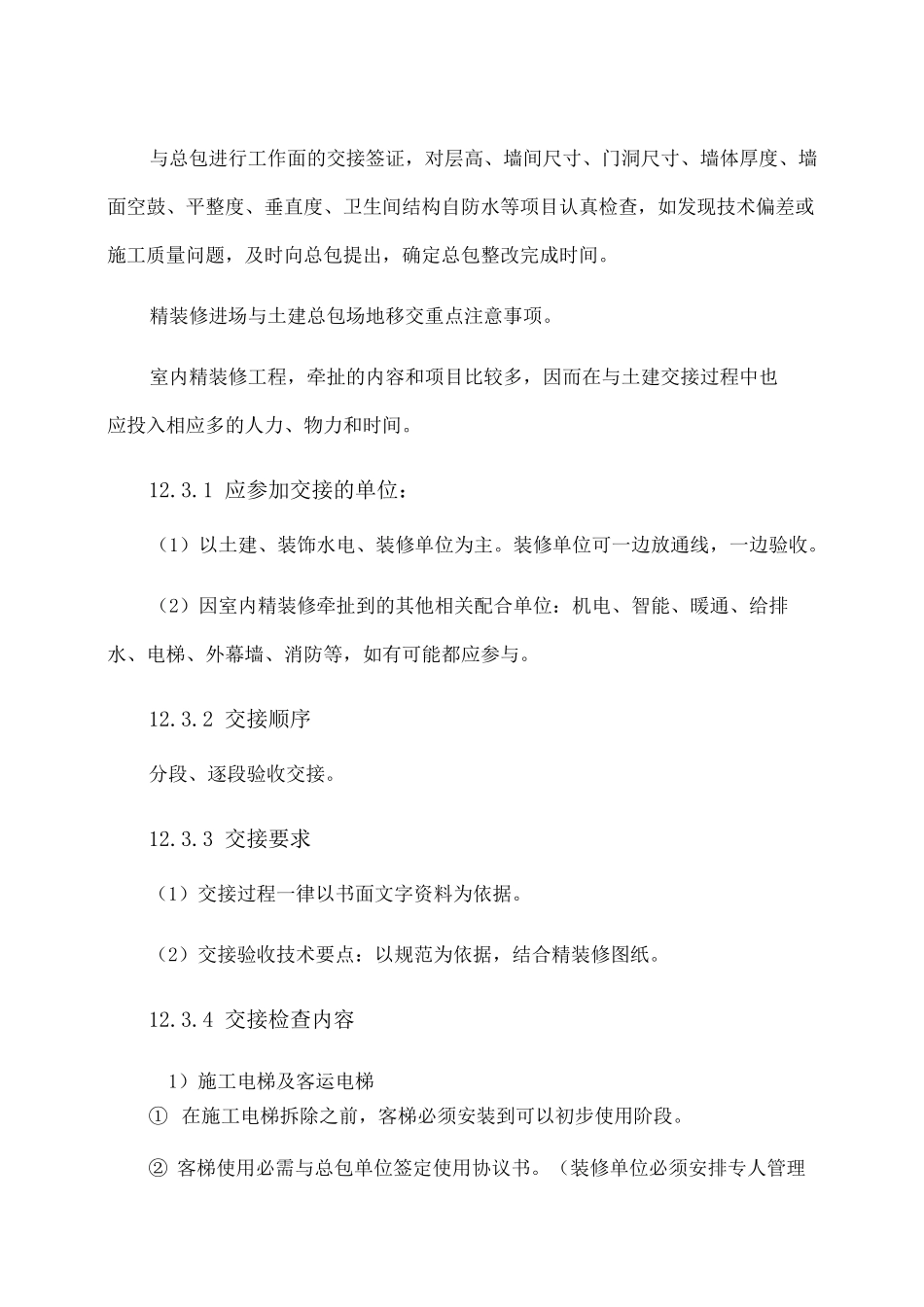

(5)积极协助业主处理一些力所能
