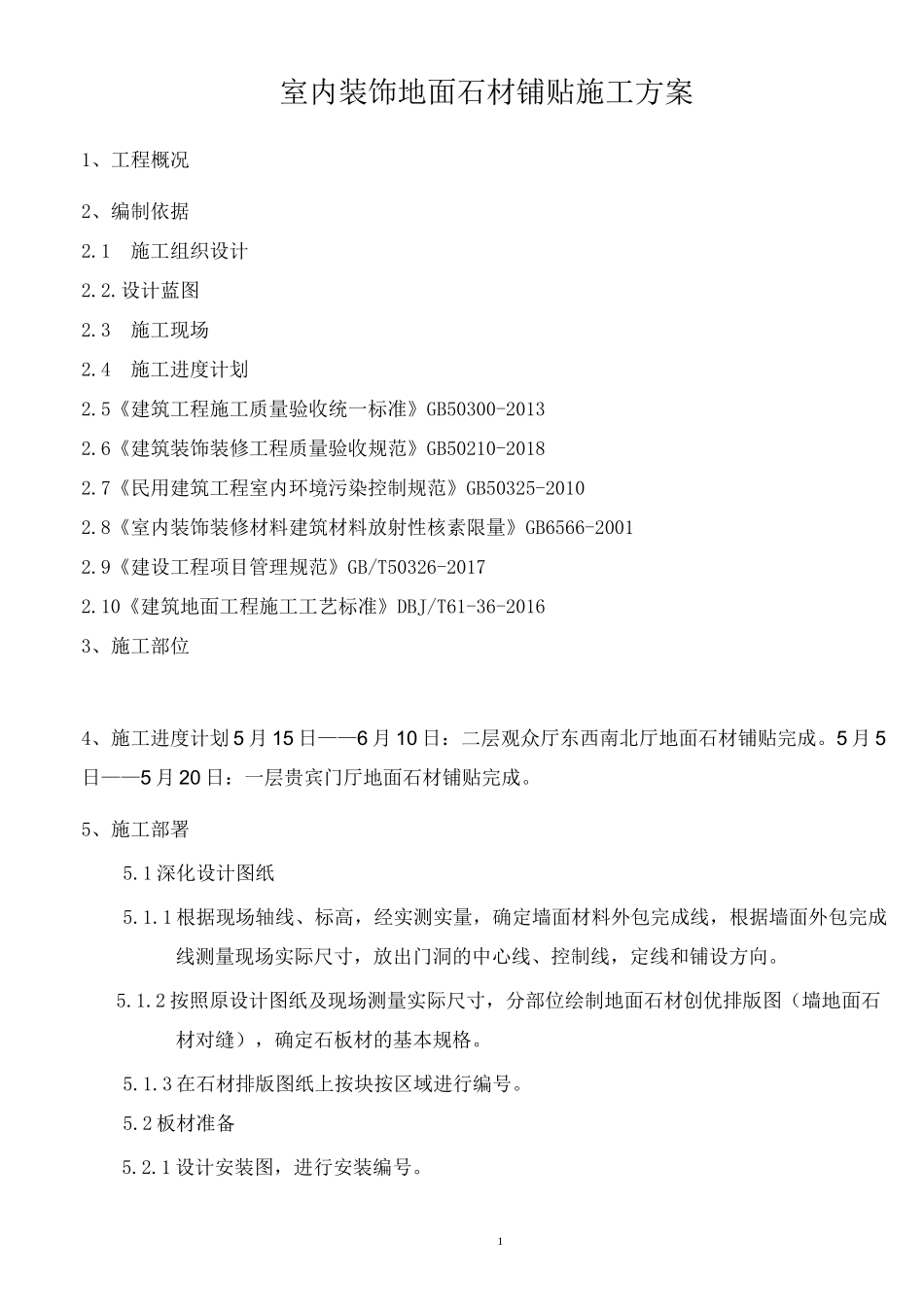

XXXX 项目室内装饰地面石材铺贴施工方案编制:审核:审批:2020 年 4 月1、工程概况 12、编制依据 13、施工部位 14、施工进度计划 15、施工部署 26、施工工艺 37、施工安全保证措施 48、施工质量保证措施 59、绿色文明施工及成品保护 610、质量记录 61室内装饰地面石材铺贴施工方案1、工程概况2、编制依据2.1施工组织设计2.2.设计蓝图2.3施工现场2.4施工进度计划2.5《建筑工程施工质量验收统一标准》GB50300-20132.6《建筑装饰装修工程质量验收规范》GB50210-20182.7《民用建筑工程室内环境污染控制规范》GB50325-20102.8《室内装饰装修材料建筑材料放射性核素限量》GB6566-20012.9《建设工程项目管理规范》GB/T50326-20172.10《建筑地面工程施工工艺标准》DBJ/T61-36-20163、施工部位4、施工进度计划 5 月 15 日——6 月 10 日:二层观众厅东西南北厅地面石材铺贴完成。5 月 5日——5 月 20 日:一层贵宾门厅地面石材铺贴完成。5、施工部署5.1 深化设计图纸5.1.1 根据现场轴线、标高,经实测实量,确定墙面材料外包完成线,根据墙面外包完成线测量现场实际尺寸,放出门洞的中心线、控制线,定线和铺设方向。5.1.2 按照原设计图纸及现场测量实际尺寸,分部位绘制地面石材创优排版图(墙地面石材对缝),确定石板材的基本规格。5.1.3 在石材排版图纸上按块按区域进行编号。5.2 板材准备5.2.1 设计安装图,进行安装编号。25.2.2 石材验收主要内容:A、根据石材排版编号图纸对其进行数量清点核对。B、石材的规格尺寸应该符合图纸和编码要求,石材厚度 25mm,公差符合有关标准、国家规范规定。C、检查石材的质量、平整度、表面有无破损、有无污染变色、缺棱掉角等不符合规定现象。检查二次加工工序质量,磨小斜边是否完成,防污剂是否干透,四边美纹纸是否完成,有无缺边。D、对符合标准的石材进行安装编号,用编号纸将编好的号贴在石材正面右上角,按施工时间要求,由搬运组送到安装位置。E、石材四周框边贴上美纹纸,宽 30mm,侧边紧贴 5mm,转入面板 25mm,以确保打胶封缝时符合标准。5.3 机械和工具准备水准仪、钢卷尺、水平尺、切割机、铁锹、水桶、铁抹子、刮杠、喷壶、橡皮锤、工具等5.4 作业条件准备5.4.1 材料检验已经完毕并符合要求。(本工程地面铺贴石材为花岗岩及人造石)5.4.2对所覆盖的隐蔽工程进行验收且合格,并进行隐蔽会签。5.4.3 施工前,应做好水平标志,以控制铺设的高度和厚度,可采...
