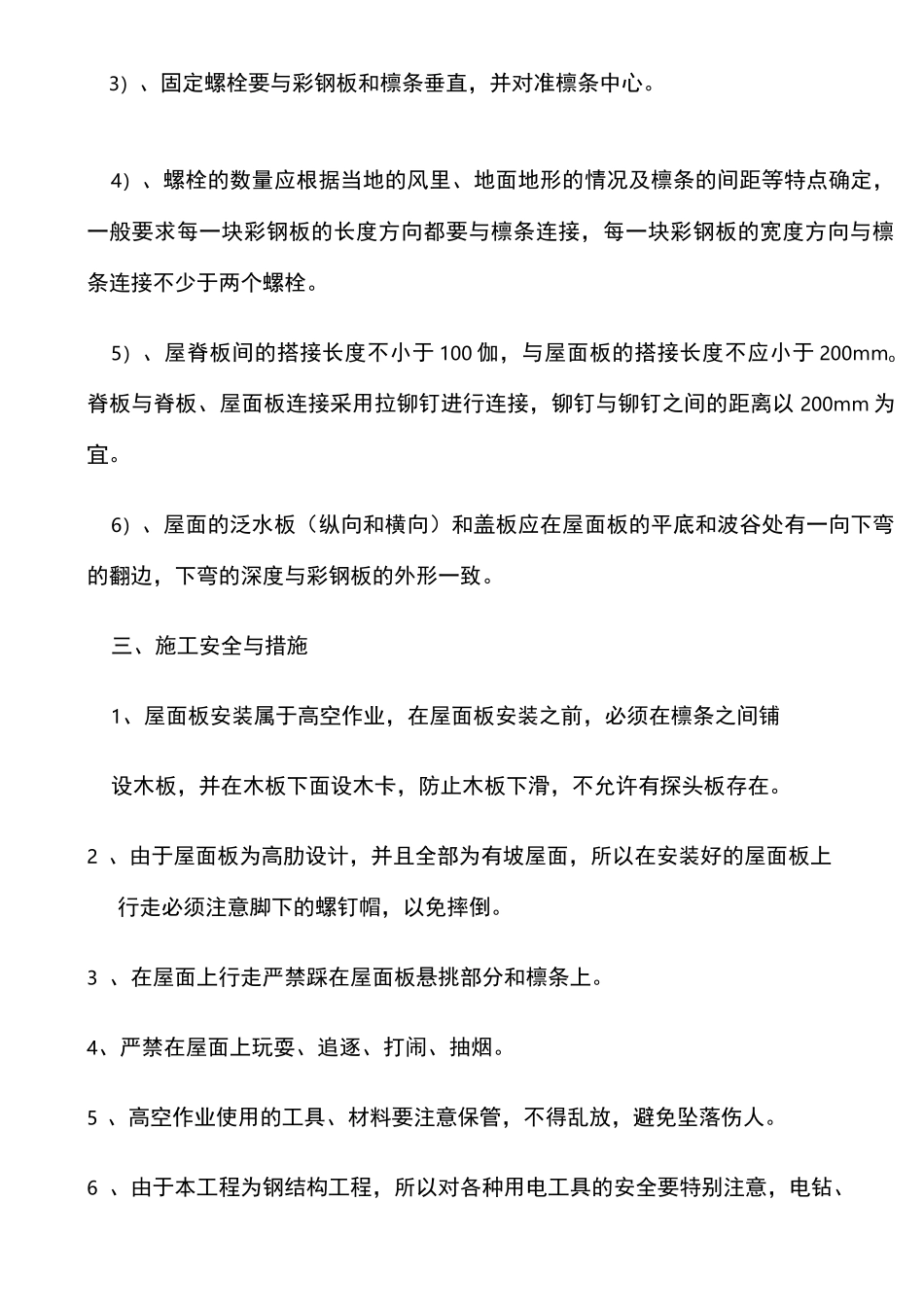

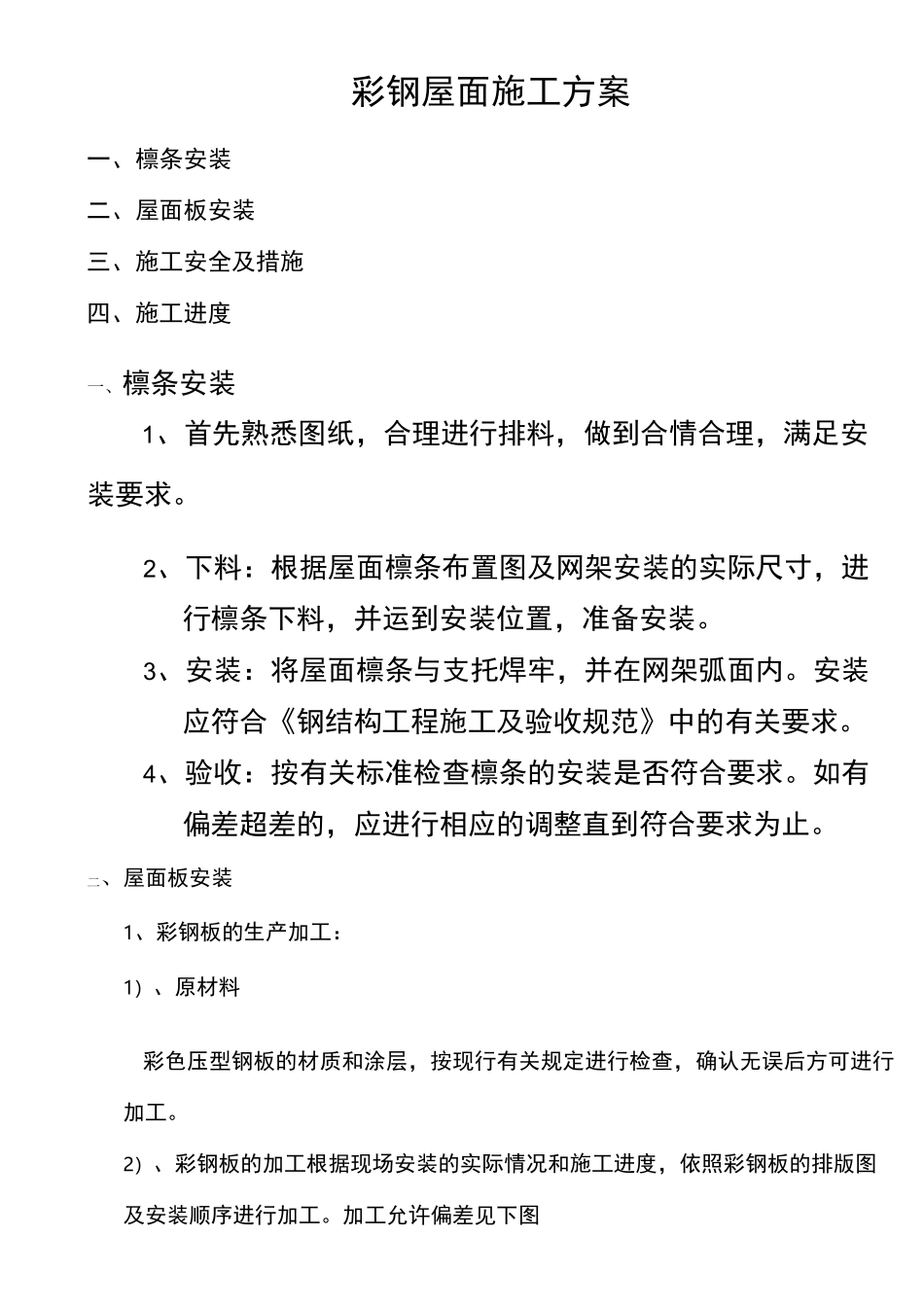

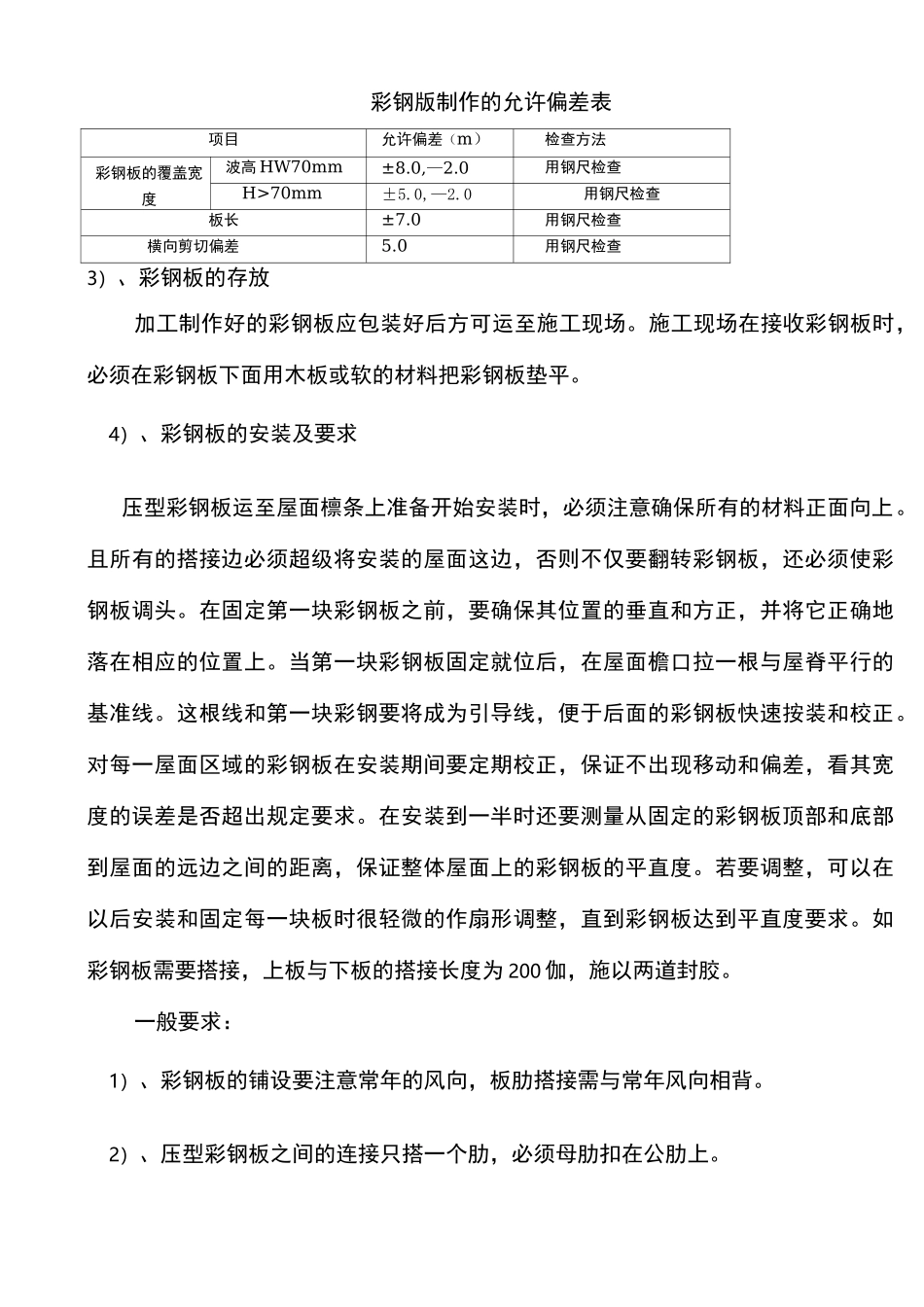

彩钢屋面施工方案一、檩条安装二、屋面板安装三、施工安全及措施四、施工进度一、檩条安装1、首先熟悉图纸,合理进行排料,做到合情合理,满足安装要求。2、下料:根据屋面檩条布置图及网架安装的实际尺寸,进行檩条下料,并运到安装位置,准备安装。3、安装:将屋面檩条与支托焊牢,并在网架弧面内。安装应符合《钢结构工程施工及验收规范》中的有关要求。4、验收:按有关标准检查檩条的安装是否符合要求。如有偏差超差的,应进行相应的调整直到符合要求为止。二、屋面板安装1、彩钢板的生产加工:1)、原材料彩色压型钢板的材质和涂层,按现行有关规定进行检查,确认无误后方可进行加工。2)、彩钢板的加工根据现场安装的实际情况和施工进度,依照彩钢板的排版图及安装顺序进行加工。加工允许偏差见下图彩钢版制作的允许偏差表项目允许偏差(m)检查方法彩钢板的覆盖宽度波高 HW70mm±8.0,—2.0用钢尺检查H>70mm±5.0,—2.0用钢尺检查板长±7.0用钢尺检查横向剪切偏差5.0用钢尺检查3)、彩钢板的存放加工制作好的彩钢板应包装好后方可运至施工现场。施工现场在接收彩钢板时,必须在彩钢板下面用木板或软的材料把彩钢板垫平。4)、彩钢板的安装及要求压型彩钢板运至屋面檩条上准备开始安装时,必须注意确保所有的材料正面向上。且所有的搭接边必须超级将安装的屋面这边,否则不仅要翻转彩钢板,还必须使彩钢板调头。在固定第一块彩钢板之前,要确保其位置的垂直和方正,并将它正确地落在相应的位置上。当第一块彩钢板固定就位后,在屋面檐口拉一根与屋脊平行的基准线。这根线和第一块彩钢要将成为引导线,便于后面的彩钢板快速按装和校正。对每一屋面区域的彩钢板在安装期间要定期校正,保证不出现移动和偏差,看其宽度的误差是否超出规定要求。在安装到一半时还要测量从固定的彩钢板顶部和底部到屋面的远边之间的距离,保证整体屋面上的彩钢板的平直度。若要调整,可以在以后安装和固定每一块板时很轻微的作扇形调整,直到彩钢板达到平直度要求。如彩钢板需要搭接,上板与下板的搭接长度为 200 伽,施以两道封胶。一般要求:1)、彩钢板的铺设要注意常年的风向,板肋搭接需与常年风向相背。2)、压型彩钢板之间的连接只搭一个肋,必须母肋扣在公肋上。3)、固定螺栓要与彩钢板和檩条垂直,并对准檩条中心。4)、螺栓的数量应根据当地的风里、地面地形的情况及檩条的间距等特点确定,一般要求每一块彩钢板的长度方向都要与檩条连接,每一块彩钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

彩钢屋面施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
