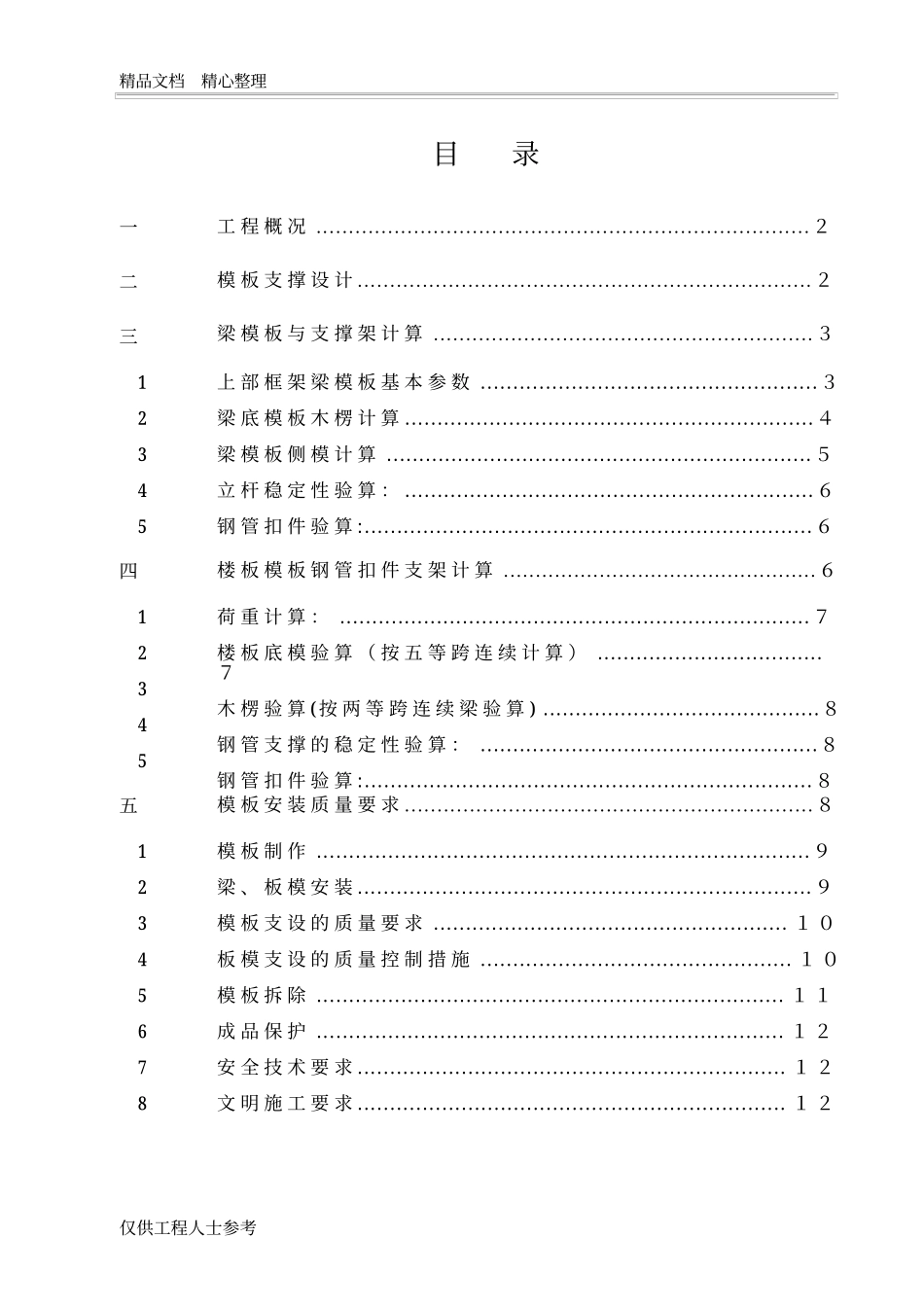

精品文档精心整理目录一二三工程概况............................................................................2模板支撑设计......................................................................2梁模板与支撑架计算...........................................................312345上部框架梁模板基本参数....................................................3梁底模板木楞计算...............................................................4梁模板侧模计算..................................................................5立杆稳定性验算:...............................................................6钢管扣件验算:.....................................................................6四楼板模板钢管扣件支架计算.................................................612345荷重计算:.........................................................................7楼板底模验算(按五等跨连续计算)...................................7木楞验算(按两等跨连续梁验算)...........................................8钢管支撑的稳定性验算:....................................................8钢管扣件验算:.....................................................................8五模板安装质量要求...............................................................812345678模板制作............................................................................9梁、板模安装......................................................................9模板支设的质量要求.......................................................10板模支设的质量控制措施................................................10模板拆除........................................................................11成品保护........................................................................12安全技术要求..................................................................12文明施工要求..................................................................12仅供工程人士参考精品文档精心整理1.11.21.3工程名称:3M中国有限公司新桥生产用房扩建项目。工程地点:中国上海松江区新桥镇民益路38号3M新桥工厂内。结构类型:桩基独立承台,现浇钢筋砼框架结构,整体二层(局部三层)。1.41.5建筑面积:13194平方米。工程概况:本工程930厂房在2-15轴交E-D轴位置有一高跨框架梁结构,高度为12.50米,长度为85.50米,宽度为18.50米,跨度纵向为2跨,分别为7.50米及11.00米,横向每跨为8.10米,主梁最大截面为400×900,次梁为300×660,现浇板厚度为160。二模板支撑设计1.11.2设计原则:本方案针对12.50米高度现浇梁、板模板体系设计。框架梁、板模板及其支撑体系:模板采用优质木层板,层板厚19mm,背楞采用50×100松木方,龙骨采用Φ48×3.5mm厚钢管,龙骨支撑于地坪混凝土垫层敷设的50×200的木板上。梁、墙拉接体系:采用Φ12mm圆钢作为对拉螺杆。1.31.4梁模板背楞使用的50×100松木方,梁下杆纵向间距为1000,横向间距为800,梁模下横向立放50×100方木间距为300,侧模采用斜撑加围楞的施工方法:沿梁高间隔300平放木方加固侧模,用间距500的短立杆联斜撑顶紧方木,并加设Φ12对拉螺杆,间距为1000,斜撑与内架连为整体,斜撑沿梁纵向500布置,梁跨度大于或等于4米时应按3‰起拱,厚度为160的混凝土板底模采用水平横杆上立放50×100方木,间距为400上面满钉胶合板,板下立杆间距为1000×1000,梁板模板支撑立杆必须抄平加垫,使立杆受力均匀。另外梁高大于或等于700的梁应先安装一侧模板,待梁钢筋绑扎完后再封钉另一侧模板。仅供工程人士参考精品文档精心整理1.5本工程梁板混凝土采用泵送混凝土,输送砼时在泵管经过的地方,梁下架体要加固,泵体不能直接放置在模板上,必须设置马凳。另外内架纵横...
