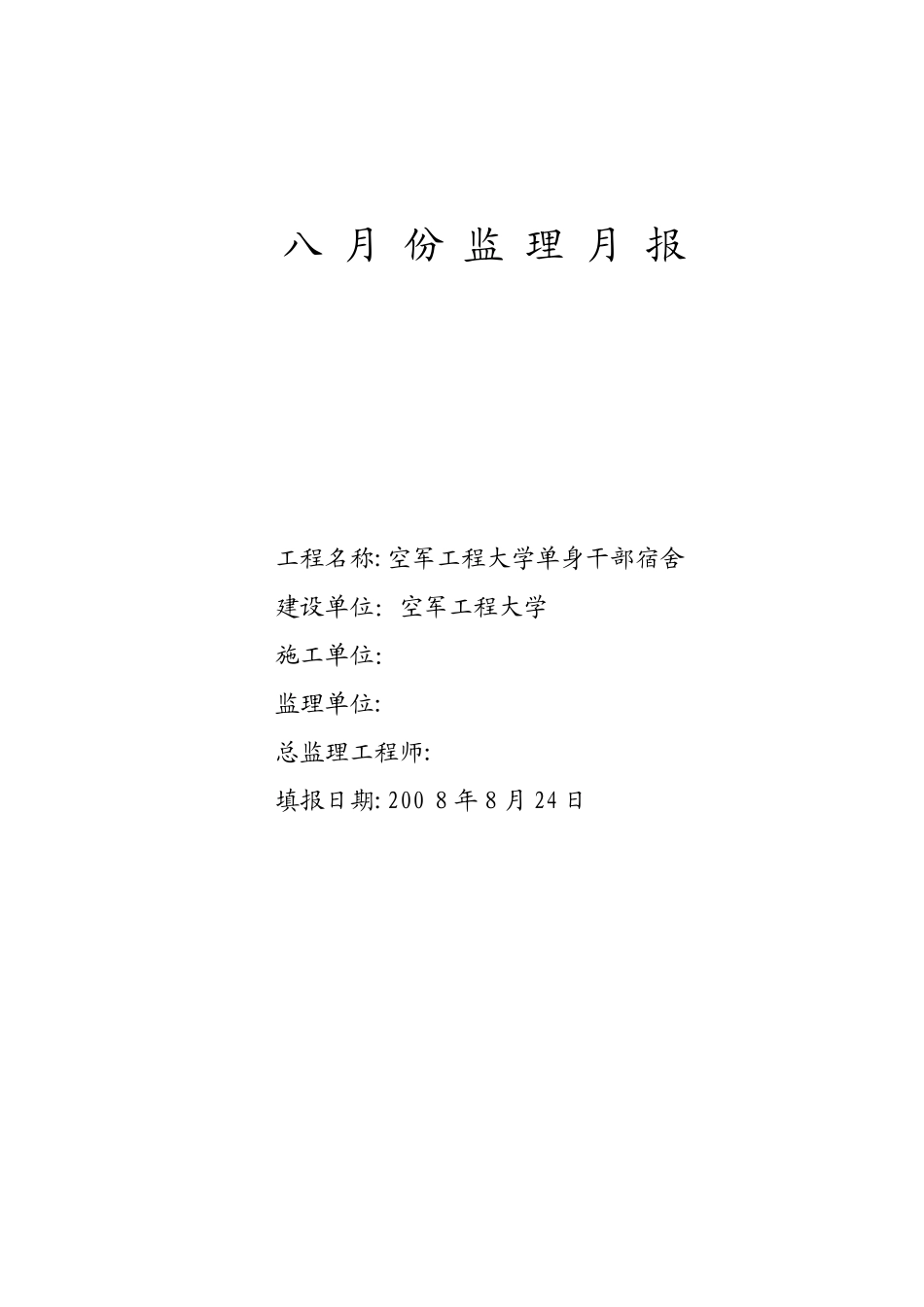

八 月 份 监 理 月 报工程名称:空军工程大学单身干部宿舍建设单位:空军工程大学施工单位:监理单位:总监理工程师:填报日期:200 8年8月 24 日本月工程概况本月进行了工程的招投标会议及施工准备

本月形象进度1、 完成基坑的开挖与部分天然级配砂砾石的回填;2、 完成部分现场临建设施及场地平整填
工程进度本月实际完成情况与计划进度比较 砂石垫层回填进度偏慢
对进度完成情况及采取措施效果分析 主要原因是施工前期准备不够充足,劳动力不能满足施工要求,督促施工单位改善,但施工单位为提供总进度计划,无法进行进度分析

工程质量本月工程质量情况分析 总体质量较好,定位放线、标高准确,砂石层回填密实,能够满足设计与施工验收规范要求,本月无工程质量事故发生
本月采取的工程质量措施及效果 复核±0
000,考察砂石料,考察试验室,进行砂石回填的验收,效果较好
工程量计算与工程款支付工程量审核情况 本月未进行工程量审核
工程量审批情况及月支付情况 本月未审批工程量和月支付
工程款支付情况分析 未签署工程款凭证
本月采取的措施及效果 无
合 同 其他 事 项的 处 理情况工程变更 地基持力层改为砂层,防水材料改为SBC120,普探取消改为钎探
工程延期 无法判别费用索赔 无费用索赔申请本月监理小结对本月进度、质量、工程款支付等方面情况的综合评价进度略慢,质量发展不平衡,通过指挥部的督促,监理的协调,施工单位的努力,可以进一步保证工程的顺利进行
本月监理工作情况本月的监理工作做要体现在对工程技术文件的熟悉,编写监理规划、监理细则,复核标高,考察材料与实验室,规定和落实监理工作制度与程序,检查与验收工序质量
有关本工程的意见与建议建议业主继续完成三通一平,保持半个月支付一次工程进度款,检查落实提高施工单位的技术实力
下月监理工作的重点继续进行对工程技术文件的熟悉,抽检进场材料的质量,继续进行定位
