树脂瓦施工方案一、安装工具及配件1、工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机
2、配件:防水圈、保护垫、自攻钉、自攻木螺丝、不锈钢角钩、防水帽
3、附料:树脂胶、树脂粉,(施工中出现钻孔钻错现象将两种资料拌合后增添)
二、屋面要求1、坡度树脂瓦适用于坡度为20~80度的坡屋面
2、檩条树脂瓦骨架采用30×30×1
5方管间距660--750㎜
三、树脂瓦安装1、放线安装前应依照现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到雅观收效(四坡屋面放线表示图)
2、安装主瓦两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装(表示图)
第一张瓦的安装最为重要,必然要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,地址摆正后,在最下端檩条和瓦的中心地址(波峰)处将瓦固定(表示图)
为防范单向搭接造成的倾斜和不平展现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推(表示图)
安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全(表示图)
纵向安装要搭接瓦的一个节长(表示图)

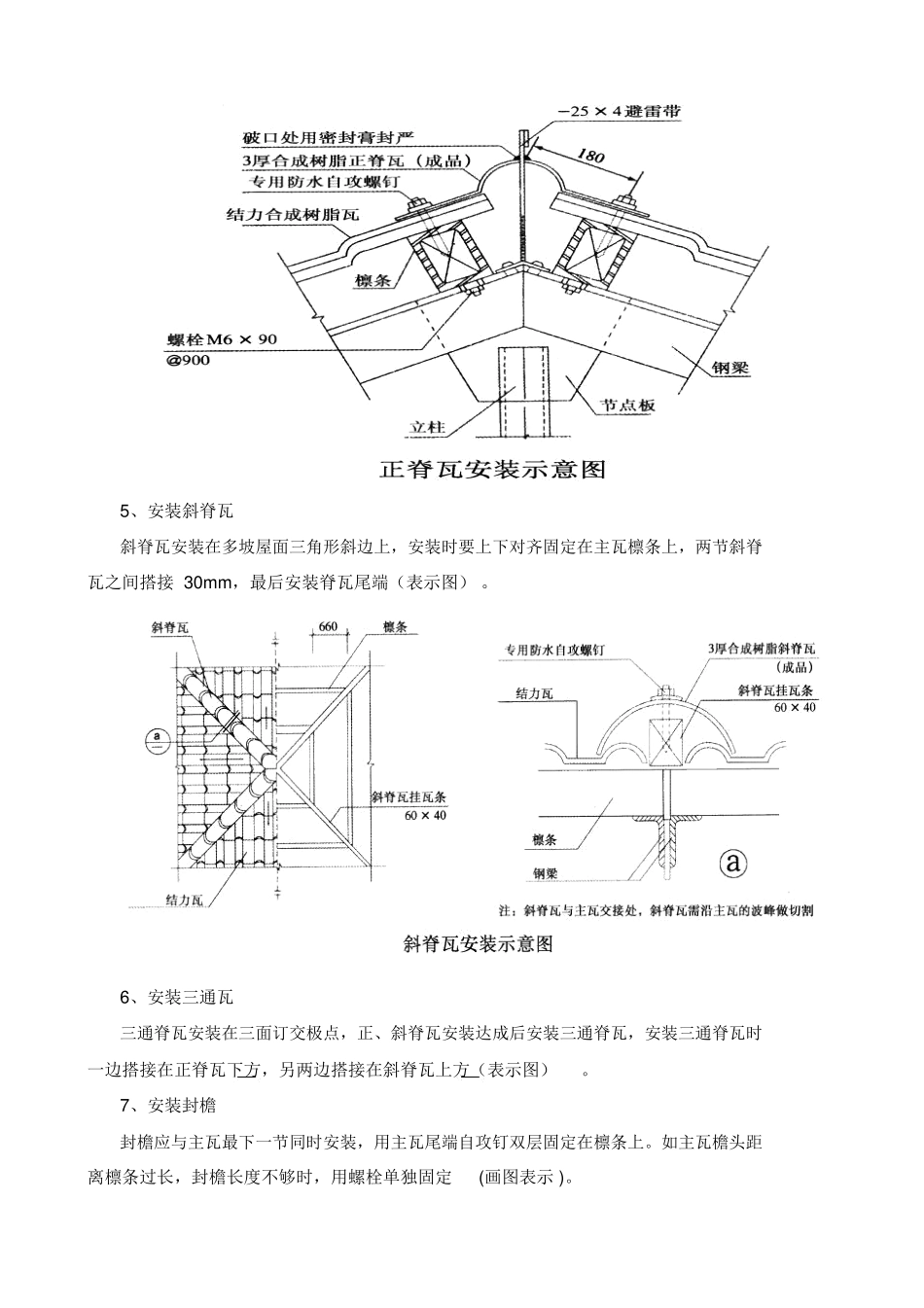

两坡屋面主瓦安装应两侧同步进行,以保证正脊瓦安装的波峰切合(表示图)

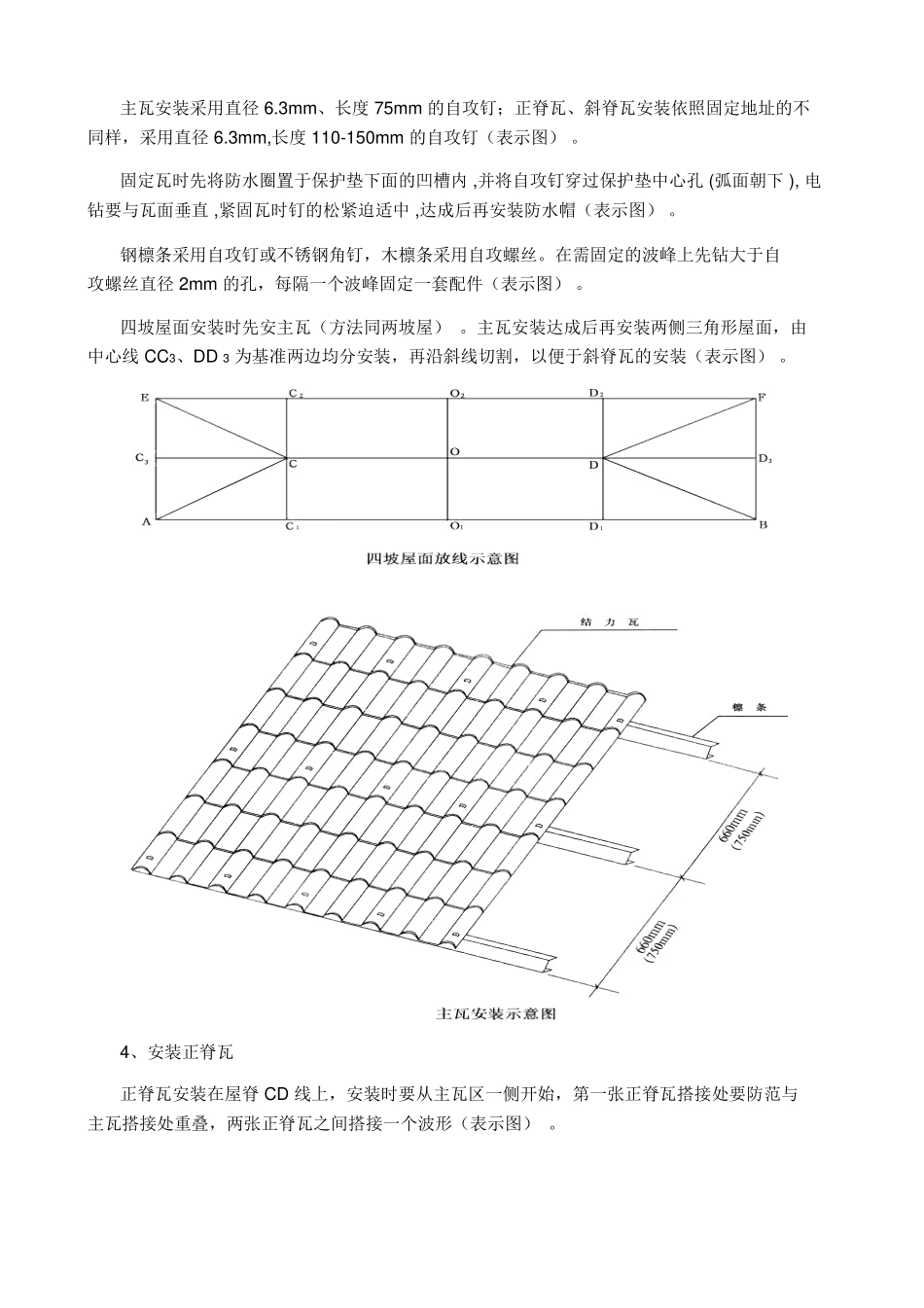

主瓦安装采用直径6
3mm、长度75mm的自攻钉;正脊瓦、斜脊瓦安装依照固定地址的不同样,采用直径6
3mm,长度110-150mm的自攻钉(表示图)
固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧迫适中,达成后再安装防水帽(表示图)
钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝
在需固定的波峰上先钻大于自攻
