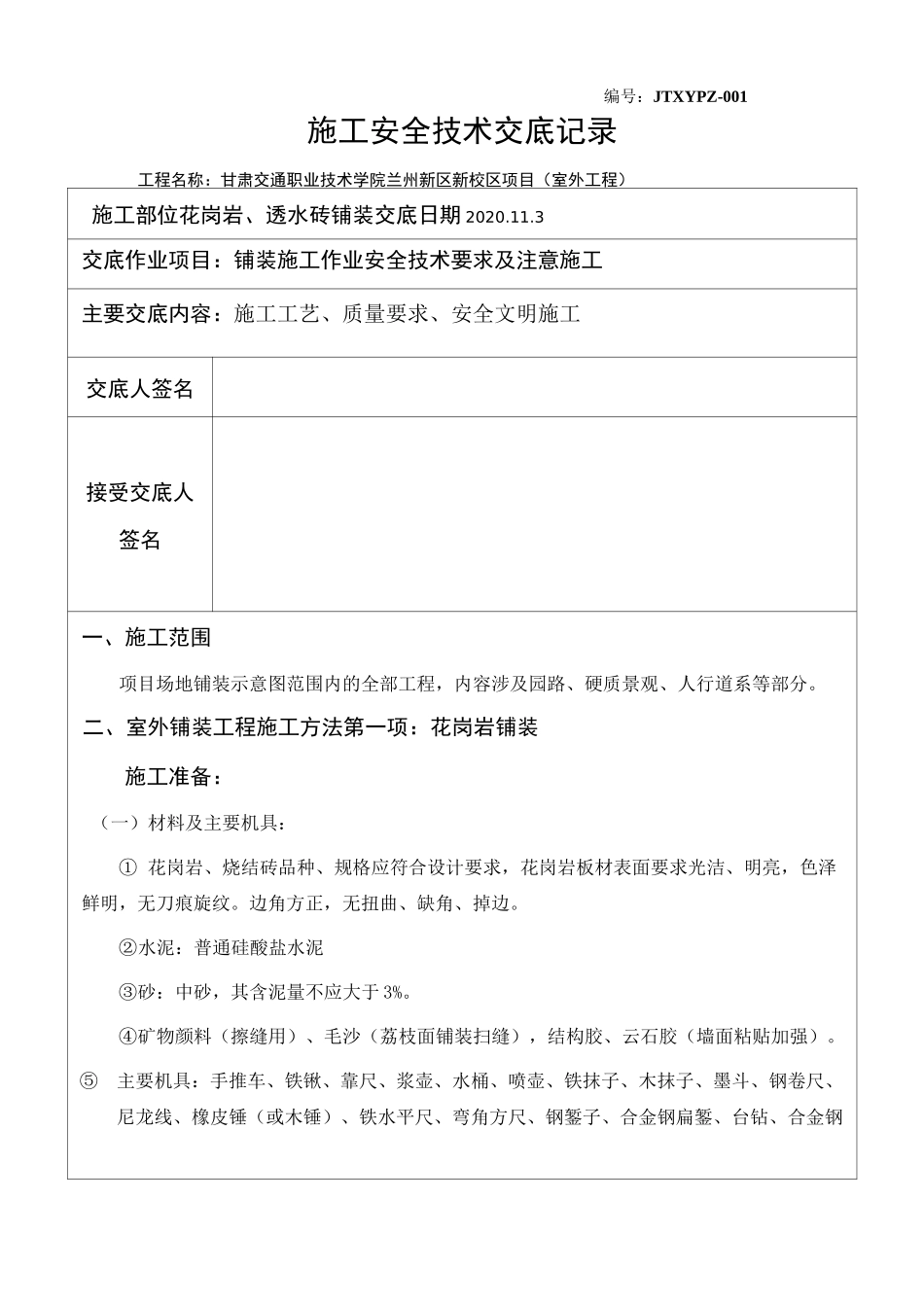

编号:JTXYPZ-001施工安全技术交底记录工程名称:甘肃交通职业技术学院兰州新区新校区项目(室外工程)施工部位花岗岩、透水砖铺装交底日期 2020
3交底作业项目:铺装施工作业安全技术要求及注意施工主要交底内容:施工工艺、质量要求、安全文明施工交底人签名接受交底人签名一、施工范围项目场地铺装示意图范围内的全部工程,内容涉及园路、硬质景观、人行道系等部分
二、室外铺装工程施工方法第一项:花岗岩铺装施工准备:(一)材料及主要机具:① 花岗岩、烧结砖品种、规格应符合设计要求,花岗岩板材表面要求光洁、明亮,色泽鲜明,无刀痕旋纹
边角方正,无扭曲、缺角、掉边
②水泥:普通硅酸盐水泥③砂:中砂,其含泥量不应大于 3%
④矿物颜料(擦缝用)、毛沙(荔枝面铺装扫缝),结构胶、云石胶(墙面粘贴加强)

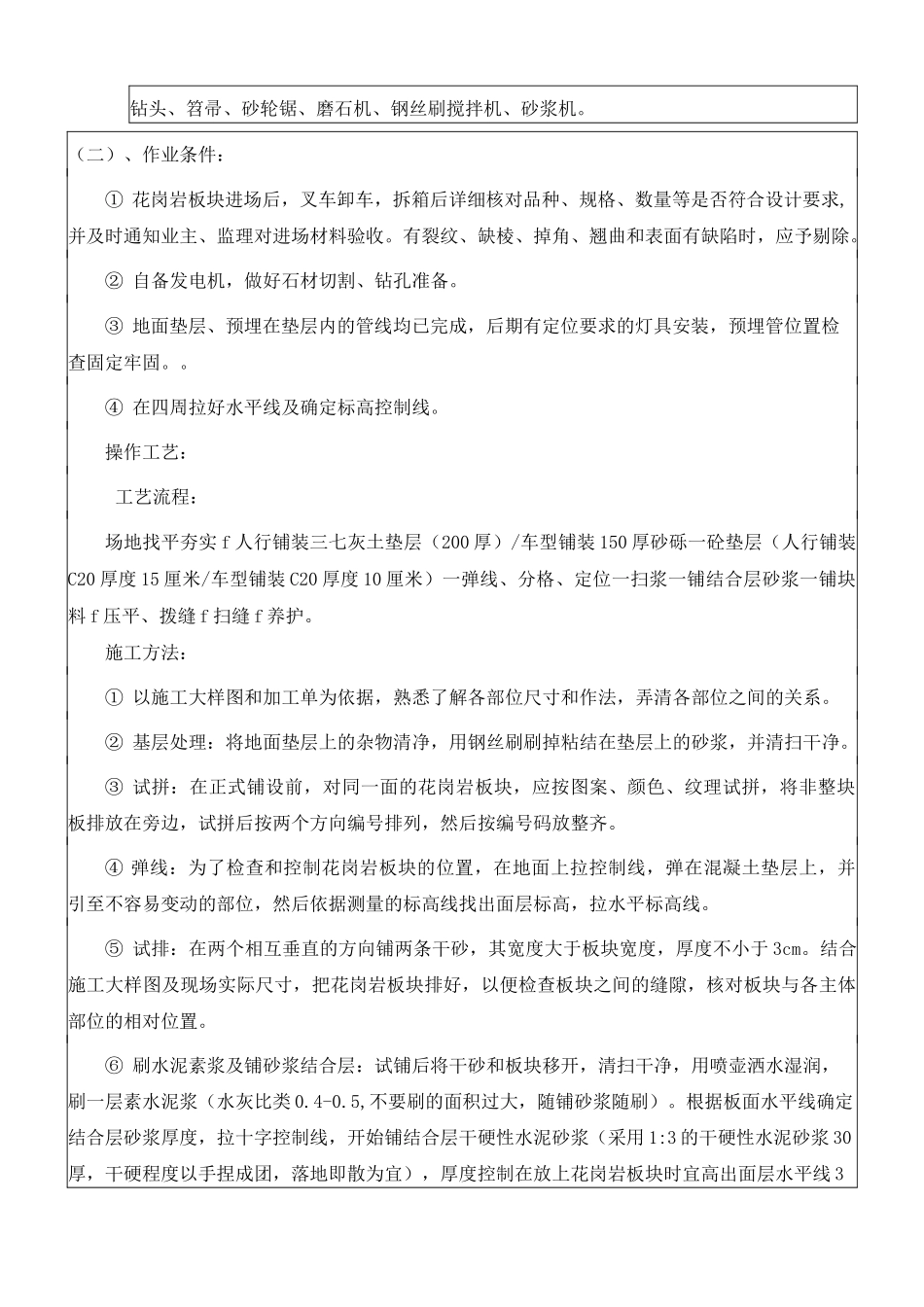

⑤主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷搅拌机、砂浆机
(二)、作业条件:① 花岗岩板块进场后,叉车卸车,拆箱后详细核对品种、规格、数量等是否符合设计要求,并及时通知业主、监理对进场材料验收
有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除
② 自备发电机,做好石材切割、钻孔准备
③ 地面垫层、预埋在垫层内的管线均已完成,后期有定位要求的灯具安装,预埋管位置检查固定牢固
④ 在四周拉好水平线及确定标高控制线
操作工艺:工艺流程:场地找平夯实 f 人行铺装三七灰土垫层(200 厚)/车型铺装 150 厚砂砾一砼垫层(人行铺装C20 厚度 15 厘米/车型铺装 C20 厚度 10 厘米)一弹线、分格、定位一扫浆一铺结合层砂浆一铺块料 f 压平、拨缝 f 扫缝 f 养护

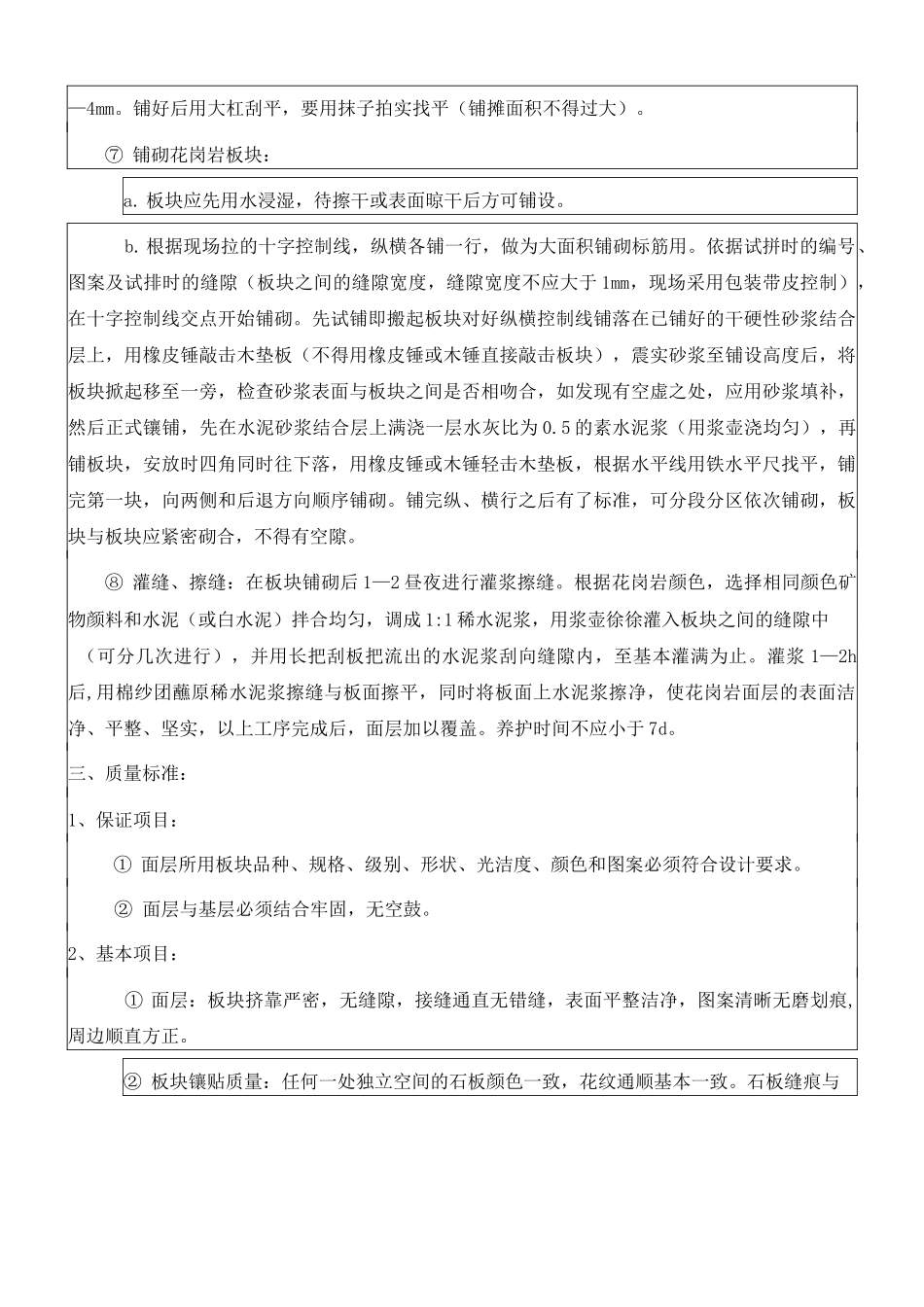

施工方法:① 以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄
