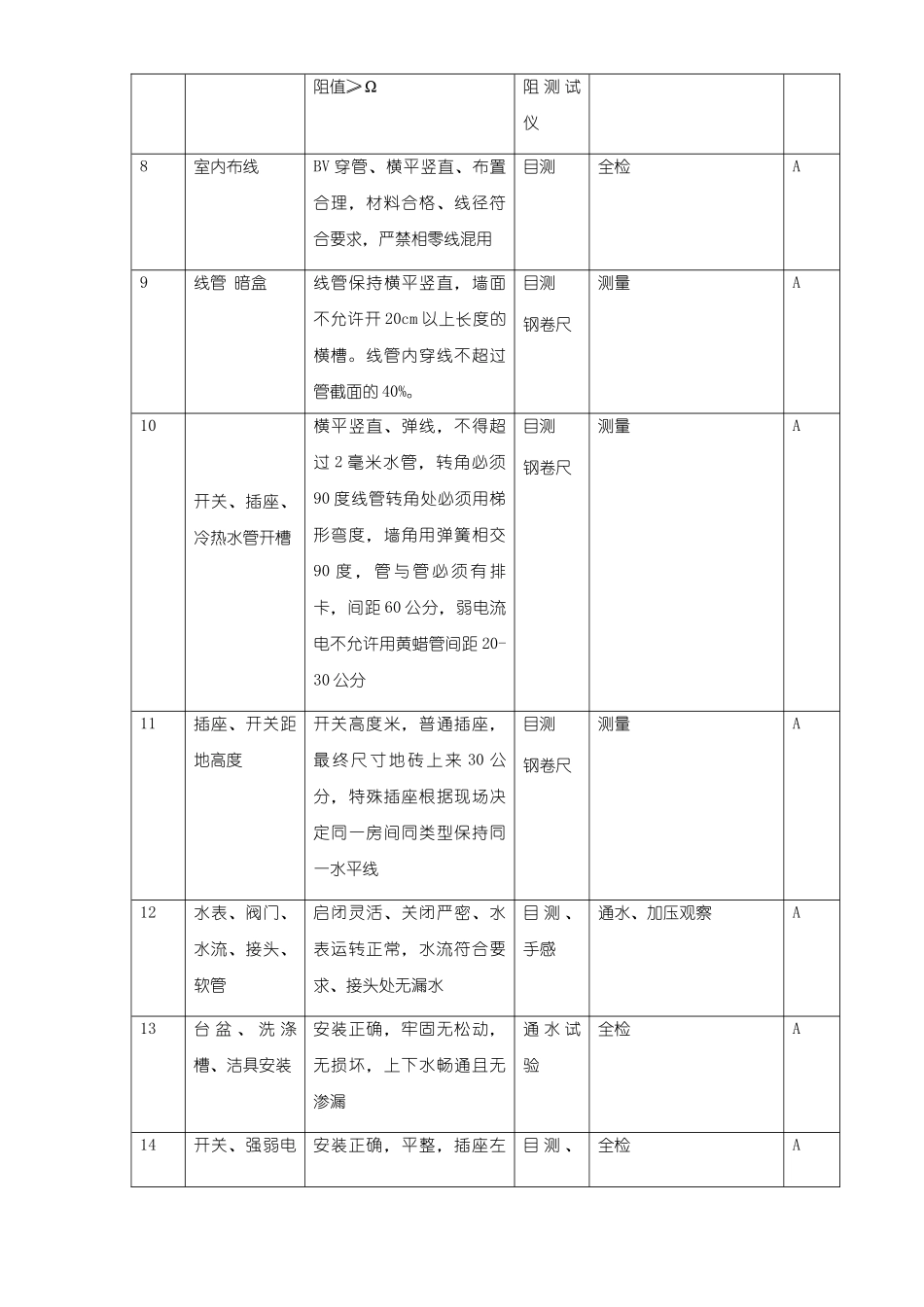

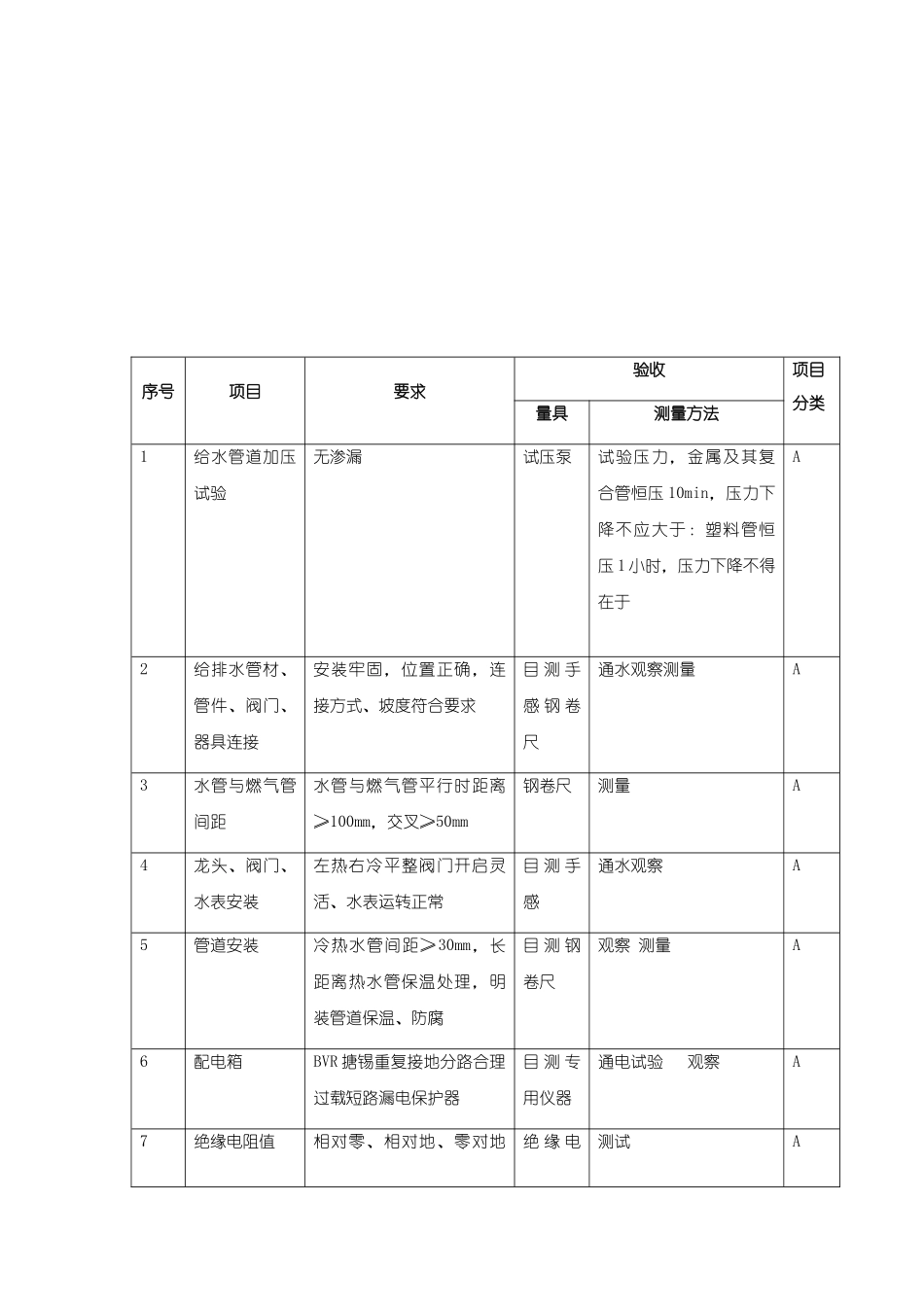

一、水电验收标准及方法序号项目要求验收项目分类量具测量方法1给水管道加压试验无渗漏试压泵试验压力,金属及其复合管恒压10min,压力下降不应大于:塑料管恒压1小时,压力下降不得在于A2给排水管材、管件、阀门、器具连接安装牢固,位置正确,连接方式、坡度符合要求目测手感钢卷尺通水观察测量A3水管与燃气管间距水管与燃气管平行时距离≥100mm,交叉≥50mm钢卷尺测量A4龙头、阀门、水表安装左热右冷平整阀门开启灵活、水表运转正常目测手感通水观察A5管道安装冷热水管间距≥30mm,长距离热水管保温处理,明装管道保温、防腐目测钢卷尺观察测量A6配电箱BVR搪锡重复接地分路合理过载短路漏电保护器目测专用仪器通电试验观察A7绝缘电阻值相对零、相对地、零对地绝缘电测试A阻值≥Ω阻测试仪8室内布线BV穿管、横平竖直、布置合理,材料合格、线径符合要求,严禁相零线混用目测全检A9线管暗盒线管保持横平竖直,墙面不允许开20cm以上长度的横槽
线管内穿线不超过管截面的40%
目测钢卷尺测量A10开关、插座、冷热水管开槽横平竖直、弹线,不得超过2毫米水管,转角必须90度线管转角处必须用梯形弯度,墙角用弹簧相交90度,管与管必须有排卡,间距60公分,弱电流电不允许用黄蜡管间距20-30公分目测钢卷尺测量A11插座、开关距地高度开关高度米,普通插座,最终尺寸地砖上来30公分,特殊插座根据现场决定同一房间同类型保持同一水平线目测钢卷尺测量A12水表、阀门、水流、接头、软管启闭灵活、关闭严密、水表运转正常,水流符合要求、接头处无漏水目测、手感通水、加压观察A13台盆、洗涤槽、洁具安装安装正确,牢固无松动,无损坏,上下水畅通且无渗漏通水试验全检A14开关、强弱电安装正确,平整,插座左目测、全检A插座、灯具零右相上接地,灯具安装牢固专用测试仪二、泥工验收标准及方法序号项目质量要求及允许偏差验收方法项目分类量具测量
