八街还迁住宅小区室外排水工程化粪池施工方案1一、工程概况 2二、化粪池安装 2三、安全施工措施及预案 4四、文明施工措施 6五、成品保护 62、工程概况本工程位于八街还迁小区内,由化粪池进水设计及原地面高程确定,化粪池基坑开挖深度平均为 4

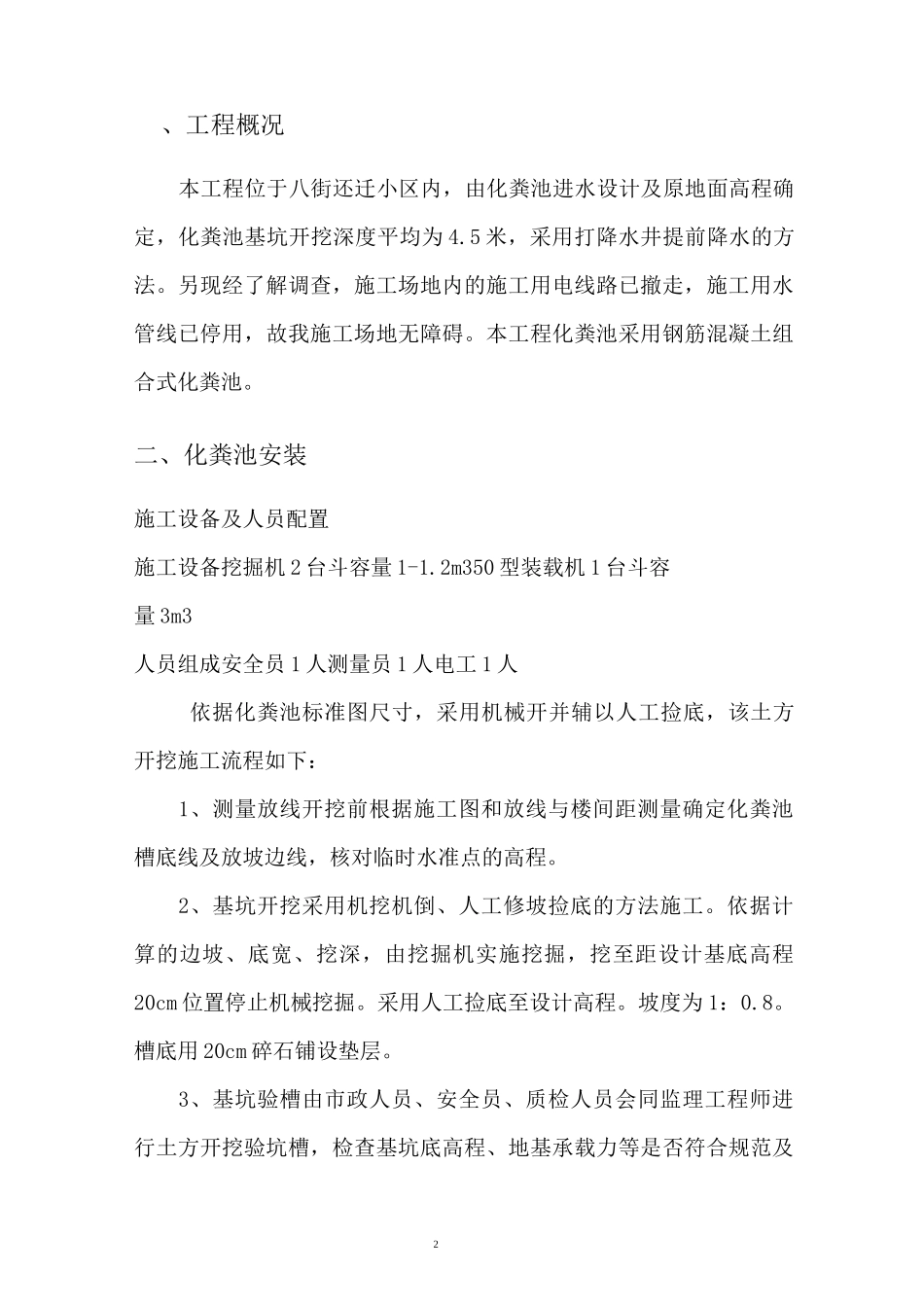

5 米,采用打降水井提前降水的方法
另现经了解调查,施工场地内的施工用电线路已撤走,施工用水管线已停用,故我施工场地无障碍
本工程化粪池采用钢筋混凝土组合式化粪池
二、化粪池安装施工设备及人员配置施工设备挖掘机 2 台斗容量 1-1
2m350 型装载机 1 台斗容量 3m3人员组成安全员 1 人测量员 1 人电工 1 人依据化粪池标准图尺寸,采用机械开并辅以人工捡底,该土方开挖施工流程如下:1、测量放线开挖前根据施工图和放线与楼间距测量确定化粪池槽底线及放坡边线,核对临时水准点的高程
2、基坑开挖采用机挖机倒、人工修坡捡底的方法施工
依据计算的边坡、底宽、挖深,由挖掘机实施挖掘,挖至距设计基底高程20cm 位置停止机械挖掘
采用人工捡底至设计高程
坡度为 1:0
槽底用 20cm 碎石铺设垫层
3、基坑验槽由市政人员、安全员、质检人员会同监理工程师进行土方开挖验坑槽,检查基坑底高程、地基承载力等是否符合规范及3设计要求,验坑槽合格后方能进行下一道工序
4、化粪池安装① 由于预制钢筋混凝土组合式化粪池体积及重量皆较大故安装时需采用起重机配合专业安装人员施工化粪池安装完成经过验收合格后方可进行隐蔽
②为避免土方回填过程中对已安装完毕的成品化粪池产生扰动移位现象我施工方采用分步回填③化粪池安装过程中安排专职测量人员对标高进行测量和复核严格控制化粪池进出口标高合符相关设计及图纸要求5、土方回填(1)开挖基坑边口(含坑底预留工作面)至钢筋砼化粪池池壁间以及化粪池盖板顶与检查井周边均采用机械上土或转土,安排人工分层摊铺,在人工配合机械夯实的方
