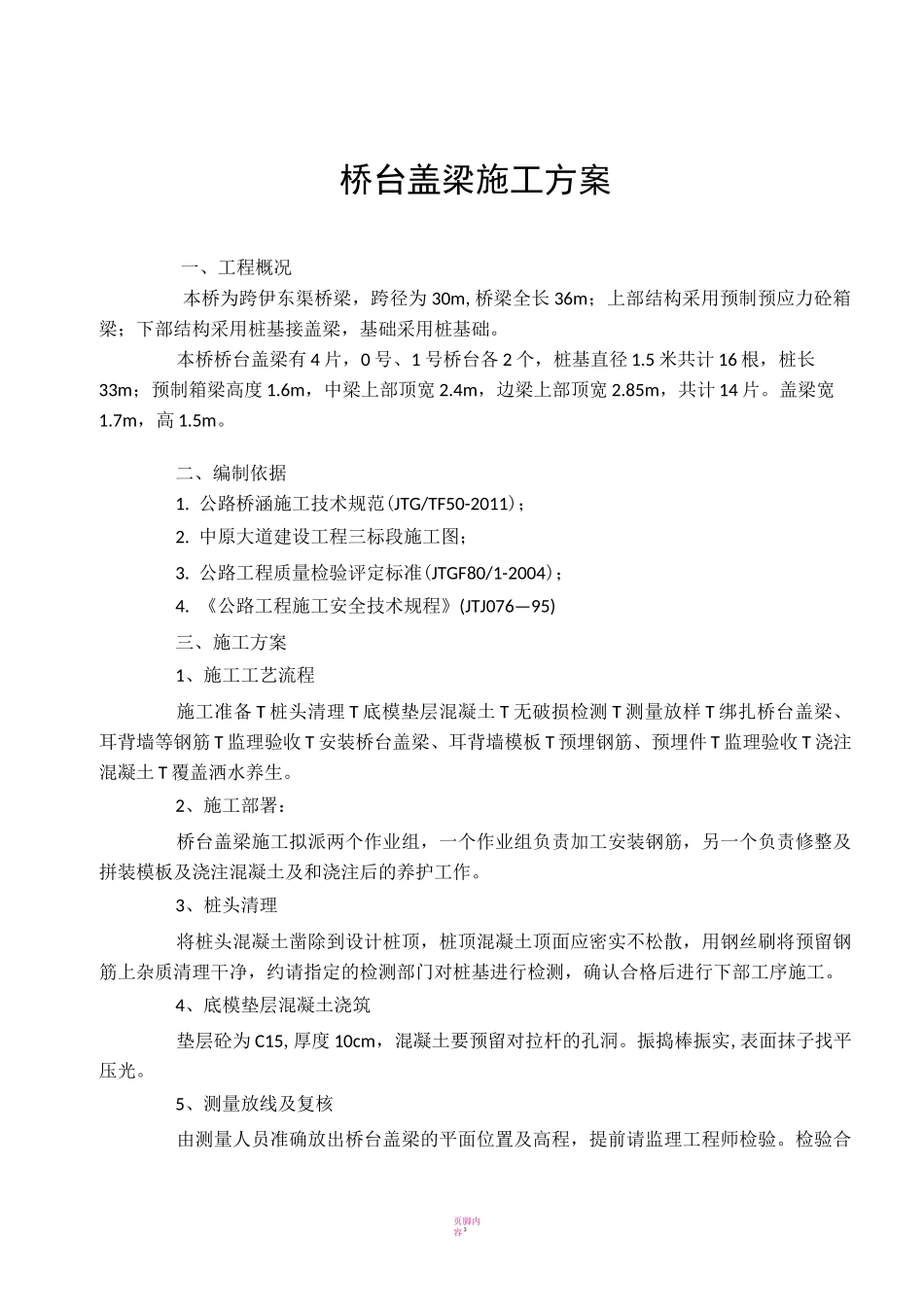

页脚内容 1桥台盖梁施工方案编制审核审定分项工程施工组织设计页脚内容 2页脚内容 3桥台盖梁施工方案一、工程概况本桥为跨伊东渠桥梁,跨径为 30m,桥梁全长 36m;上部结构采用预制预应力砼箱梁;下部结构采用桩基接盖梁,基础采用桩基础
本桥桥台盖梁有 4 片,0 号、1 号桥台各 2 个,桩基直径 1
5 米共计 16 根,桩长33m;预制箱梁高度 1
6m,中梁上部顶宽 2
4m,边梁上部顶宽 2
85m,共计 14 片
7m,高 1
二、编制依据1
公路桥涵施工技术规范(JTG/TF50-2011);2
中原大道建设工程三标段施工图;3
公路工程质量检验评定标准(JTGF80/1-2004);4
《公路工程施工安全技术规程》(JTJ076—95)三、施工方案1、施工工艺流程施工准备 T 桩头清理 T 底模垫层混凝土 T 无破损检测 T 测量放样 T 绑扎桥台盖梁、耳背墙等钢筋 T 监理验收 T 安装桥台盖梁、耳背墙模板 T 预埋钢筋、预埋件 T 监理验收 T 浇注混凝土 T 覆盖洒水养生
2、施工部署:桥台盖梁施工拟派两个作业组,一个作业组负责加工安装钢筋,另一个负责修整及拼装模板及浇注混凝土及和浇注后的养护工作
3、桩头清理将桩头混凝土凿除到设计桩顶,桩顶混凝土顶面应密实不松散,用钢丝刷将预留钢筋上杂质清理干净,约请指定的检测部门对桩基进行检测,确认合格后进行下部工序施工
4、底模垫层混凝土浇筑垫层砼为 C15,厚度 10cm,混凝土要预留对拉杆的孔洞
振捣棒振实,表面抹子找平压光
5、测量放线及复核由测量人员准确放出桥台盖梁的平面位置及高程,提前请监理工程师检验
检验合分项工程施工组织设计页脚内容 4格后,做出标记,注意保护
6、钢筋加工及绑扎6
1 钢筋进场后检查出厂合格证、外观质量,并取样做钢筋性能试验,报监理工程师审批
钢筋的调直、切断
