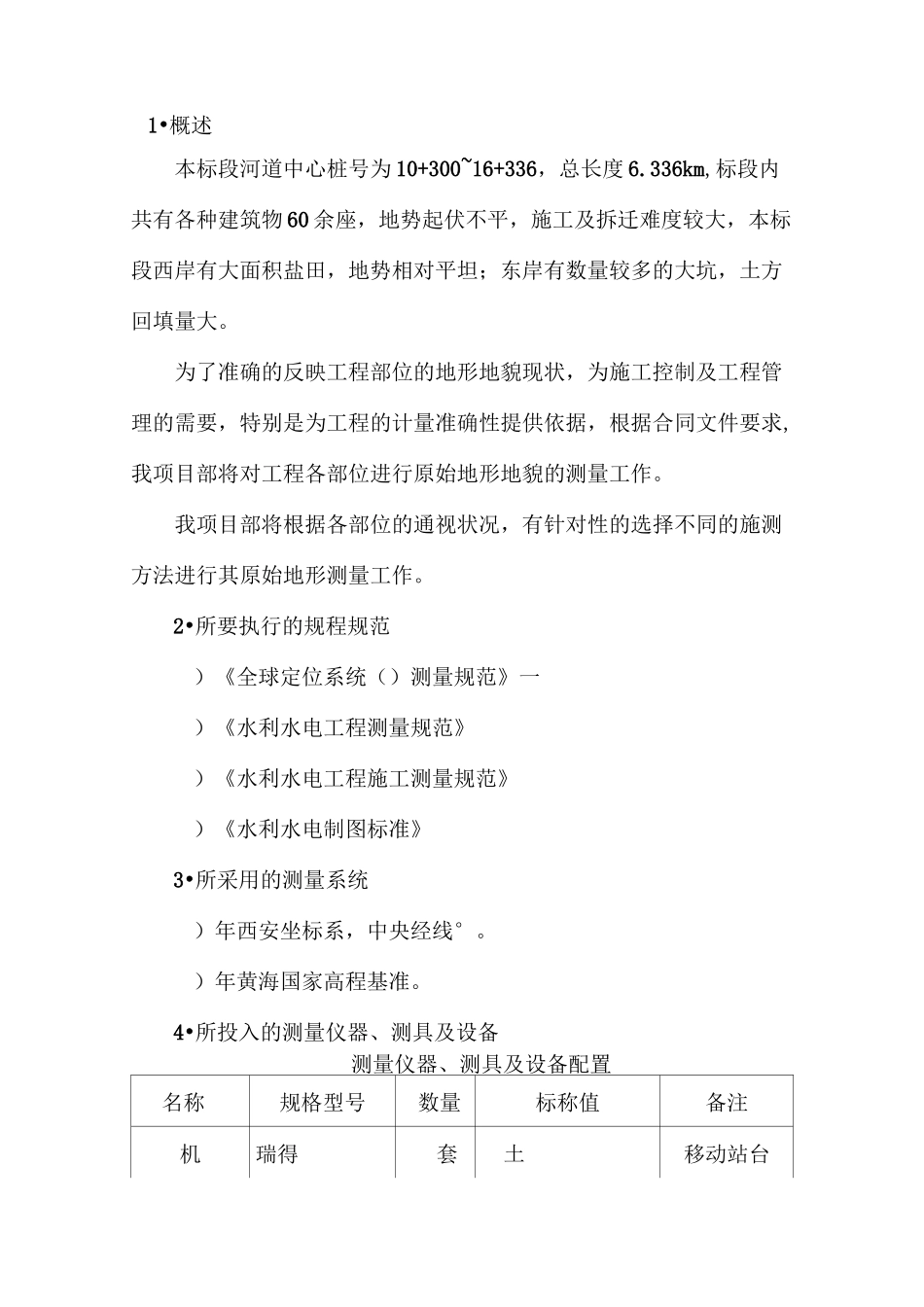

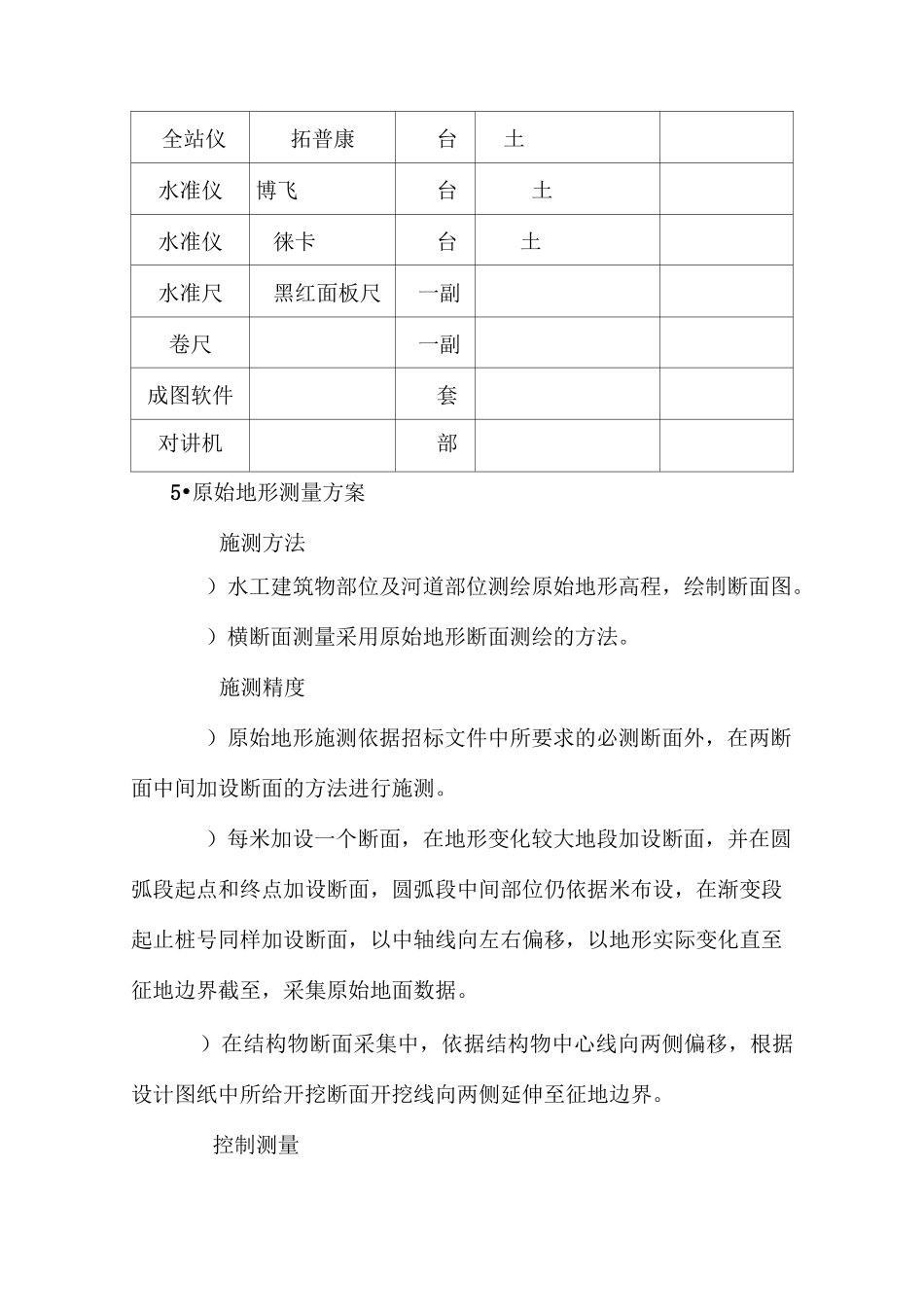

潍坊滨海经济开发区白浪河入海口生态示范带 BT 建设项目(原橡胶坝至港营路桥段)原始地貌测量工作方案批准:审核:编制:山东胜伟园林科技有限公司白浪河入海口生态示范带建设项目二期工程项目部二o 一二年七月九日1•概述本标段河道中心桩号为 10+300~16+336,总长度 6.336km,标段内共有各种建筑物 60 余座,地势起伏不平,施工及拆迁难度较大,本标段西岸有大面积盐田,地势相对平坦;东岸有数量较多的大坑,土方回填量大。为了准确的反映工程部位的地形地貌现状,为施工控制及工程管理的需要,特别是为工程的计量准确性提供依据,根据合同文件要求,我项目部将对工程各部位进行原始地形地貌的测量工作。我项目部将根据各部位的通视状况,有针对性的选择不同的施测方法进行其原始地形测量工作。2•所要执行的规程规范)《全球定位系统()测量规范》一)《水利水电工程测量规范》)《水利水电工程施工测量规范》)《水利水电制图标准》3•所采用的测量系统)年西安坐标系,中央经线°。)年黄海国家高程基准。4•所投入的测量仪器、测具及设备测量仪器、测具及设备配置名称规格型号数量标称值备注机瑞得套土移动站台全站仪拓普康台土水准仪博飞台土水准仪徕卡台土水准尺黑红面板尺一副卷尺一副成图软件套对讲机部5•原始地形测量方案施测方法)水工建筑物部位及河道部位测绘原始地形高程,绘制断面图。)横断面测量采用原始地形断面测绘的方法。施测精度)原始地形施测依据招标文件中所要求的必测断面外,在两断面中间加设断面的方法进行施测。)每米加设一个断面,在地形变化较大地段加设断面,并在圆弧段起点和终点加设断面,圆弧段中间部位仍依据米布设,在渐变段起止桩号同样加设断面,以中轴线向左右偏移,以地形实际变化直至征地边界截至,采集原始地面数据。)在结构物断面采集中,依据结构物中心线向两侧偏移,根据设计图纸中所给开挖断面开挖线向两侧延伸至征地边界。控制测量工程区内已有设计单位所布设的测量控制网,其测量成果已由管理公司提交于我项目部,控制点点位由管理公司组织会同业主单位、设计单位、施工单位在实地移交于我项目部,现移交工作已结束。放样测量施工放样,即把设计图纸上工程建筑物的平面位置和高程,用一定的测量仪器和方法测设到实地上去的测量工作称为施工放样也称施工放线。为保证测量精度,施工现场放样人员应该做到以下几点:)仔细阅读设计图纸,并对图纸上标注的各项数据(如平面尺寸、高程注...
