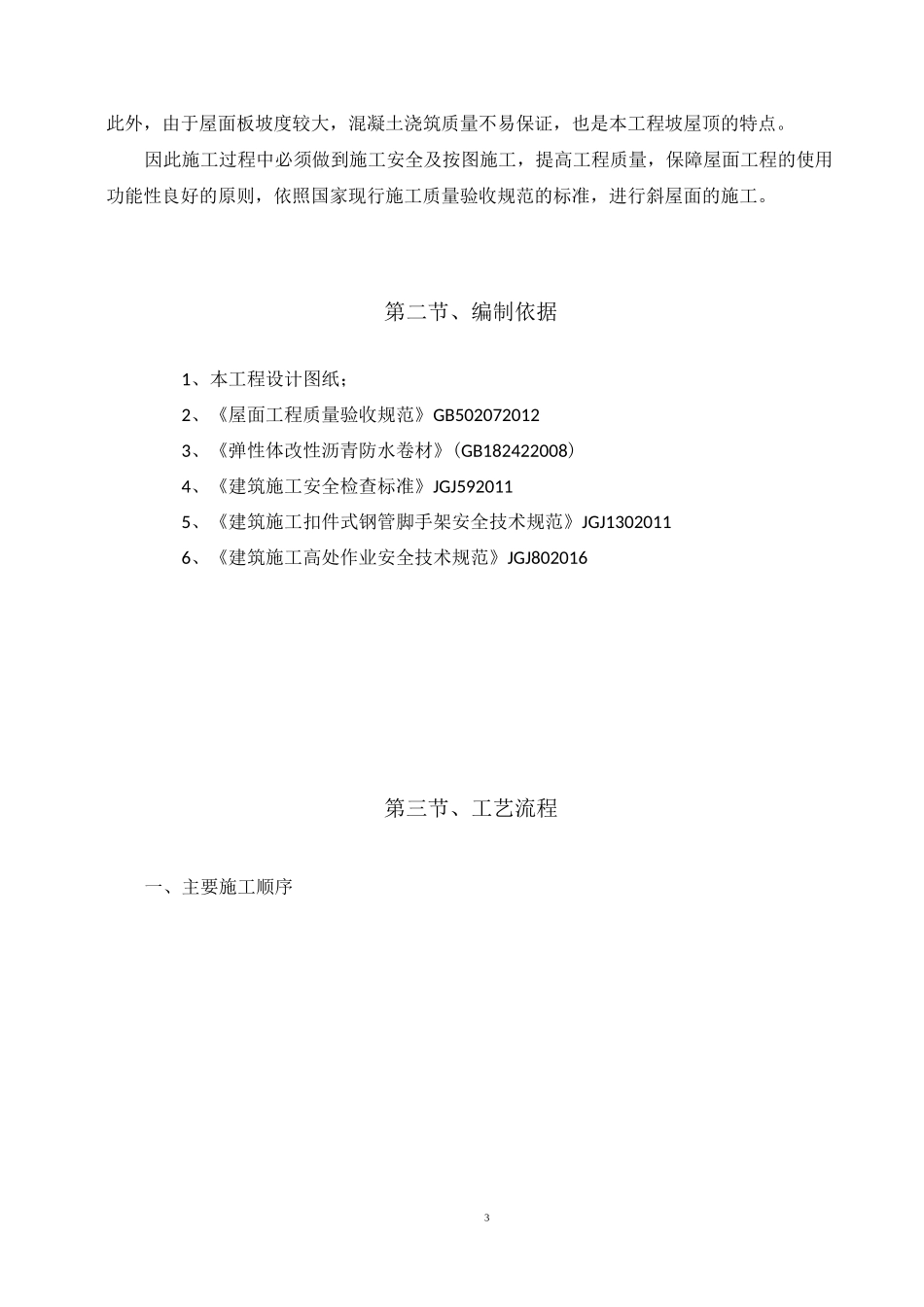

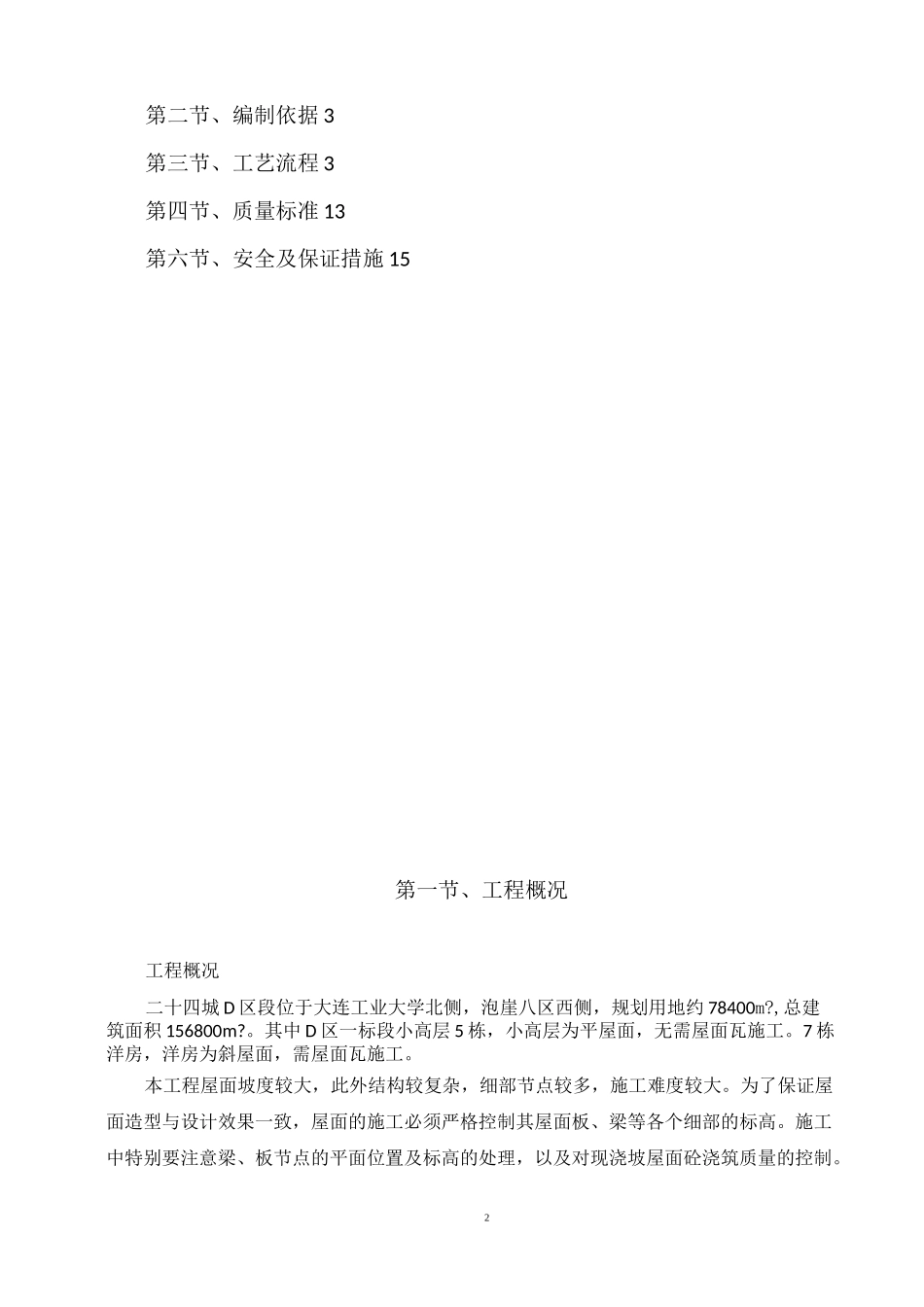

1装饰抹灰施工方案大连水泥厂搬迁改造宗地项目 D 区一标段屋面瓦施工方案大连金鼎源建设工程有限公司二◦一九年三月第一节、工程概况 32第二节、编制依据 3第三节、工艺流程 3第四节、质量标准 13第六节、安全及保证措施 15第一节、工程概况工程概况二十四城 D 区段位于大连工业大学北侧,泡崖八区西侧,规划用地约 78400m?,总建筑面积 156800m?。其中 D 区一标段小高层 5 栋,小高层为平屋面,无需屋面瓦施工。7 栋洋房,洋房为斜屋面,需屋面瓦施工。本工程屋面坡度较大,此外结构较复杂,细部节点较多,施工难度较大。为了保证屋面造型与设计效果一致,屋面的施工必须严格控制其屋面板、梁等各个细部的标高。施工中特别要注意梁、板节点的平面位置及标高的处理,以及对现浇坡屋面砼浇筑质量的控制。3此外,由于屋面板坡度较大,混凝土浇筑质量不易保证,也是本工程坡屋顶的特点。因此施工过程中必须做到施工安全及按图施工,提高工程质量,保障屋面工程的使用功能性良好的原则,依照国家现行施工质量验收规范的标准,进行斜屋面的施工。第二节、编制依据1、本工程设计图纸;2、《屋面工程质量验收规范》GB5020720123、《弹性体改性沥青防水卷材》(GB182422008)4、《建筑施工安全检查标准》JGJ5920115、《建筑施工扣件式钢管脚手架安全技术规范》JGJ13020116、《建筑施工高处作业安全技术规范》JGJ802016第三节、工艺流程一、主要施工顺序4二、主要施工方法1、基层处理将屋面结构层上面的松散砂浆、混凝土、水泥浆及其他杂物清除干净,对凸出表面的混凝土用凿子凿去,扫净,吹干净。2、水泥砂浆找平层(1)材料要求找平层砂浆采用 15 厚 M15 水泥砂浆。(2)抹找平层砂浆的稠度应控制在 7cm 左右。根据标高控制点铺水泥砂浆,用铝合金刮尺刮平,木抹子搓揉、压实。砂浆铺抹稍干后,用铁抹子压实三遍成活。头遍提浆拉平,使砂浆均匀密实;当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,将表面压平整、密实;注意不得漏压,并把死坑、死角、砂眼抹平;当水泥开始终凝时,进行第三遍压实,将抹纹压平、压实,略呈毛面,使砂浆找平层更加密实,切忌在水泥5终凝后压光。(3)养护因水泥砂浆在防水层上施工,极易失水,故应加强养护,防止起砂。砂浆找平层抹平压实后,常温时在 24h 后浇水养护。3、SBS 防水卷材材料要求及外观质量卷材采用 4 厚 SBS 改性沥青防水卷材。项目质量要求孔洞、硌伤不允许...
