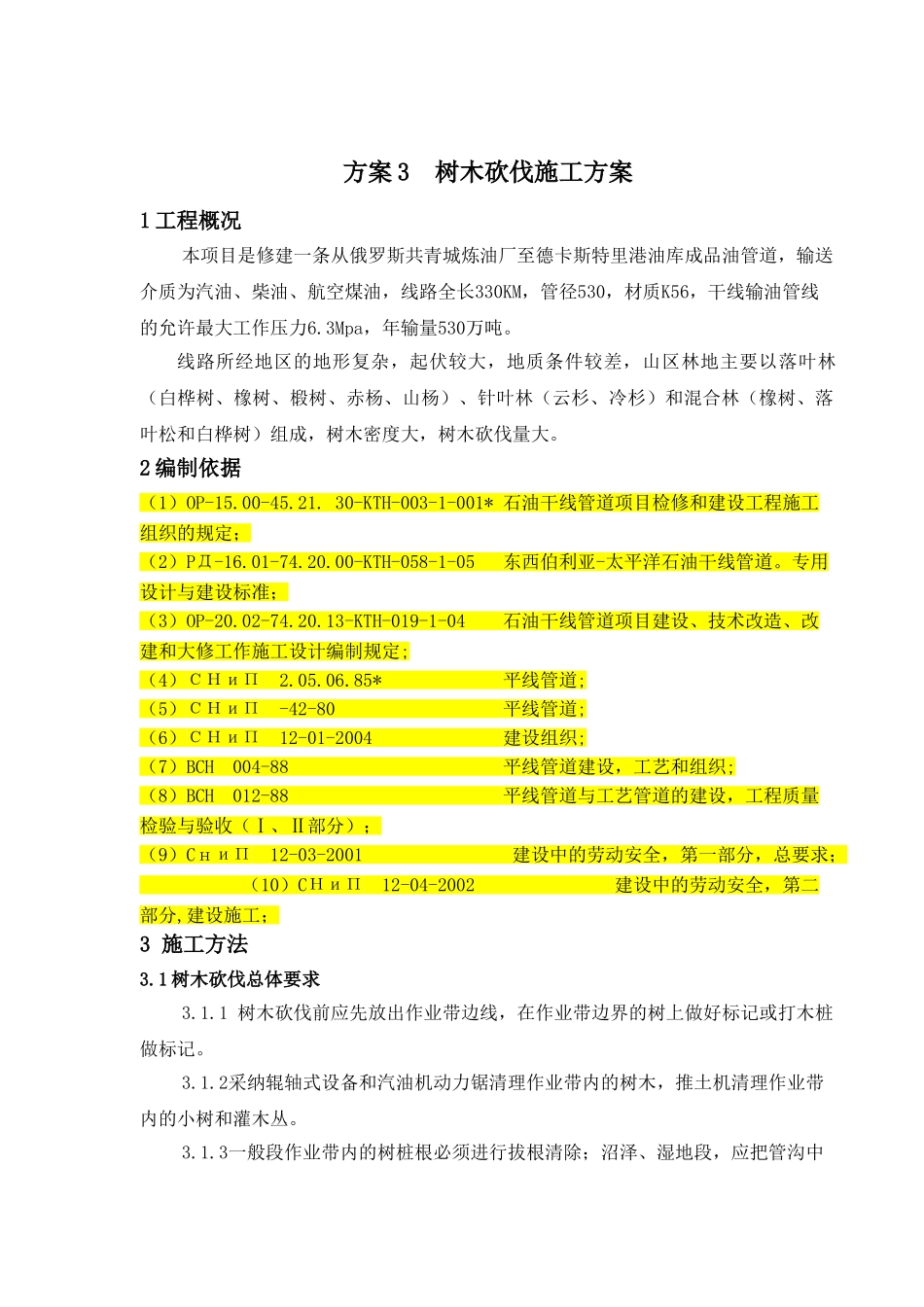

方案 3 树木砍伐施工方案1 工程概况 本项目是修建一条从俄罗斯共青城炼油厂至德卡斯特里港油库成品油管道,输送介质为汽油、柴油、航空煤油,线路全长330KM,管径530,材质K56,干线输油管线的允许最大工作压力6
3Mpa,年输量530万吨
线路所经地区的地形复杂,起伏较大,地质条件较差,山区林地主要以落叶林(白桦树、橡树、椴树、赤杨、山杨)、针叶林(云杉、冷杉)和混合林(橡树、落叶松和白桦树)组成,树木密度大,树木砍伐量大
2 编制依据(1)OP-15
30-KTH-003-1-001* 石油干线管道项目检修和建设工程施工组织的规定;(2)PД-16
00-KTH-058-1-05 东西伯利亚-太平洋石油干线管道
专用设计与建设标准;(3)OP-20
13-KTH-019-1-04 石油干线管道项目建设、技术改造、改建和大修工作施工设计编制规定;(4)СНиП 2
85* 平线管道;(5)СНиП -42-80 平线管道;(6)СНиП 12-01-2004 建设组织;(7)BCH 004-88 平线管道建设,工艺和组织;(8)BCH 012-88 平线管道与工艺管道的建设,工程质量检验与验收(Ⅰ、Ⅱ部分);(9)CниП 12-03-2001 建设中的劳动安全,第一部分,总要求; (10)CНиП 12-04-2002 建设中的劳动安全,第二部分,建设施工;3 施工方法3
1 树木砍伐总体要求3
1 树木砍伐前应先放出作业带边线,在作业带边界的树上做好标记或打木桩做标记
2采纳辊轴式设备和汽油机动力锯清理作业带内的树木,推土机清理作业带内的小树和灌木丛
3一般段作业带内的树桩根必须进行拔根清除;沼泽、湿地段,应把管沟中线上的树根清除,其他地方树根应于地面平齐

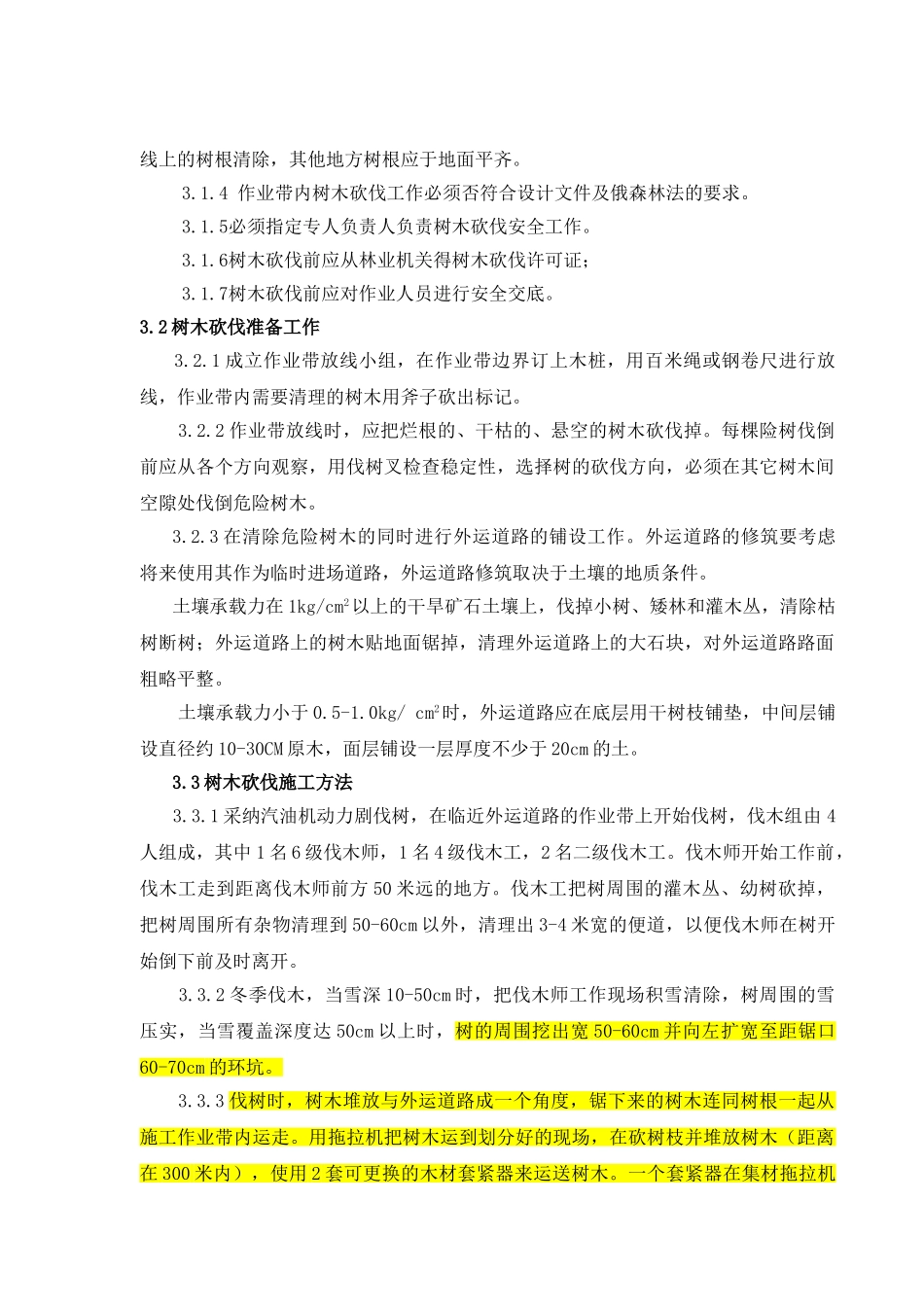

4 作业带内
