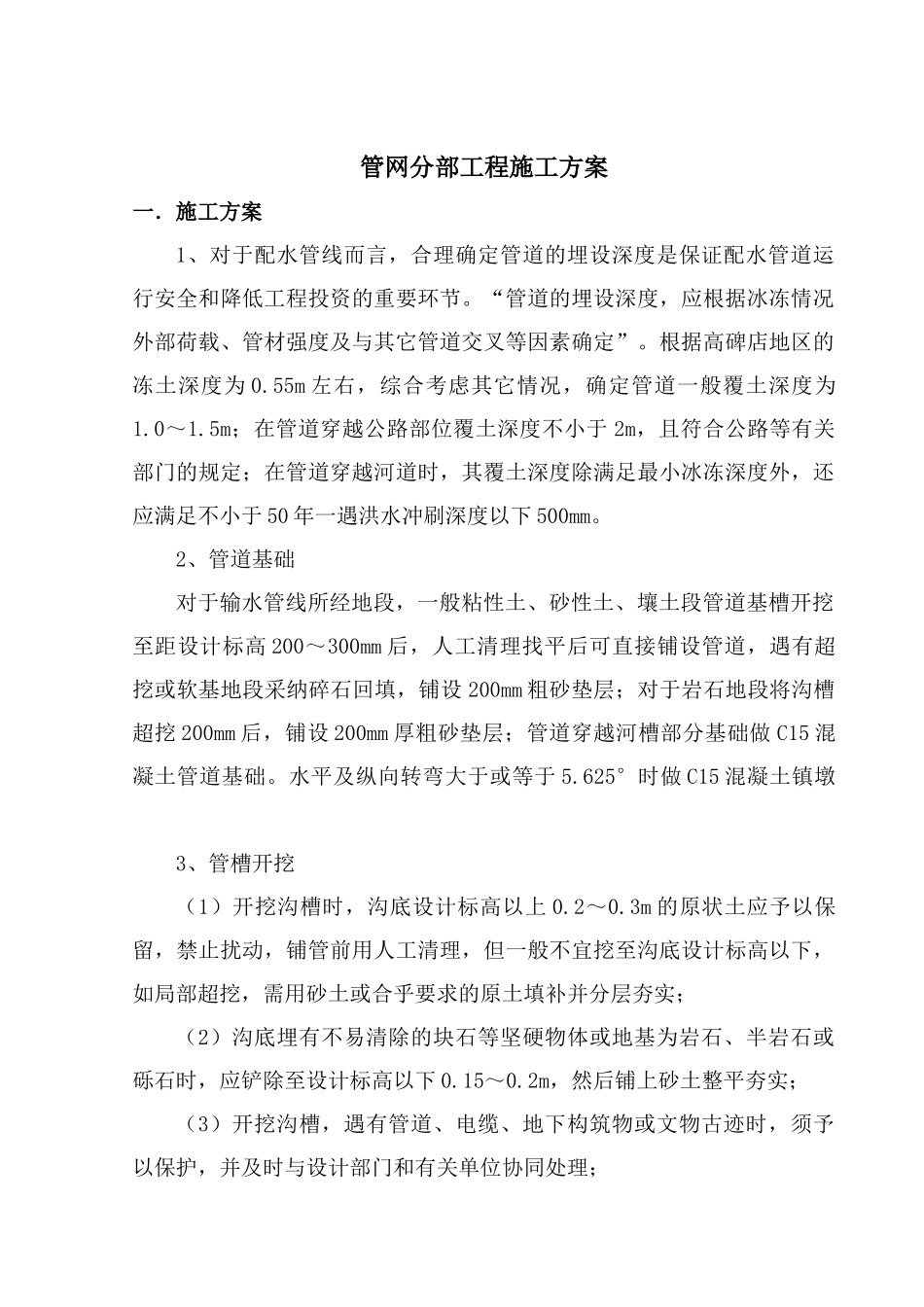

管网分部工程施工方案一.施工方案1、对于配水管线而言,合理确定管道的埋设深度是保证配水管道运行安全和降低工程投资的重要环节
“管道的埋设深度,应根据冰冻情况外部荷载、管材强度及与其它管道交叉等因素确定”
根据高碑店地区的冻土深度为 0
55m 左右,综合考虑其它情况,确定管道一般覆土深度为1
5m;在管道穿越公路部位覆土深度不小于 2m,且符合公路等有关部门的规定;在管道穿越河道时,其覆土深度除满足最小冰冻深度外,还应满足不小于 50 年一遇洪水冲刷深度以下 500mm
2、管道基础对于输水管线所经地段,一般粘性土、砂性土、壤土段管道基槽开挖至距设计标高 200~300mm 后,人工清理找平后可直接铺设管道,遇有超挖或软基地段采纳碎石回填,铺设 200mm 粗砂垫层;对于岩石地段将沟槽超挖 200mm 后,铺设 200mm 厚粗砂垫层;管道穿越河槽部分基础做 C15 混凝土管道基础
水平及纵向转弯大于或等于 5
625°时做 C15 混凝土镇墩 3、管槽开挖(1)开挖沟槽时,沟底设计标高以上 0
3m 的原状土应予以保留,禁止扰动,铺管前用人工清理,但一般不宜挖至沟底设计标高以下,如局部超挖,需用砂土或合乎要求的原土填补并分层夯实;(2)沟底埋有不易清除的块石等坚硬物体或地基为岩石、半岩石或砾石时,应铲除至设计标高以下 0
2m,然后铺上砂土整平夯实;(3)开挖沟槽,遇有管道、电缆、地下构筑物或文物古迹时,须予以保护,并及时与设计部门和有关单位协同处理;(4) 管道严禁直接穿过粪坑、厕所和坟墓等能造成污染的地段,若在沟槽开挖过程中发现这类情况应与设计及卫生等有关部门协同处理

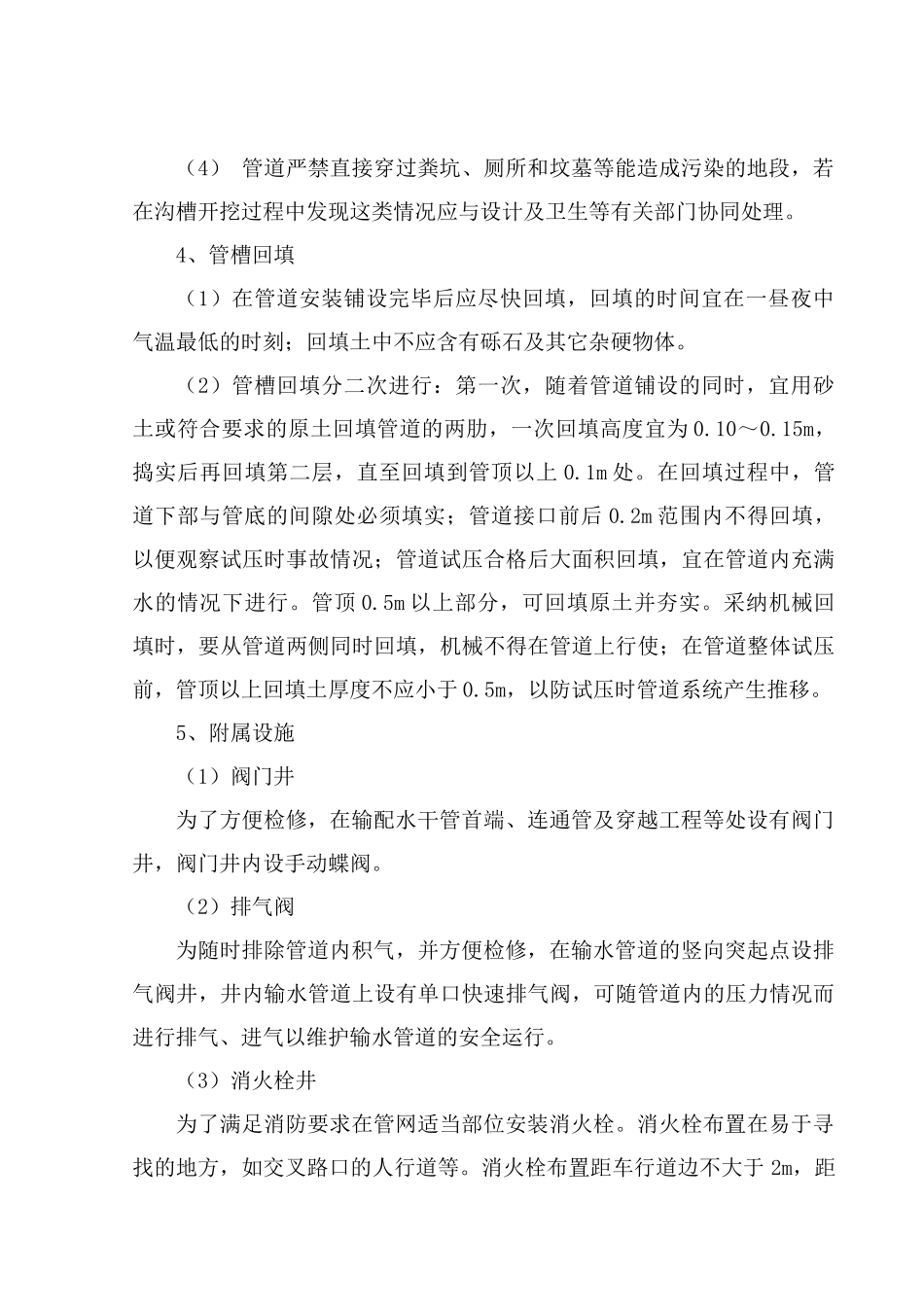

4、管槽回填(1)在管道安装铺设完毕后应尽快回填,回填的时间宜在一昼夜中气温最低的时刻;回填土中不应含有砾石及其它杂硬物体
(2)管槽回填分二次进行:第一次,随着管道铺设的同时
