南凹寺煤业地面高低压配电室双回路改造及设备安装施工安全技术措施一、概况:我矿现运行高压系统由 10KV526 南凹寺线和 10KV531 东“”沟线组成,为 一站双回 形成我矿高低压供电系统,为加强我矿高低压供电系统的完善,同时也为加快 60 万吨/年机械化矿井的需求,同时根据山西省电力公司晋城供电分公司文件泽供电进展(2024)37 号文关于山西沁水中嘉南凹寺煤业有限公司增容供电方案的批复,对现运行供电系统进行改造,改造后,第一电源由张山10KV531 东沟线出线供电,第二电源由尉迟 10KV 开闭所 10KV 554 出线供电,目前架空线路已完工,地面高压配电室加层工程已经结束,为加强供电设备安装期间的安全顺利进行,特制订施工方案及措施:二、施工方案:1、成立双回路改造及配电室高低压设备安装期间工作领导组: 组 长: 赵喜军 副组长: 郝建国 王育明 赵晋阳 韩文明 牛上峰 成 员: 霍建明 郭清福 潘军轮 凌红兵 刘胜兵 王晓军 李世民 杨李朝领导组下设办公室矿机电副矿长办公室,办公室主任由郝建国兼任,负责双回路改造及地面配电室高低压设备安装日常工作

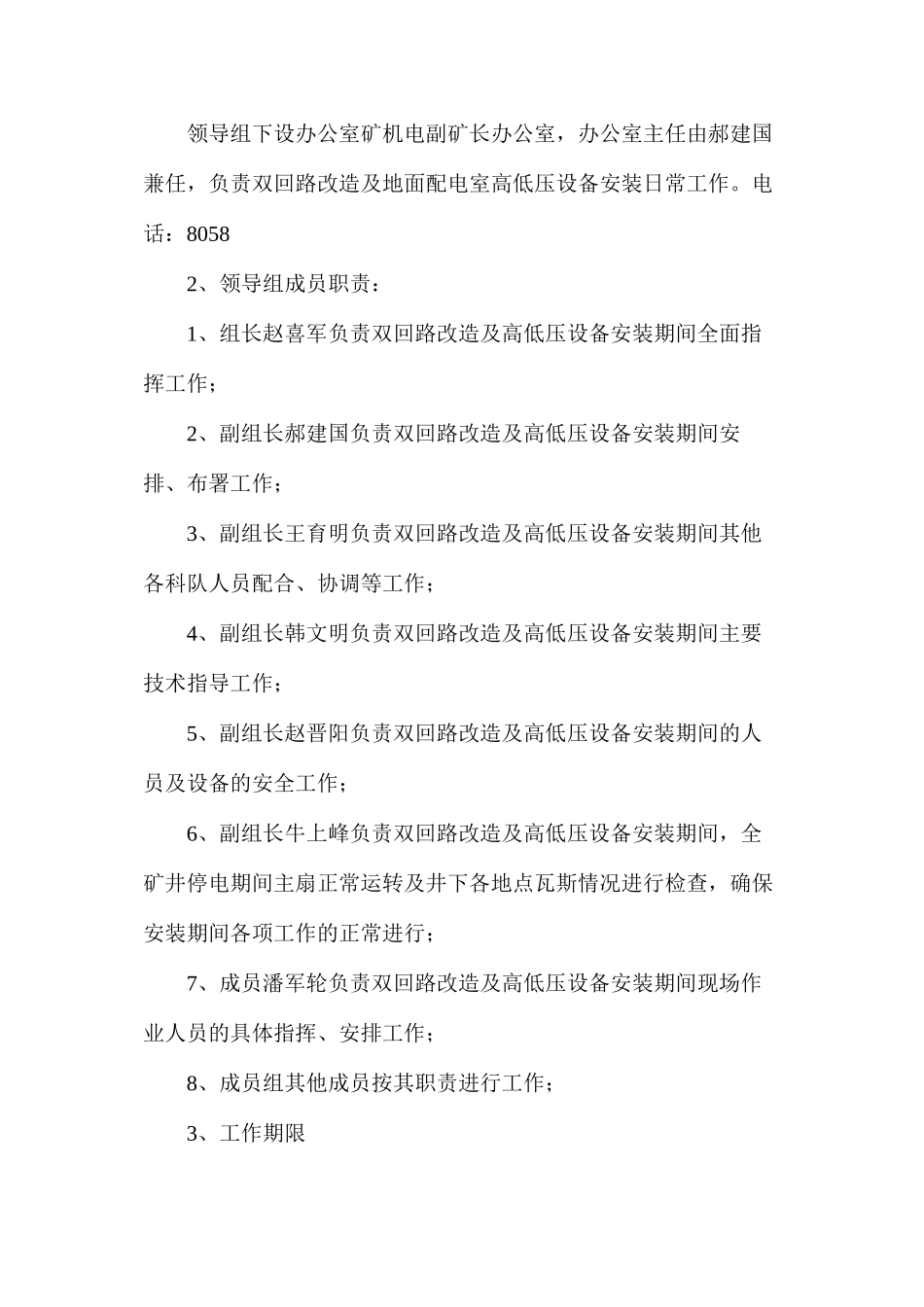

电话:80582、领导组成员职责:1、组长赵喜军负责双回路改造及高低压设备安装期间全面指挥工作;2、副组长郝建国负责双回路改造及高低压设备安装期间安排、布署工作;3、副组长王育明负责双回路改造及高低压设备安装期间其他各科队人员配合、协调等工作;4、副组长韩文明负责双回路改造及高低压设备安装期间主要技术指导工作;5、副组长赵晋阳负责双回路改造及高低压设备安装期间的人员及设备的安全工作;6、副组长牛上峰负责双回路改造及高低压设备安装期间,全矿井停电期间主扇正常运转及井下各地点瓦斯情况进行检查,确保安装期间各项工作的正常进行;7、成员潘军轮负责双回路改造及高低压设备安装期间现场作业人员的具体指挥、安排工作;8、成员组其他成员按
