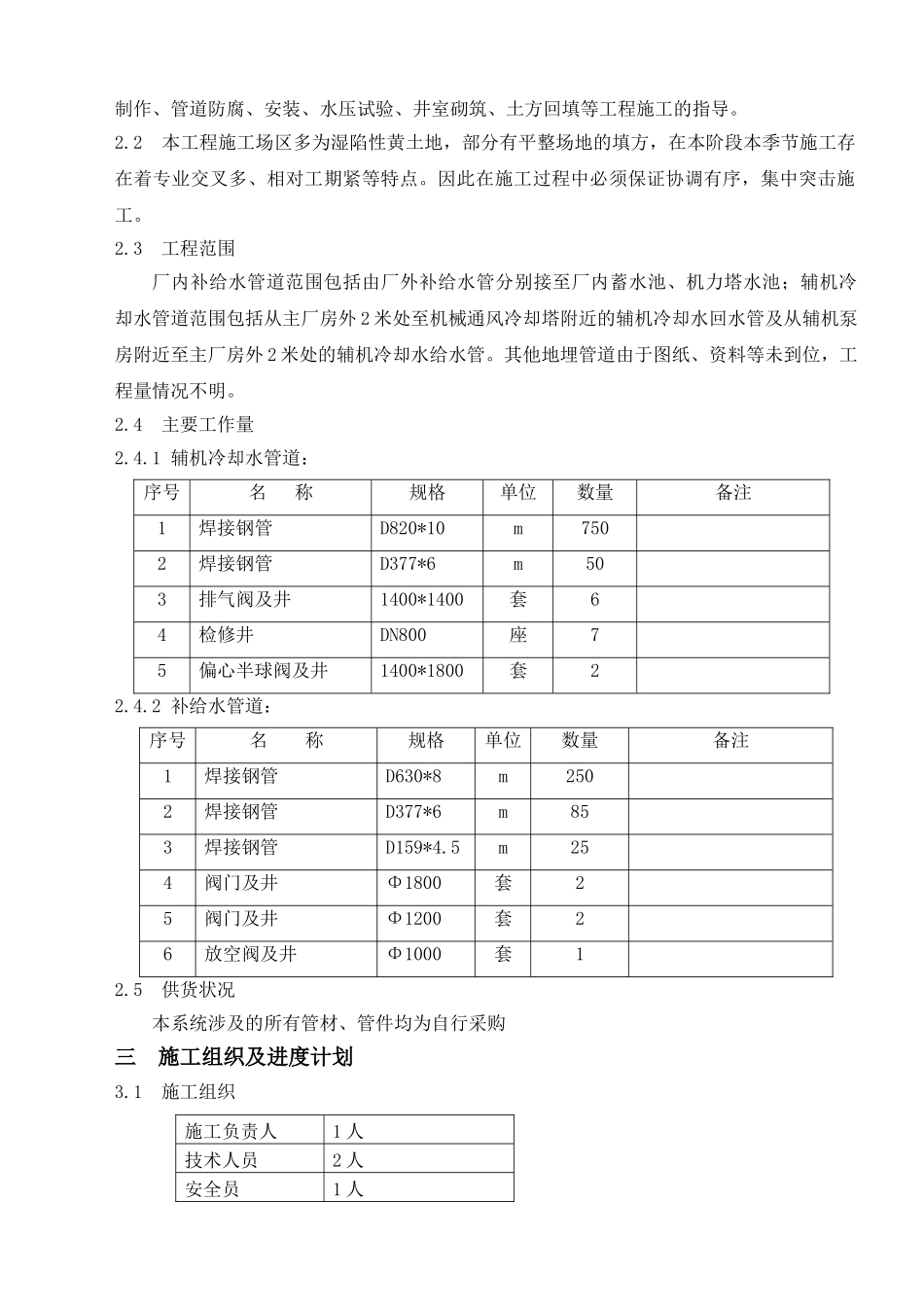

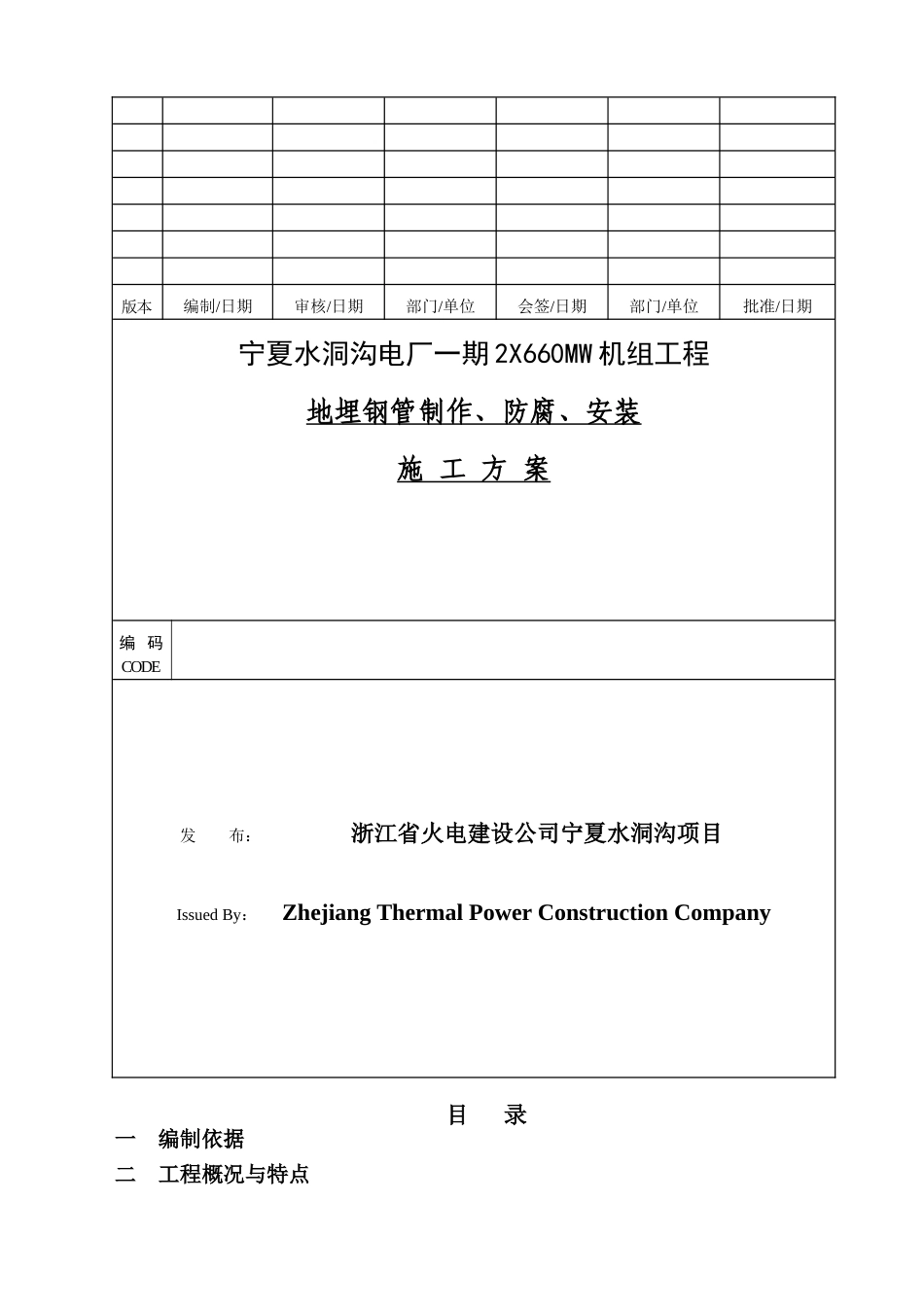

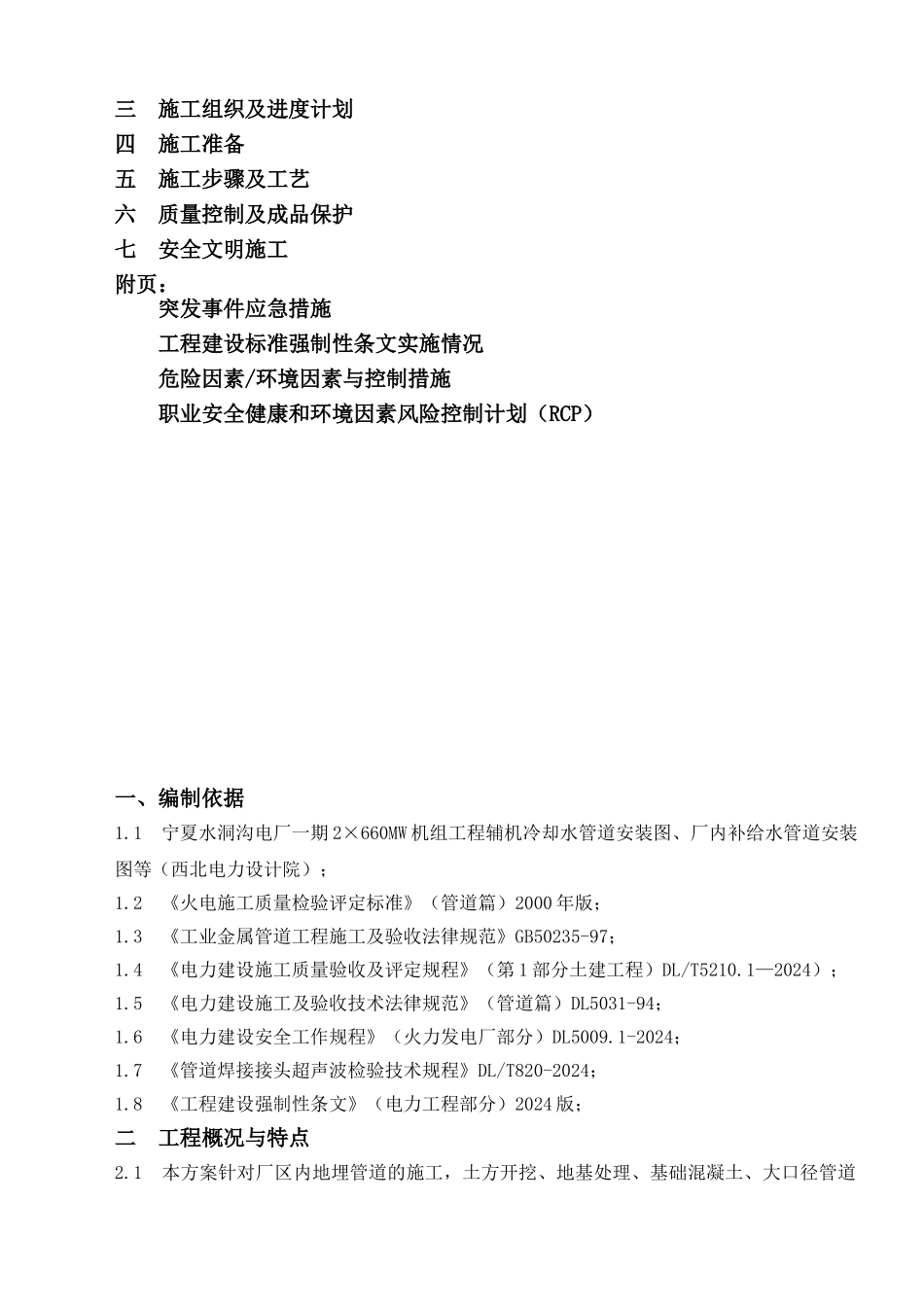

版本编制/日期审核/日期部门/单位会签/日期部门/单位批准/日期宁夏水洞沟电厂一期 2X660MW 机组工程地埋钢管制作、防腐、安装施 工 方 案编 码CODE发 布: 浙江省火电建设公司宁夏水洞沟项目Issued By: Zhejiang Thermal Power Construction Company目 录一 编制依据二 工程概况与特点三 施工组织及进度计划四 施工准备五 施工步骤及工艺六 质量控制及成品保护七 安全文明施工附页: 突发事件应急措施 工程建设标准强制性条文实施情况 危险因素/环境因素与控制措施 职业安全健康和环境因素风险控制计划(RCP) 一、编制依据1.1 宁夏水洞沟电厂一期 2×660MW 机组工程辅机冷却水管道安装图、厂内补给水管道安装图等(西北电力设计院);1.2 《火电施工质量检验评定标准》(管道篇)2000 年版;1.3 《工业金属管道工程施工及验收法律规范》GB50235-97;1.4 《电力建设施工质量验收及评定规程》(第 1 部分土建工程)DL/T5210.1—2024);1.5 《电力建设施工及验收技术法律规范》(管道篇)DL5031-94;1.6 《电力建设安全工作规程》(火力发电厂部分)DL5009.1-2024;1.7 《管道焊接接头超声波检验技术规程》DL/T820-2024;1.8 《工程建设强制性条文》(电力工程部分)2024 版;二 工程概况与特点2.1 本方案针对厂区内地埋管道的施工,土方开挖、地基处理、基础混凝土、大口径管道制作、管道防腐、安装、水压试验、井室砌筑、土方回填等工程施工的指导。 2.2 本工程施工场区多为湿陷性黄土地,部分有平整场地的填方,在本阶段本季节施工存在着专业交叉多、相对工期紧等特点。因此在施工过程中必须保证协调有序,集中突击施工。2.3 工程范围厂内补给水管道范围包括由厂外补给水管分别接至厂内蓄水池、机力塔水池;辅机冷却水管道范围包括从主厂房外 2 米处至机械通风冷却塔附近的辅机冷却水回水管及从辅机泵房附近至主厂房外 2 米处的辅机冷却水给水管。其他地埋管道由于图纸、资料等未到位,工程量情况不明。2.4 主要工作量2.4.1 辅机冷却水管道:序号名 称规格单位数量备注1焊接钢管D820*10m7502焊接钢管D377*6m503排气阀及井1400*1400套64检修井DN800座75偏心半球阀及井1400*1800套22.4.2 补给水管道:序号名 称规格单位数量备注1焊接钢管D630*8m2502焊接钢管D377*6m853焊接钢管D159*4.5m254阀门及井Φ1800套25阀门及井Φ1200套26放空阀及井Φ1000套12.5 供货状况本系统涉及的所有管材、...
