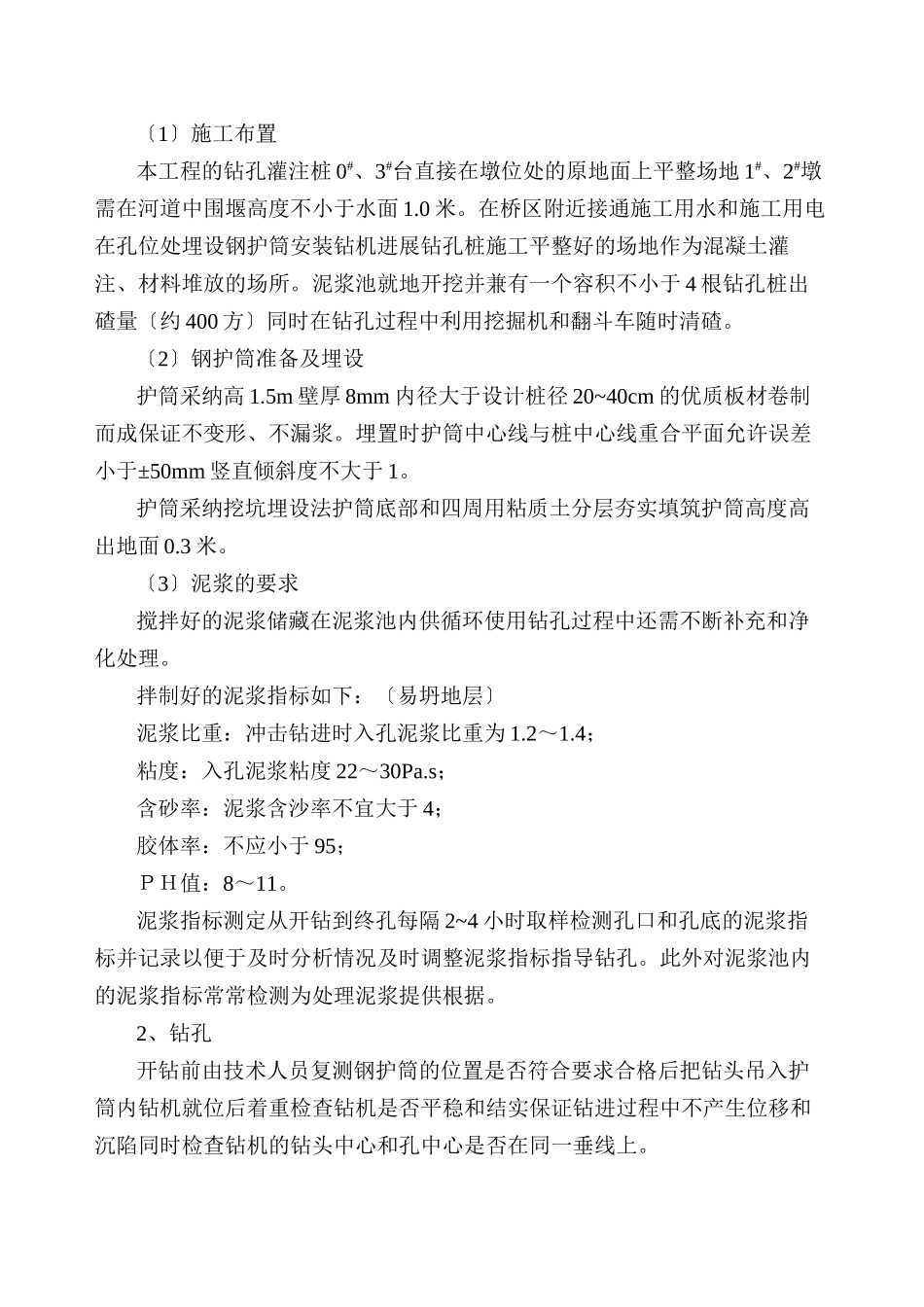

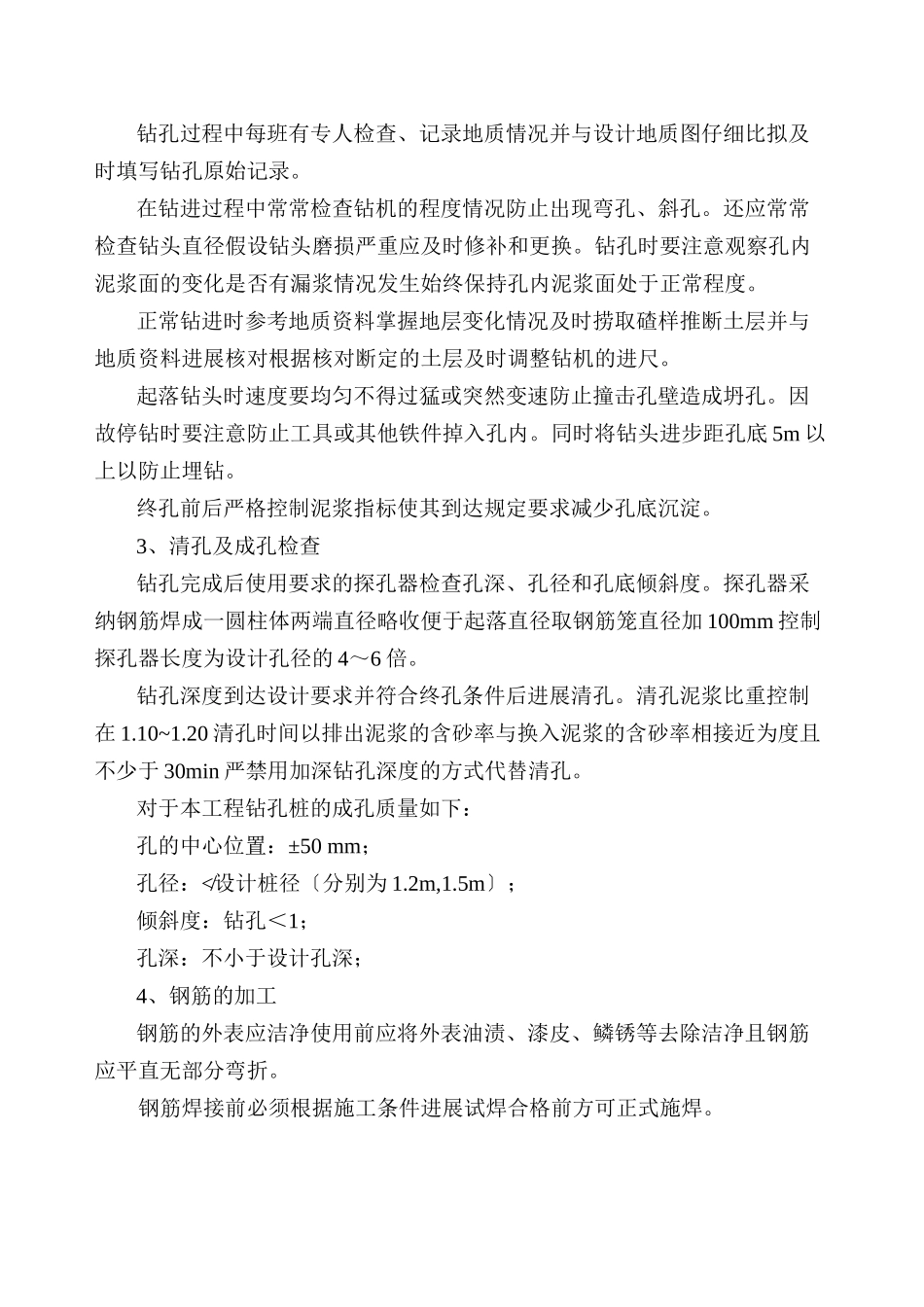

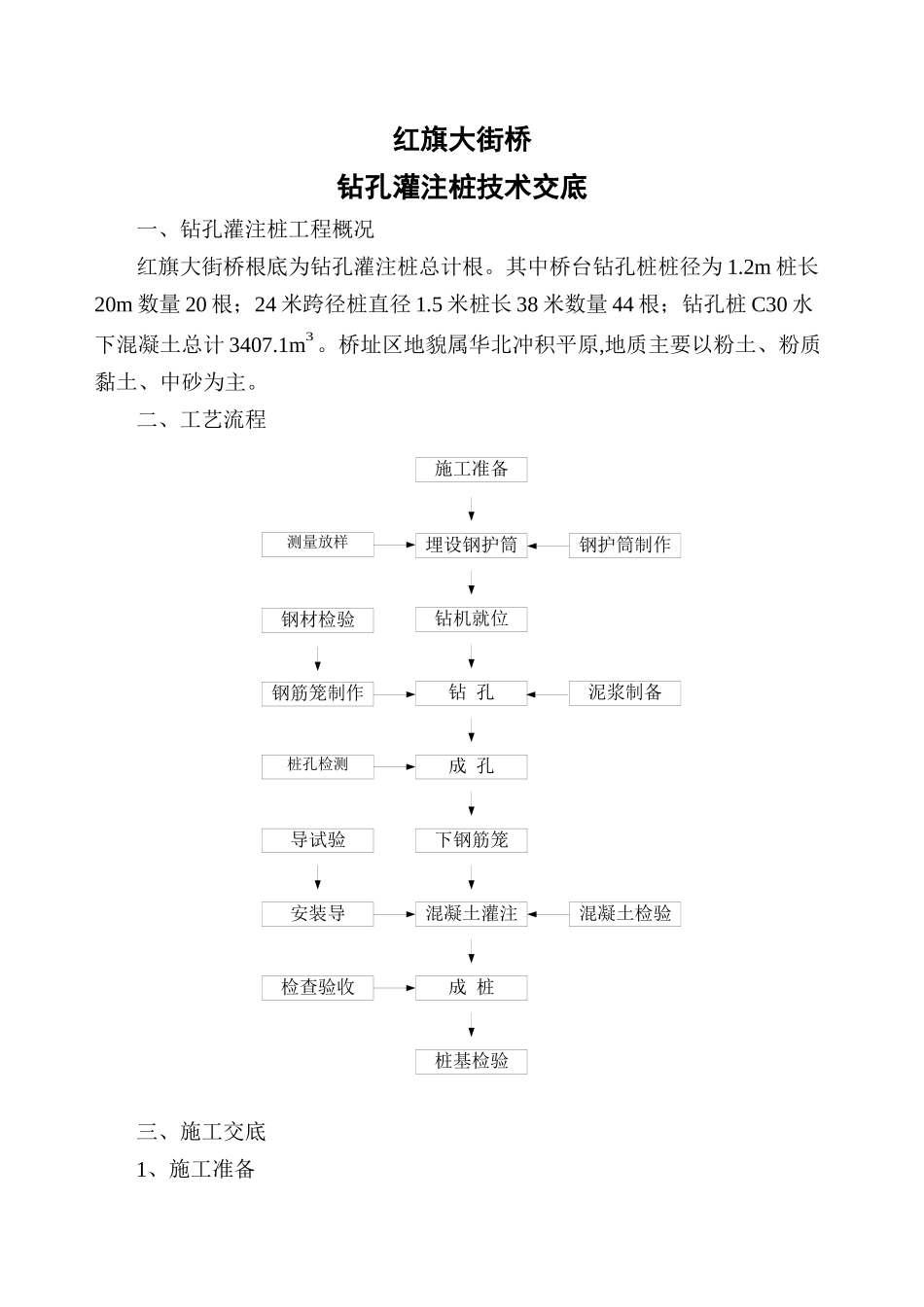

测量放样桩孔检测红旗大街桥钻孔灌注桩技术交底一、钻孔灌注桩工程概况红旗大街桥根底为钻孔灌注桩总计根。其中桥台钻孔桩桩径为 1.2m 桩长20m 数量 20 根;24 米跨径桩直径 1.5 米桩长 38 米数量 44 根;钻孔桩 C30 水下混凝土总计 3407.1m3。桥址区地貌属华北冲积平原,地质主要以粉土、粉质黏土、中砂为主。二、工艺流程三、施工交底1、施工准备施工准备埋设钢护筒钻机就位 钻 孔 成 孔下钢筋笼检查验收混凝土灌注钢筋笼制作钢材检验混凝土检验桩基检验钢护筒制作泥浆制备 成 桩安装导导试验〔1〕施工布置本工程的钻孔灌注桩 0#、3#台直接在墩位处的原地面上平整场地 1#、2#墩需在河道中围堰高度不小于水面 1.0 米。在桥区附近接通施工用水和施工用电在孔位处埋设钢护筒安装钻机进展钻孔桩施工平整好的场地作为混凝土灌注、材料堆放的场所。泥浆池就地开挖并兼有一个容积不小于 4 根钻孔桩出碴量〔约 400 方〕同时在钻孔过程中利用挖掘机和翻斗车随时清碴。〔2〕钢护筒准备及埋设护筒采纳高 1.5m 壁厚 8mm 内径大于设计桩径 20~40cm 的优质板材卷制而成保证不变形、不漏浆。埋置时护筒中心线与桩中心线重合平面允许误差小于±50mm 竖直倾斜度不大于 1。护筒采纳挖坑埋设法护筒底部和四周用粘质土分层夯实填筑护筒高度高出地面 0.3 米。〔3〕泥浆的要求搅拌好的泥浆储藏在泥浆池内供循环使用钻孔过程中还需不断补充和净化处理。拌制好的泥浆指标如下:〔易坍地层〕泥浆比重:冲击钻进时入孔泥浆比重为 1.2~1.4;粘度:入孔泥浆粘度 22~30Pa.s;含砂率:泥浆含沙率不宜大于 4;胶体率:不应小于 95;PH值:8~11。泥浆指标测定从开钻到终孔每隔 2~4 小时取样检测孔口和孔底的泥浆指标并记录以便于及时分析情况及时调整泥浆指标指导钻孔。此外对泥浆池内的泥浆指标常常检测为处理泥浆提供根据。2、钻孔开钻前由技术人员复测钢护筒的位置是否符合要求合格后把钻头吊入护筒内钻机就位后着重检查钻机是否平稳和结实保证钻进过程中不产生位移和沉陷同时检查钻机的钻头中心和孔中心是否在同一垂线上。钻孔过程中每班有专人检查、记录地质情况并与设计地质图仔细比拟及时填写钻孔原始记录。在钻进过程中常常检查钻机的程度情况防止出现弯孔、斜孔。还应常常检查钻头直径假设钻头磨损严重应及时修补和更换。钻孔时要注意观察孔内泥浆面的变化是否有漏浆情况发生始终保持孔内泥浆面处于正常程度。正常钻进...
