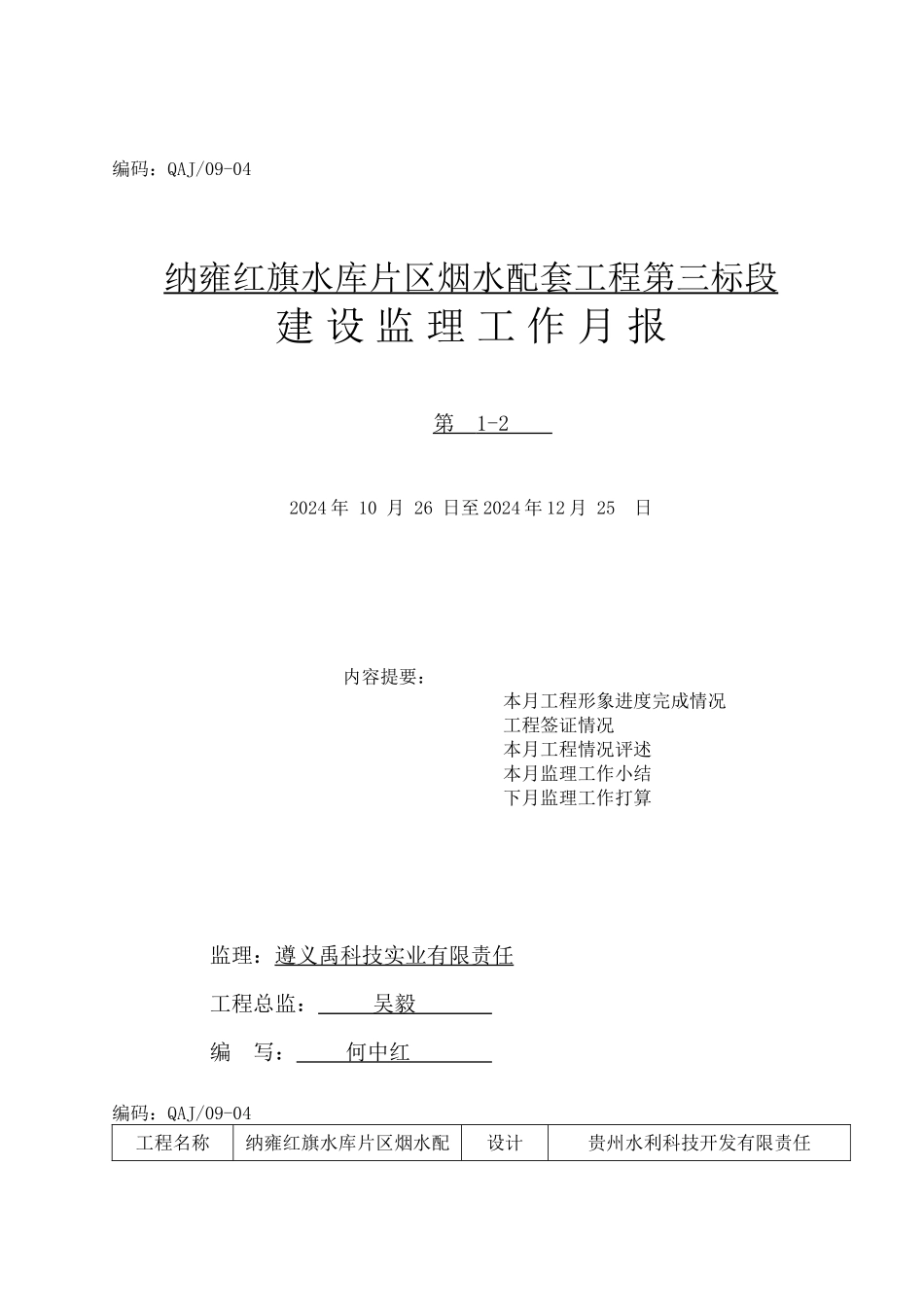

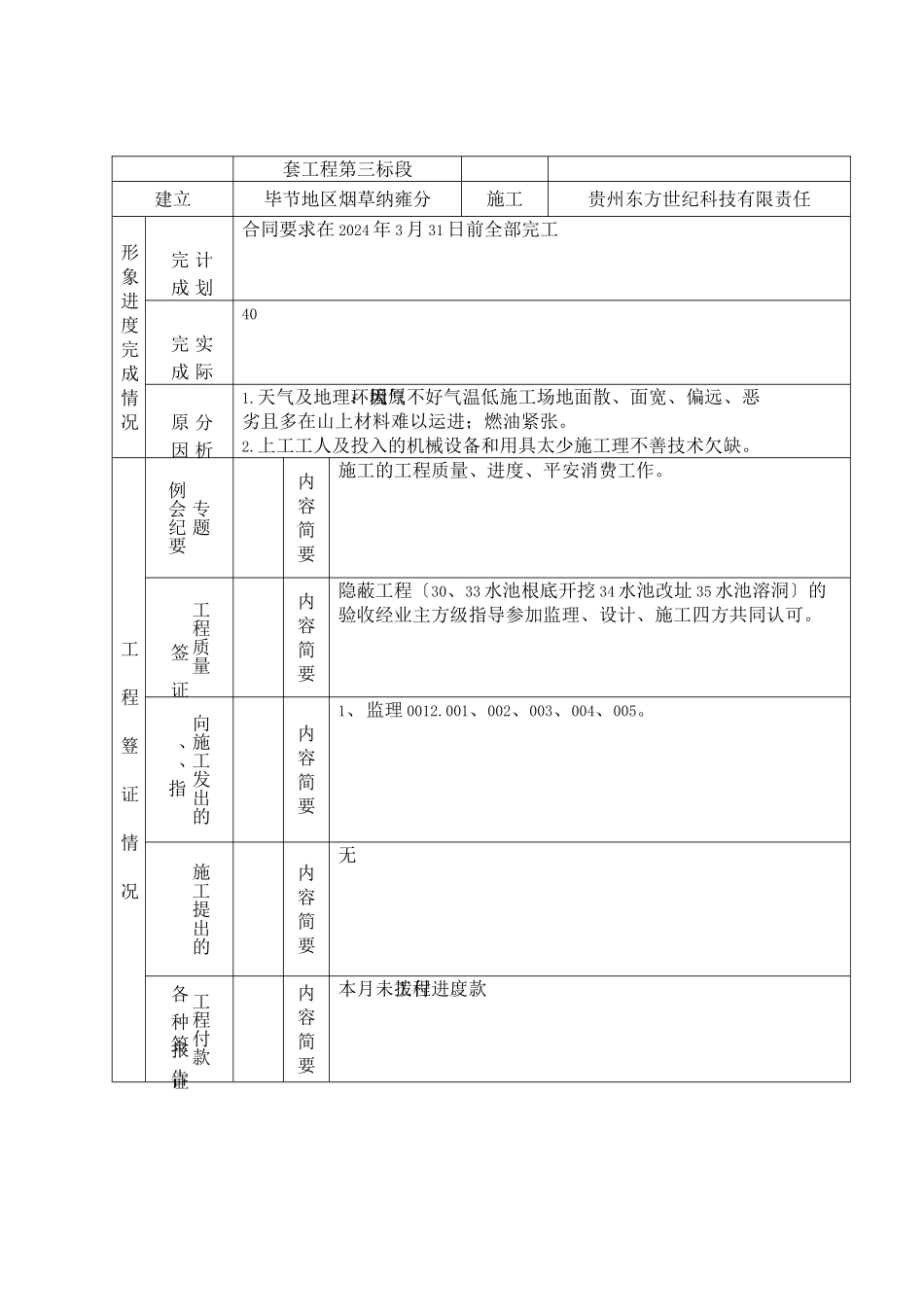

编码:QAJ/09-04纳雍红旗水库片区烟水配套工程第三标段 建 设 监 理 工 作 月 报 第 1-2 2024 年 10 月 26 日至 2024 年 12 月 25 日内容提要: 本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算监理:遵义禹科技实业有限责任工程总监: 吴毅 编写: 何中红编码:QAJ/09-04工程名称纳雍红旗水库片区烟水配设计贵州水利科技开发有限责任套工程第三标段建立毕节地区烟草纳雍分施工贵州东方世纪科技有限责任形象进度完成情况 计划 完成合同要求在 2024 年 3 月 31 日前全部完工 实际 完成40 分析 原因1
天气及地理环境原因:天气不好气温低施工场地面散、面宽、偏远、恶劣且多在山上材料难以运进;燃油紧张
上工工人及投入的机械设备和用具太少施工理不善技术欠缺
工程簦证情况专题例会纪要内容简要施工的工程质量、进度、平安消费工作
工程质量 签证内容简要隐蔽工程〔30、33 水池根底开挖 34 水池改址 35 水池溶洞〕的验收经业主方级指导参加监理、设计、施工四方共同认可
向施工发出的、、指内容简要1、监理 0012
001、002、003、004、005
施工提出的 各种报告内容简要无工程付款 签证内容简要本月未拨付工程进度款
本月工程情况评述:本月工程因施工面散面积宽且多在山上道路崎岖施工条件差环境恶劣拉材料的路又是新修的多少下点雨就拉不进材料有的水池根本无路运材料加之燃油紧张对总体施工造成很大影响;再者施工理不善技术方面欠缺没有很好的施工工法及步骤素养低未配置足够的施工机具及施工工人不听从现场监理的监未领悟业主的会议精自作主张施工因此进度缓慢
监理部针对详细情况已向业主作了反映并下了要求施工实行有效措施加大力度尽快施工
施工主要进展了水池的根底及输水主、支和片区网的沟槽开挖 PE 和钢已在开场热接、
