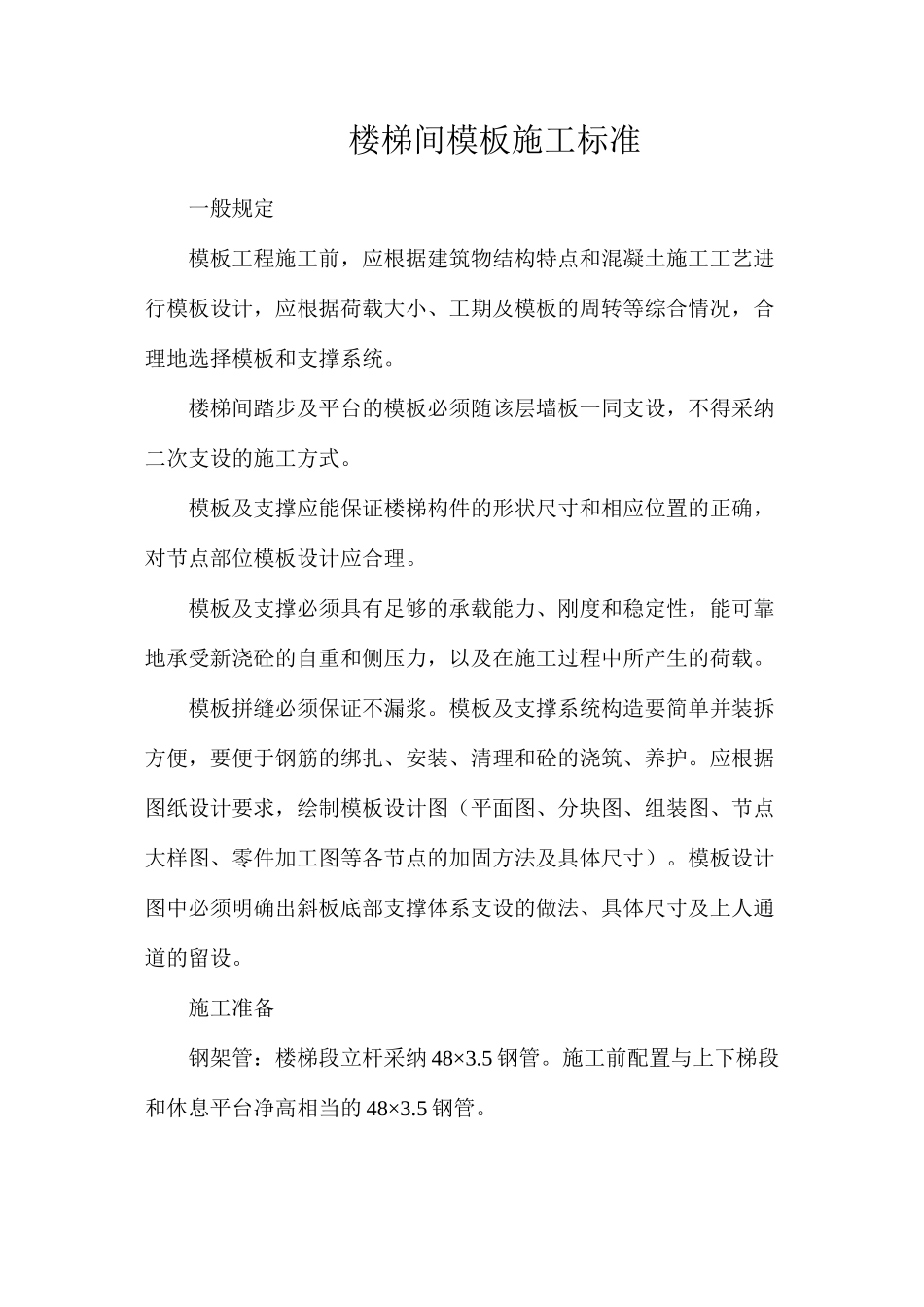

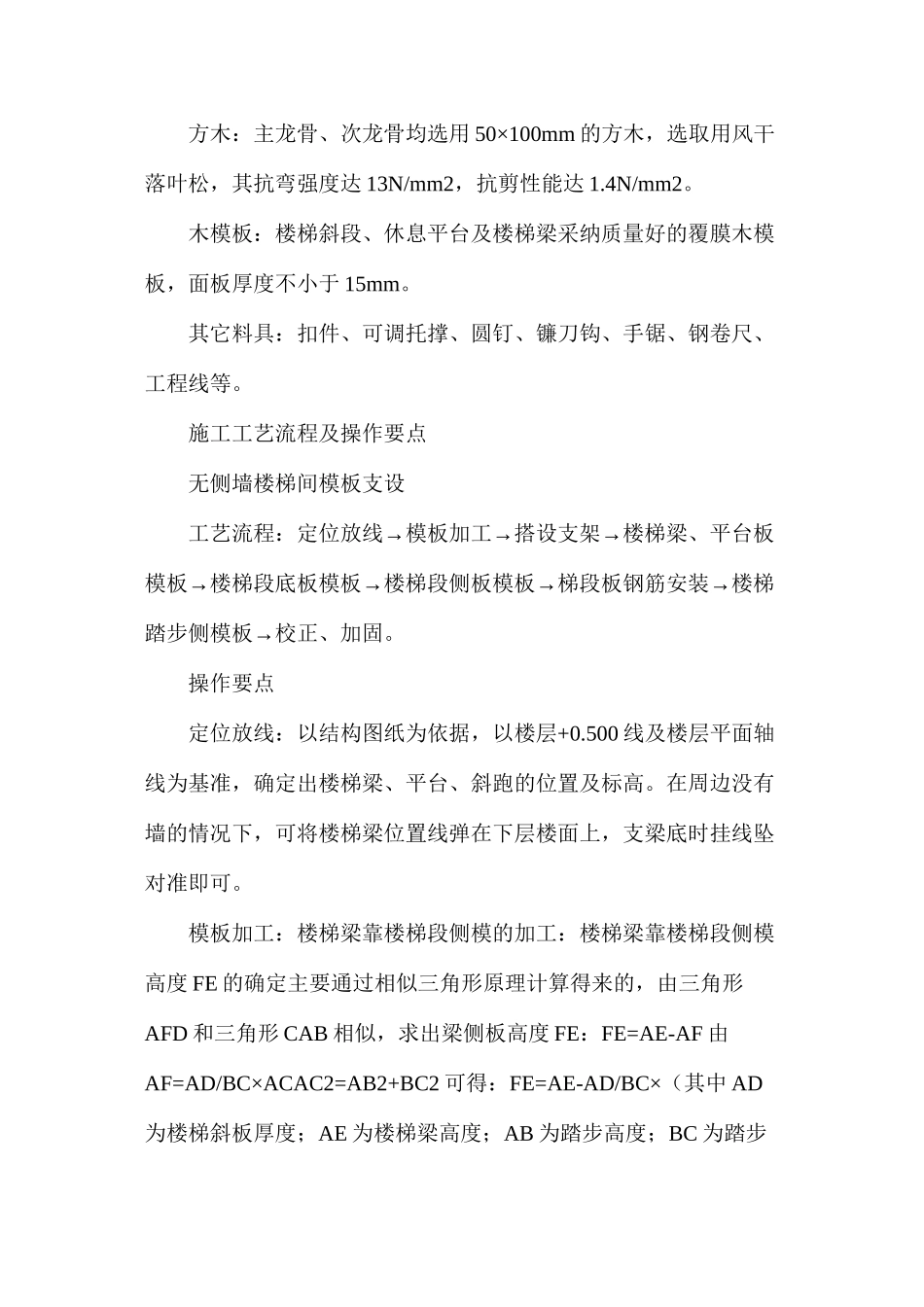

楼梯间模板施工标准一般规定模板工程施工前,应根据建筑物结构特点和混凝土施工工艺进行模板设计,应根据荷载大小、工期及模板的周转等综合情况,合理地选择模板和支撑系统。楼梯间踏步及平台的模板必须随该层墙板一同支设,不得采纳二次支设的施工方式。模板及支撑应能保证楼梯构件的形状尺寸和相应位置的正确,对节点部位模板设计应合理。模板及支撑必须具有足够的承载能力、刚度和稳定性,能可靠地承受新浇砼的自重和侧压力,以及在施工过程中所产生的荷载。模板拼缝必须保证不漏浆。模板及支撑系统构造要简单并装拆方便,要便于钢筋的绑扎、安装、清理和砼的浇筑、养护。应根据图纸设计要求,绘制模板设计图(平面图、分块图、组装图、节点大样图、零件加工图等各节点的加固方法及具体尺寸)。模板设计图中必须明确出斜板底部支撑体系支设的做法、具体尺寸及上人通道的留设。施工准备钢架管:楼梯段立杆采纳 48×3.5 钢管。施工前配置与上下梯段和休息平台净高相当的 48×3.5 钢管。方木:主龙骨、次龙骨均选用 50×100mm 的方木,选取用风干落叶松,其抗弯强度达 13N/mm2,抗剪性能达 1.4N/mm2。木模板:楼梯斜段、休息平台及楼梯梁采纳质量好的覆膜木模板,面板厚度不小于 15mm。其它料具:扣件、可调托撑、圆钉、镰刀钩、手锯、钢卷尺、工程线等。施工工艺流程及操作要点无侧墙楼梯间模板支设→→→工艺流程:定位放线模板加工搭设支架楼梯梁、平台板→→→→模板楼梯段底板模板楼梯段侧板模板梯段板钢筋安装楼梯→踏步侧模板校正、加固。操作要点定位放线:以结构图纸为依据,以楼层+0.500 线及楼层平面轴线为基准,确定出楼梯梁、平台、斜跑的位置及标高。在周边没有墙的情况下,可将楼梯梁位置线弹在下层楼面上,支梁底时挂线坠对准即可。模板加工:楼梯梁靠楼梯段侧模的加工:楼梯梁靠楼梯段侧模高度 FE 的确定主要通过相似三角形原理计算得来的,由三角形AFD 和三角形 CAB 相似,求出梁侧板高度 FE:FE=AE-AF 由AF=AD/BC×ACAC2=AB2+BC2 可得:FE=AE-AD/BC×(其中 AD为楼梯斜板厚度;AE 为楼梯梁高度;AB 为踏步高度;BC 为踏步宽度;均由图纸可知)同理,由三角形 HJK 和三角形 CAB 相似,求出梁侧板高度 HG。竖立杆:以楼梯间斜板设计净宽度 1200mm 为例,立杆横向间距为 800mm(考虑留出梯段中间的人行通道),每侧距墙200mm,纵向间距为 1200mm,在楼梯梁处间距 600mm。布设水平杆:以楼梯间设计...
